2.7.3 Расчет перерабатывающей способности склада
Перерабатывающая способность склада определяется по средствам механизации и по площади склада, отдельно по прибытию и отправлению.
Перерабатывающая способность по средствам механизации определяется по формуле:
Для всех грузов, кроме контейнеров:
, т/сут; (2.15)
или
, ваг/сут;
где Тпер- перерывы в работе склада по условиям технологии ГР, в периоды подачи-уборки вагонов, смены бригад и другие.
Для контейнеров:
, конт/сут (2.16)
По площади складов перерабатывающая способность рассчитывается по формулам:
Для всех грузов, кроме контейнеров:
, т/сут (2.17)
Или
, ваг/сут
для контейнеров:
, конт/сут (2.18)
Рассчитаем перерабатывающую способность механизмов и складов.
. Тарно-штучные грузы
Прибытие
т/сут;
ваг/сут.
т/сут
ваг/сут.
Отправление
т/сут;
ваг/сут.
т/сут;
ваг/сут.
2. Контейнеры 20-тонники
Прибытие:
конт/сут
конт/сут
3. Тяжеловесные грузы:
Прибытие:
т/сут
ваг/сут
т/сут
ваг/сут
Отправление:
т/сут
ваг/сут
т/сут
ваг/сут
2.7.4 Организация централизованного завоза и вывоза груза
Потребное количество автомобилей для
централизованного завоза и вывоза грузов определяется по формуле:
, машин (2.19)
Где
- коэффициент, учитывающий
непроизводительный простой автомобиля под грузовыми операциями;
- коэффициент использования
грузоподъемности автомобиля;
Та- продолжительность работы автотранспорта;
- средняя норма загрузки автомобиля;
tа- оборот
автомобиля, зависит от маршрута движения.

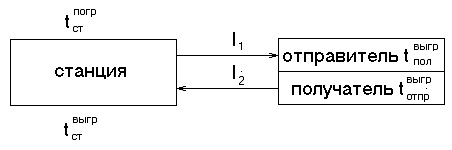

Рис.2.1 Схема маятникового маршрута
(2.20)
где
- время на погрузку автомобиля на
станции и у отправителя, и выгрузку у получателя и на станции, рассчитывается
по формуле:
, час (2.21)
l1, l2, l3- расстояния между складами дороги, получателя и отправителя;
Vm- техническая скорость движения автомобиля по городу, км/ч
Расчеты произведем для контейнеров 20-тонников:
ч
l=15
число автомобилей:
qa=10т
авт.
2.8 Суточный план - график работы
станции и подъездного пути
Исходные данные для составления суточного план-графика следующие: принятый расчетный грузооборот на подъездном пути; схема движения поездов на примыкающих к станции участках; график обработки поездов и групп вагонов по прибытию и отправлению; расчетное количество ниток графика и расписание движения передаточных поездов между подъездным путем и станции примыкания;
Эксплуатационная и техническая характеристика подъездного пути и соответствующих обустройств станции примыкания;
Расчетные корреспонденции груз и вагонопотоков между станцией и подъездным путем, а также внутри подъездного пути;
Нормы времени на выполнение грузовых, технических и коммерческих операций;
Нормы времени и график обработки вагонов общесетевого парка на станции и подъездного пути;
План маршрутизации и план формирования поездов, установленные для направления, на котором расположена станция примыкания;
Контактные графики с нормами времени на грузовые операции собственными вагонами [9].
Суточный план-график является документом, завершающим составление ЕТП работы подъездного пути и станции примыкания. Он необходим для решения следующих основных вопросов:
обеспечение ритмичности в грузовой и поездной работе, а также непрерывности в выполнении операции и ликвидации простоя вагонов между операциями;
рационального использования всех технических средств станции и подъездного пути;
определение «узких» мест в процессах обработки вагонов и разработки мероприятии для их ликвидации;
нормирования оборота (простоя) вагонов на подъездном пути с расчлененными его элементами.
На основании суточного плана-графика устанавливаются нормы оборота вагонов на подъездном пути:
для вагонов с одной грузовой операцией;
для вагонов с двумя операциями;
для маршрутов.
На подъездных путях может устанавливаться один общий срок оборота для всех вагонов независимо от операций, выполняемые с ними.
При разработке комплексных ЕТП в них может устанавливаться единый срок оборота вагонов в тех случаях, когда подача вагонов осуществляется по одному примыканию подъездного пути, а их вывод по другому.
В случае составления комплексного ЕТП, срок оборота вагонов на подъездном пути (под одной, двумя грузовыми операциями и на погрузку-выгрузку маршрутов) рассчитывается изложенным выше порядком по каждому примыканию в отдельности или один к одному. С помощью суточного плана-графика работы подъездного пути и станции примыкания можно определить время на обработку одной подачи.
Целью графика является увязка работы всех подразделений станции, снижения минимума межоперационных интервалов, установление загрузки отдельных элементов станции, маневровых локомотивов и установление норм простоя вагона [9].
Принимаются следующие нормы для технических операций, выполняемых с составами и группами вагонов.
■ время хода поезда по перегону - 15 минут
■ занятость стрелки - 5 минут
■ время обработки поезда в приемо-отправочном парке:
для сборного поезда - 20 минут
для маршрутного поезда - 25 минут
■ перестановка состава из парка в парк, либо с пути на путь - 5 мин
■ время на расформирование состава для сборного и для маршрутного поезда - 30 минут;
■ подача вагонов с сортировочного парка на грузовой терминал - 15 минут
■ время уборки вагонов с грузового терминала в СП - 15 минут
■ время обработки вагонов в сортировочном парке по отправлению - 15 минут;
■ время формирования состава по отправлению - 20 минут;
■ операции по отправлению в приемо-отправочном парке - 15 минут;
■ время отправления поезда - 15 минут.
Показатели суточного плана-графика.
На основании суточного плана-графика определяются нормы простоя местных вагонов на станции и на каждом подъездном пути.
Нормы время нахождения местных вагонов на станции устанавливаются общие и с расчленением по элементам:
от прибытия до подачи под грузовыми операциями.
под грузовыми операциями.
от окончания грузовых операции до
отправления
Таблица 2.7 Время простоя вагонов от прибытия до подачи под Г0
|
№ поезд |
Время прибытия |
Кол-во Вагонов |
Время подачи под ГО |
Кол-во вагонов |
Простой одного вагона |
Вагоно -часы |
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
|
3409 |
2-20 |
16/0 |
3-12 3-37 3-57 |
2/0 13/0 1/0 |
0-52 1-17 1-34 |
1,7 16,7 1,6 |
|
3407 |
7-10 |
32/1 |
8-02 8-02 8-19 8-19 8-36 8-36 8-52 |
5/0 3/0 3/1 2/0 3/0 13/0 3/0 |
0-52 0-52 1-09 1-09 1-26 1-26 1-42 |
4,3 2,6 4,6 2,3 4,3 18,52 5,1 |
|
3405 |
12-00 |
28/4 |
12-52 12-52 13-09 13-09 13-24 13-24 13-32 |
4/0 2/2 3/2 2/0 2/0 12/0 3/0 |
0-52 0-52 1-09 1-09 1-24 1-24 1-32 |
3,4 3,4 6,9 2,3 1,4 16,8 4,6 |
|
3403 |
16-50 |
29/0 |
17-42 17-42 17-59 18-16 18-22 18-32 18-49 |
4/0 3/0 3/2 2/0 1/0 13/0 3/0 |
0-52 0-52 1-09 1-26 1-32 1-42 1-59 |
3,4 2,6 3,45 2,9 1,5 22,1 5,9 |
|
3401 |
21-40 |
26/2 |
22-32 22-49 22-49 23-06 22-32 24-16 |
4/0 4/0 3/2 1/0 2/0 12/0 |
0-52 1-09 1-09 0-52 1-26 1-36 |
3,5 1,15 4,6 0,87 2,9 3,2 |
|
Итого |
- |
134/9 |
- |
134/9 |
- |
158,66 |
Среднее время простоя от прибытия до подачи под
ГО
ч.
Таблица 2.8 Время простоя вагонов от окончания ГО до отправления
|
время окончания грузовых операций |
количество вагонов |
номер поезда |
количество вагонов |
время отправления |
простой одного вагона |
вагоно-часы простоя |
|
3409 |
2/0 13/0 1/0 |
3-12 3-37 3-64 |
0/2 13/0 1/0 |
3-50 7-02 6-00 |
0-38 3-35 2-16 |
1,26 16,6 15,9 |
|
3407/3404 |
5/0 3/0 3/1 2/0 3/0 13/0 3/0 |
8-02 8-02 8-19 8-19 8-36 8-36 8-36 8-36 8-52 |
4/1 3/0 4/0 2/0 0/3 0/2 7/0 4/0 4/0 |
9-31 9-30 11-05 9-30 9-45 10-38 12-00 11-10 10-55 |
1-46 1-38 2-46 1-11 1-09 2-02 3-24 2-34 2-03 |
8,8 4,9 11,1 2,4 3,45 4,07 23,8 10,27 6,15 |
|
3405/3406 |
4/0 2/2 3/2 2/0 2/0 12/0 3/0 |
12-52 12-52 13-09 13-09 13-24 13-24 13-24 13-24 13-42 |
3/1 4/0 5/0 2/0 0/2 0/3 5/0 4/0 3/0 |
14-29 14-20 15-54 14-20 14-45 14-45 16-00 15-10 15-47 |
1-37 1-28 2-45 1-11 1-21 1-21 2-36 1-46 2-05 |
6,5 5,9 13,75 2,7 1,35 4,05 13 7,07 6,25 |
|
3403 |
4/0 3/0 3/2 2/0 1/0 13/0 3/0 |
17-42 17-42 17-59 18-16 18-22 18-32 18-32 18-32 18-49 |
3/1 3/0 5/0 2/0 0/1 0/2 8/0 3/0 3/0 |
19-19 19-28 20-40 19-28 19-00 20-49 21-56 21-08 20-17 |
1-37 1-56 2-41 1-22 0-38 2-17 2-24 1-36 1-28 |
5,5 3,8 13,4 2,7 0,63 4,57 19,2 4,8 4,4 |
|
3401 |
4/0 4/0 3/2 1/0 2/0 12/0 3/0 |
22-32 22-49 22-49 23-06 22-32 24-16 24-34 |
3/1 4/0 5/0 1/0 0/2 0/2 6/0 4/0 3/0 |
24-07 24-22 1-35 24-22 23-10 2-08 3-40 2-55 2-40 |
1-35 1-33 3-46 1-16 0-38 1-52 3-24 2-39 2-24 |
6,3 6,2 18,8 1,27 1,27 3,7 20,4 10,6 7,2 |
|
итого |
134/9 |
|
120/23 |
|
|
334,01 |
Средний простой под грузовыми
операциями
ч.
Таблица 2.9 Время от окончания ГО до отправления поезда
|
№ поезда |
Время топравл |
Кол-во вагонов |
Время окончан ГО |
Кол-во вагонов |
Простой одного вагона |
Ваг-часы простоя |
|
3402 |
7-00 |
24/5 |
24-07 24-22 1-35 2-08 2-55 23-10 2-40 |
3/1 5/0 5/0 0/2 4/0 0/2 7/0 |
6-53 6-38 5-25 4-52 4-05 7-50 4-20 |
27,52 33,15 27 9,8 16,4 15,6 30,1 |
|
3404 |
12-10 |
20/6 |
9-38 9-30 9-45 10-38 10-55 11-05 11-10 |
4/1 5/0 0/3 0/2 3/0 4/0 4/0 |
2-22 2-40 2-25 1-32 1-15 1-05 1-00 |
9,48 13,5 7,2 3,06 3,75 4,32 4 |
|
3406 |
17-00 |
21/6 |
14-20 14-29 14-45 14-45 15-10 15-45 15-54 |
6/0 3/1 0/2 0/3 4/0 3/0 5/0 |
2-40 2-31 2-15 2-15 1-50 1-15 1 -66 |
16,2 10 4,5 6,75 7,3 3,75 5,5 |
|
3408 |
0-10 |
19/3 |
19-19 19-28 20-38 20-40 20-55 21-07 |
3/1 5/0 0/2 5/0 3/0 3/0 |
4-51 4-42 3-32 3-30 3-15 3-03 |
19,4 23,5 7,1 17,5 9,75 9,15 |
|
2001 |
7-42 |
39/0 |
7-02 12-00 16-00 21-56 3-40 |
13/0 9/0 5/0 8/0 6/0 |
0-40 19-42 15-42 10-42 4-02 |
8,7 137,9 78,5 85,8 24,2 |
|
Итого |
|
123/20 |
|
123/20 |
|
677,38 |
Среднее время простоя от окончания ГО до отправления.
Таблица 2.10 Общая норма времени нахождения вагонов на станции
|
№ |
Элементы простоя |
Кол-во вагонов |
Простой одного вагона |
Ваг-часы простой |
|
Таб-7.1 |
От прибытия до подачи под грузовые операции |
134/9 |
158,66 |
1,1 |
|
Таб-7.2 |
От подачи до окончания грузовые операции |
143 |
334,01 |
2,34 |
|
Таб-7.3 |
От окончании грузовых операций до отправки |
123/20 |
677,38 |
4,7 |
|
Всего |
|
143 |
1170,05 |
8,14 |
Средний простой одного вагона на станции:
ч.
Коэффициент использования
маневрового локомотива.
где Σ Мt- количество
затраченных на работу локомотивов.
