операций по приготовлению занятия этого элемента другой транспортной единицей (например, времени на приготовление соответствующего маршрута).

Для каждого элемента выявляют так называемые постоянные операции,

не зависящие от изменения объема основной работы; время на их выполнение исключается из общего бюджета времени.

Операции, увеличивающиеся в прямой пропорции с ростом объема основной работы, составляют предмет расчета загрузки.

Первоначально существовало два способа определения пропускной способности горловины /10/:

по формуле:



(1440 m

T пост )





Nг



з

,

(5.1)

t

з







где m – число параллельно работающих однородных элементов горловины;

Tзпост – суммарное время занятия горловины в течение суток для выполнения постоянных операций, мин.;

t з – средневзвешенное время занятия горловины одной транспортной единицей, мин.

при помощи коэффициента использования горловины kг .

Расчет загрузки горловины при помощи коэффициента использования kг производится в несколько этапов:

1)Рассчитывается время занятия каждого выделенного элемента горловины:

Tз

ti ni ,

(5.2)

где ti – продолжительность занятия элемента i-й операцией, мин.;

ni – количество таких операций за сутки.

75

2) Определяется общее время занятия элемента постоянными

T пост

операциями (например, ремонт пути, контактной сети): з .

3)Устанавливается коэффициент загрузки каждого элемента горловины:



Tз





1440 T пост

,

(5.3)



з



4) Устанавливается наиболее загруженный элемент (с загрузкой

max ),

который далее принимается за расчетный.



5)Определяется (по таблице зависимостей маршрутов) время возможных перерывов в использовании расчетного элемента по враждебности маршрутов: tвр .

6)Рассчитывается коэффициент использования горловины:

kг



tвр

Tз







max







,

(5.4)

(1440 T пост )

(T

T пост )















з

з

з



где – коэффициент, учитывающий совмещение невраждебных операций в горловине (при двух параллельных маршрутах

=1, при трех – =0.7, при четырех и более – =0.5). 7) Определяется пропускная способность горловины:

N г



Ni

,

(5.5)

k

г







где N i – число поездов i-й категории, пропускаемых через горловину за стуки.

Теоретический анализ и практика расчетов показали, что загрузка отдельных стрелок в сложной горловине с наличием параллельных маршрутов не дает достаточной характеристики загрузки горловины в целом и что во многих случаях горловина имеет предел пропускной способности при сравнительно невысоких цифрах загрузки отдельных стрелок /11/.

76

При проектировании станций могут применяться следующие основные виды аналитических расчетов загрузки горловин и допустимости пересечений:

1)Аналитический расчет суммарной загрузки типичных пересечений21;

2)Общий аналитический расчет суммарной загрузки горловины22;

3)Проверка допустимости пересечений в горловинах по интервалу следования поездов23.

Аналитический расчет суммарной загрузки типичных пересечений.

Пересечения маршрутов следования поездов в несложных горловинах могут относиться к одному из шести типов, представленных в таблице 5.1

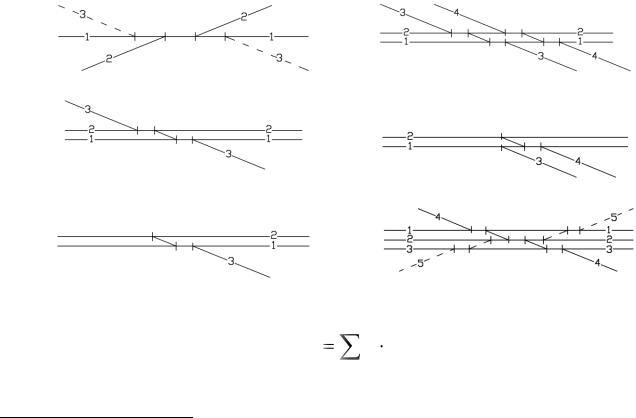

Таблица 5.1 – Виды пересечений в несложных горловинах

Тип

Пересечение

Тип



Пересечение











I



IV















II



V















III



VI24

















Время занятия пересечения I: Tз

ti

ni .

21Для наиболее ответственных пересечений.

22Расчет основывается на методе учета совпадения операций на параллельных маршрутах /10/.

23При наличии периодов следования поездов с небольшими интервалами (грузовых – 6-8 мин, пригородных – 3-5 мин) расчет по суммарной загрузке не отражает реальных условий работы горловины в периоды интенсивного движения. Расчет предусматривает увеличение интервала следования поездов, исходя из того, что продолжительность занятия пересечения одним циклом операций не должна превышать интервал следования поездов /11/.

24Методика расчета времени занятия пересечения типа VI и его загрузки приведена в /11/.

77

В пересечениях типов II, III и IV не все маршруты взаимно враждебны,

что должно учитываться при расчете загрузки.

Для пересечений типа II и III время занятия пересечения:





Tз





(t1

n1

t2 n2

T1сов2 )

t3 n3 ,



(5.6)

где T1сов2

t1

n1





t2

n2



t2

n2

t1

n1

– совпадающее по времени



1440





















1440









занятие путей на параллельных маршрутах25.





Для пересечения типа IV время занятия:











Tз

t1 n1



t2

n2

T1сов2

t3 n3

t4

n4

T3сов4 ,

(5.7)

где T3сов4

t3

n3



t4

n4



t4

n4

t3

n3

.









1440





























1440













Для пересечения типа V время занятия:









Tз

t1 n1

t2 n2





T1сов2

t3 n3



T2сов3

t4

n4

T3сов4 .

(5.8)

Загрузка пересечений определяется по формуле 5.3.

С развитием компьютерной техники и информационных технологий появились новые возможности определения пропускной способности и загрузки как станций в целом, так и их элементов, в частности, горловин.

Новые методы расчета основаны на моделировании работы горловины по пропуску поездов и выполнению маневровых передвижений и являются развитием вышеизложенных аналитических методов – прежде всего, в

направлении более корректного учета неравномерности движения, колебаний времени занятия элементов горловины, враждебности и параллельности маршрутов и ряда других факторов, возможность учета которых ранее

25 В типах пересечений для параллельных маршрутов, по которым происходят только маневровые передвижения, можно использовать повышающий коэффициент С (от 1.2 до 1.5) к значению совмещаемого времени T сов .

78

ограничивалась значительной трудоемкостью аналитических и графических

методов.

5.3 Подготовка исходных данных для расчета загрузки горловины

участковой станции

Расчет загрузки горловин участковой станции может выполняться с использованием программы «Расчет загрузки горловины»26. Методические указания по использованию программы содержатся в Приложении В.

Перед выполнением расчетов необходимо определить:

1)перечень всех поездных и маневровых передвижений в рассматриваемой горловине;

2)элементы горловины, занятые при выполнении передвижения каждого вида;

3)продолжительность занятия элементов каждым передвижением;

4)среднесуточное количество передвижений каждого вида27.

Рассмотрим процесс подготовки исходных данных на примере

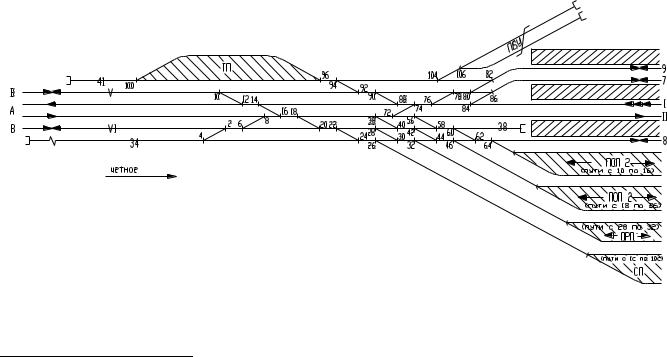

горловины, представленной на рисунке 5.1.

26Разработана на кафедре «Железнодорожные станции и узлы» СГУПС.

27Определяется на основе исходных данных, приведенных в задании на курсовой проект.
