Осенью предусматривают работы, направленные на предупреждение появления неисправностей пути зимой: закрепление клеммных, закладных и стыковых болтов; выборочная регулировка зазоров в стыках; исправление просадок в стыках и подбивка шпал; удаление загрязненного балласта из-под подошвы рельсов; уборка путей и стрелочных переводов и др.
В зимнее время планируют работы по смене дефектных рельсов; исправлению пути на пучинах; очистке стрелочных переводов от снега; желобов от напрессованного снега и льда; в конце зимы - работы по вскрытию от снега кюветов, канав, русел у мостов, малых отверстий и труб.
На искусственных сооружениях и подходах к ним дорожный мастер совместно с бригадиром пути ежемесячно планируют следующие работы: по устранению отступлений в плане, профиле и по уровню; очистке элементов мостового полотна; очистке и смазке уравнительных приборов; регулировке зазоров в стыках и замене сезонных уравнительных рельсов; очистке труб; лотков и других сооружений и земляного полотна; подготовке малых искусственных сооружений к зиме; пропуску весенних вод, паводка и ледохода.
Планово-предупредительные работы, выполняемые с применением комплексов машин, планируются в первую очередь на путях более высоких классов.
При планировании работ по предупреждению появления расстройств и неисправностей пути предусматривается устранение причин, которые могут вызвать интенсивное расстройство пути. К таким причинам обычно относят следующие:
· высокую загрязненность балласта, особенно в стыках, которая способствует нарастанию просадок в стыках во время дождей;
· часто повторяющиеся по протяжению пути отступления II степени в плане, а также перекосы, просадки;
· угон пути, который способствует разрыву рельсовых стыков зимой и выбросу бесстыкового пути летом и др.
При производстве планово-предупредительного ремонта пути выполняют сплошную выправку пути с подбивкой шпал; рихтовку пути; частичную замену негодных шпал и элементов скреплений; регулировку стыковых зазоров; удаляют регулировочные прокладки из-под подошвы рельсов и проводят сплошное закрепление клеммных и закладных болтов на рельсовых скреплениях КБ; другие работы, входящие в перечень работ текущего содержания пути. Сопутствующими работами при планово-предупредительном ремонте пути являются следующие: снятие накопившихся в процессе текущего содержания пути регулировочных прокладок; очистка рельсов и скреплений от грязи; подрезка балласта под подошвами рельсов в шпальных ящиках; уборка засорителей с поверхности балластной призмы; планировка балластной призмы (при необходимости с досыпкой балласта) и обочины земляного полотна; замена дефектных соединителей; очистка водоотводов в местах застоя воды.
Планово-предупредительный ремонт пути выполняется машинным способом по методу фиксированных точек или по компьютерным программам, обеспечивающим постановку пути в проектное положение. При этом обеспечивается совпадение начал переходных и круговых кривых по возвышению и положению пути в плане, соблюдение норм уклонов отвода возвышения наружного рельса в кривой.
Планово-предупредительный ремонт пути назначается по результатам проверки пути вагоном ЦНИИ-4, КВЛ-П и натурных осмотров после проведения работ по очистке или замене балласта на участках, имеющих загрязненность балласта более 30 % и локальные выплески. При необходимости могут предшествовать работы по наплавке и напылению рельсов в стыках, правке рельсов в зоне стыков передвижным прессом или специальной машиной с последующей шлифовкой рельсов.
Запланированные по километрам работы группируют по перегонам и линейным участкам с учетом предоставления «окон» эксплуатационных факторов, после чего составляют план-график выполнения планово-предупредительных работ на сезон по линейным участкам.
Технологические процессы производства путевых работ. Основные работы по текущему содержанию пути с учетом местных условий выполняют-ся по типовым технологическим процессам, которые устанавливают перечень и последовательность выполнения входящих в них отдельных операций, расстановку монтеров пути, машин и механизмов по местам работ и времени. При этом стремятся достичь максимального темпа и наилучшего качества работ, наиболее эффективного использования «окон», полного обеспечения безопасности движения поездов и личной техники безопасности работников.
Типовые технологические процессы корректируются с учетом местных условий, но при соблюдении последовательности выполнения основных работ, входящих в типовой процесс. При этом могут увеличиваться или уменьшаться перечень и объемы работ, общая численность путевой бригады и расстановка монтеров пути по операциям, продолжительность «окна», фронт работ и др.
4.3 Проектирование технологического процесса
планово - предупредительного ремонта пути
Планово - предупредительный ремонт пути в дипломном проекте выполняется
по 2 главному пути, на перегоне Княжая - Ковда с 1106 км пк8 - 1111 км пк1. При
проектировании планово - предупредительного ремонта пути необходимо знать
конструкцию пути, а так же коэффициент потерь рабочего времени для составления
ведомости затрат труда и объемы работ.
4.3.1 Определение коэффициентов, учитывающих потери рабочего времени
При разработке технологического процесса одновременно составляется ведомость затрат труда и разрабатывается график производства работ. При составлении ведомости затрат труда за основу принимаются типовые технологические нормы времени для работ по текущему содержанию пути.
В нормах учтено:
· Время на инструктаж,
· Получение инструментов и сдача их после окончания работ,
· Обслуживание рабочего места и отдых.
Нормами не учтено время на пропуск поездов и поэтому при подсчете затрат труда оно должно учитываться в зависимости от вида ограждения работ количества и рода поездов. Это учитывается поправочным коэффициентом таблица 4.2.
Коэффициент потери рабочего времени:
![]()
, (4.1)
где Т - продолжительность рабочей смены (мин)
![]()
- потери
на пропуск поездов.
![]()
-
ремонтируемый путь
![]()
-
соседний путь
Время на пропуск поездов по месту работ, в зависимости от ограждения, приведены в таблице 4.2.
Таблица 4.2 - Время на пропуск одного поезда
|
Категория поездов |
Виды ограждения места работ |
||||
|
|
Сигналами «остановки» с пропуском поездов по месту работ со снижением скорости |
Сигналами «уменьше-ния скорости» |
Сигналами «остановки» с пропуском поездов по месту работ без снижением скорости |
Сигнальными знаками «Свисток» |
Пропуск поездов по соседнему пути при всех видах ограждения при производстве работ на одном из путей |
|
Грузовые: - до 5 тонн - более 5 тонн |
4.00(6,4) 4,50 |
3,00(3,9) 3,60 |
2,60(3,1) 3,00 |
2,00 (2,4) 2,00 |
1,00 (1,2) 1,00 |
|
Пассажирские скоростные |
- |
7,00 |
- |
6,00 |
5,50 |
|
Пассажирские и рефрижираторные |
3,00 (4,8) |
2,00(2,4) |
1,80(2,2) |
1,30 (1,6) |
1,00 (1.2) |
|
Моторвагонные |
2,50 (4,0) |
1,60 (2,1) |
1,30 (1,6) |
1,00 (1,2) |
0,70 (0,85) |
|
Локомотивы |
1,50 (2,4) |
1,20 (1,6) |
1,00 (1,2) |
0,70 (0,85) |
0,50 (0,6) |
Количество поездов, обращающихся на участке, рассчитаем и сведем в таблицу 4.3
Для формулы определим число пар грузовых поездов по формуле:
n
=
, (4.2)
где Г- грузонапряженность = 37,9 млн. ткм брутто на 1 км в год;
n
- число пар пассажирских поездов в сутки = 12 пар
поездов;
n
- число пар пригородных поездов в сутки = 1 пара
поездов;
Q
- масса пригородного поезда = 1000 т;
Q
- масса грузового поезда = 3500 т.
По формуле определим число пар грузовых поездов в сутки
n
=
= 21,75 = 22 пар поездов в сутки
Таблица 4.3 - Количество обращающихся поездов на участке
|
Категория поезда |
Количество по нечётному направлению, поездов в сутки |
Количество по чётному направлению, поездов в сутки |
|
Грузовые |
22 |
22 |
|
Пассажирские |
12 |
12 |
|
Пригородные |
1 |
1 |
По формуле вычислим потери времени на пропуск поездов:
tп.п.=
26,76
мин.
t
= 2,4 мин
t
= 2,16 мин
t
= 1,56 мин
Вычислим коэффициент потерь рабочего времени вне «окна» α
Определим коэффициент потерь рабочего времени в основной период α
Вычислим потери времени на пропуск поездов:
tп.п.=
38,38
мин.
t
= 3,9 мин
t
= 2,6 мин
t
= 2,08 мин
Вычислим коэффициент потерь рабочего времени в «окно» α
4.3.2 Характеристика пути
Участок пути двухпутный, электрифицированный, оборудованный автоблокировкой.
В плане путь имеет 31% кривых и 69% прямых участков.
Верхнее строение до ремонта:
рельсы типа Р-65, сваренные в плети;
скрепление типа КБ;
шпалы железобетонные с эпюрой 1840 шт./км в прямых и 2000 шт./км в кривых радиусом более 1200 м;
балласт щебёночный;
накладки в уравнительном пролёте шестидырные с полным количеством стыковых болтов;
выплески отсутствуют;
стыковые, клеммные и закладные болты требуют подкрепления;
в пути на отдельных шпалах лежат регулировочные прокладки;
в пути частично находятся дефектные шпалы и отдельные элементы скреплений, требующие замены;
кювет частично засорён.
Верхнее строение пути после ремонта:
конструкция пути не меняется;
негодные шпалы и дефектные скрепления заменены на новые;
регулировочные прокладки изъяты с пути;
стыковые, клеммные и закладные болты закреплены и смазаны;
кюветы очищены от засорителей.
4.4 Определение фронта основных работ в 3-х и
4-х часовые окна
Фронт основных работ по планово-предупредительному ремонту пути зависит
от принятой технологической цепочки машин для выполнения заданного вида работы,
представленной на рисунке 4.1
Условные обозначения:
ХД - состав для выгрузки щебеночного балласта;
ДСП - динамический стабилизатор пути;
Дуоматик 09-32 GSM - выправочно-подбивочно-рихтовочная машина;
ПБ - быстроходный планировщик балласта; - расстояние между работающими машинами по технике безопасности, м (U1=100 м).
Рис. 4.1 - Технологическая цепочка машин для выполнения работ
Согласно принятой технологической цепочке, расчетная схема для
определения фронта работ по очистке балласта будет иметь вид, представленный на
рисунке 4.2.

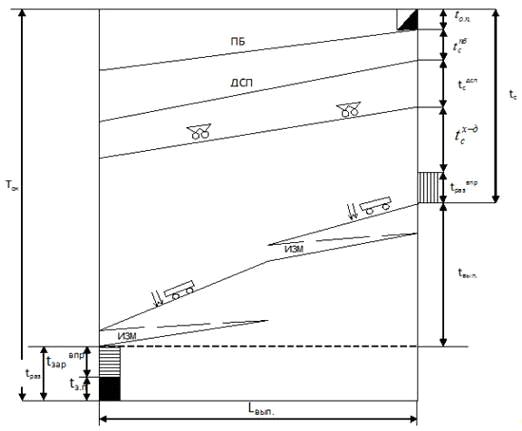

Условные обозначения:
фронт
работ по планово-предупредительному ремонту, м;
Ток. продолжительность «окна», мин.;
время
оформления закрытия перегона и проход машин к месту работ, мин.;
время
зарядки выправочно-подбивочно-рихтовочной машины, мин.;
норма
времени на разрядку машины Дуоматик, мин;
время
развертывания работ по выправке пути, мин.;
время на
производство работ по планово-предупредительной выправке, мин.;
время
окончания работ между разрядкой выправочно-подбивочно-рихтовочной машины и
выгрузкой щебня, мин.;
время
свертывания работ по стабилизации пути машиной ДСП, мин.;
время
свертывания работ по планировке балластной призмы машиной ПБ, мин.;
время
открытия перегона и пробег машин на станцию, мин.;
время
свертывания работ по выправке пути, мин.;
Рисунок
4.2 - Расчетная схема для определения фронта работ по
планово-предупредительному ремонту пути
Время
выправки пути машиной Дуоматик, ![]()
, мин.,
исходя из расчетной схемы (рисунок 4.2), определяется по формуле:
