2.2 Основные ремонтные работы в дистанции
Выполнение основных ремонтных работ по дистанции за 2012 год приведено в
табл. 2.1.
Таблица 2.1 - Выполнение ремонтов за 2012 год
|
№ пп |
Станция, перегон |
№ пути СП № |
Наименование и вид пути |
Км. м |
Вып. объем |
Ед.изм. |
протяжение для АСУ |
Исполнитель |
||||||||||||
|
|
|
|
|
|
|
|
главные |
станционные |
|
|||||||||||
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|||||||||||
|
Модернизация пути |
||||||||||||||||||||
|
1 |
Полярный Круг- Пояконда |
2 |
главный |
1060.207-1071.050 |
10,843 |
км |
10,843 |
- |
пмс-283 |
|||||||||||
|
2 |
Княжая-Ручьи |
2 |
главный |
1131.450-1141.000 |
9,55 |
км |
9,55 |
- |
пмс-283 |
|||||||||||
|
|
Итого |
20,393 |
км |
20,393 |
- |
- |
||||||||||||||
|
Капитальный ремонт пути на старогодных материалах |
||||||||||||||||||||
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|||||||||||
|
1 |
ст.Пояконда |
4 |
приемо-отправочный |
0.033-0.747 |
0,714 |
км |
- |
0,714 |
пмс-283 |
|||||||||||
|
2 |
ст.Пояконда |
4 |
приемо-отправочный |
0.780 -1.168 |
0,388 |
км |
- |
0,388 |
пмс-283 |
|||||||||||
|
3 |
ст.Лоухи |
5 |
приемо-отправочный |
0.000-0.163 |
0,163 |
км |
- |
0,163 |
пмс-283 |
|||||||||||
|
- |
Итого |
1,265 |
км |
- |
1,265 |
- |
||||||||||||||
|
Средний ремонт |
||||||||||||||||||||
|
1 |
Полярный круг-Пояконда |
1 |
главный |
1071.496-1072.630 |
1,134 |
км |
1,134 |
- |
пмс-283 |
|||||||||||
|
2 |
Полярный Круг-Пояконда |
1 |
главный |
1059.075-1059.300 |
0,225 |
км |
0,225 |
- |
пмс-283 |
|||||||||||
|
3 |
Полярный Круг-Пояконда |
1 |
главный |
1059.650-1062.800 |
3,15 |
км |
3,15 |
- |
пмс-283 |
|||||||||||
|
4 |
Лоухи-Чупа |
1 |
главный |
1022.400-1022.500 |
0,1 |
км |
0,1 |
- |
пмс-283 |
|||||||||||
|
5 |
Лоухи-Чупа |
1 |
главный |
1022.900-1023.000 |
0,1 |
км |
0,1 |
- |
пмс-283 |
|||||||||||
|
6 |
Чупа-Полярный Круг |
1 |
главный |
1046.300-1046.500 |
0,2 |
0,2 |
- |
пмс-283 |
||||||||||||
|
7 |
Чупа-Полярный Круг |
1 |
главный |
1046.600-1046.800 |
0,2 |
км |
0,2 |
- |
пмс-283 |
|||||||||||
|
8 |
Чупа-Полярный Круг |
1 |
главный |
1045.100-1045.200 |
0,1 |
км |
0,1 |
- |
пмс-283 |
|||||||||||
|
9 |
Чупа-Полярный Круг |
1 |
главный |
1045.600-1045.700 |
0,1 |
км |
0,1 |
- |
пмс-283 |
|||||||||||
|
10 |
Княжая-Ручьи |
1 |
главный |
1140.700-1140.900 |
0,2 |
км |
0,2 |
- |
пмс-283 |
|||||||||||
|
итого по 1 гл.пути |
- |
5,509 |
км |
5,509 |
- |
- |
||||||||||||||
|
11 |
Полярный Круг-Пояконда |
2 |
главный |
1076.600-1076.700 |
0,1 |
км |
0,1 |
- |
пмс-283 |
|||||||||||
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|||||||||||
|
12 |
Чупа-Полярный Круг |
2 |
главный |
1046.100-1047.200 |
1,125 |
км |
1,125 |
- |
пмс-283 |
|||||||||||
|
итого по 2 гл.пути |
- |
1,225 |
км |
1,225 |
- |
- |
||||||||||||||
|
- |
Всего |
- |
6,734 |
км |
6,734 |
- |
- |
|||||||||||||
|
Смена рельсов при текущем содержании |
||||||||||||||||||||
|
13 |
Лоухи-Чупа |
1 |
главный |
1009.950-1010.225 |
О |
0,55 |
0,55 |
- |
ПЧ-22 |
|||||||||||
|
14 |
Полярный Круг-Пояконда |
1 |
главный |
1064.025-1064.700 |
О |
1,35 |
1,35 |
- |
ПЧ-22 |
|||||||||||
|
15 |
ст.Ковда |
1 |
главный |
1097.800-1097.975 |
О |
0,35 |
0,35 |
- |
ПЧ-22 |
|||||||||||
|
16 |
Княжая-Ручьи |
1 |
главный |
1130.875-1130.275 |
О |
0,8 |
0,8 |
- |
ПЧ-22 |
|||||||||||
|
17 |
Ковда-Княжая |
2 |
главный |
1114.150-1114.825 |
О |
1,35 |
1,35 |
- |
ПЧ-22 |
|||||||||||
|
18 |
ст.Пояконда |
1 |
главный |
1078.720-1079.475 |
О |
1,51 |
1,51 |
- |
ПЧ-22 |
|||||||||||
|
- |
итого |
- |
5,91 2,955 |
5,91 2,955 |
- |
- |
||||||||||||||
|
Смена наружной рельсовой нити |
||||||||||||||||||||
|
19 |
Чупа-Полярный Круг |
1 |
главный |
1033.500-1034.050 |
П |
0,55 |
0,55 |
- |
ПЧ-22 |
|||||||||||
|
20 |
Ковда-Княжая |
1 |
главный |
1106.650-1106.925 |
П |
0,275 |
0,275 |
- |
ПЧ-22 |
|||||||||||
|
21 |
Ковда-Княжая |
1 |
главный |
1110.800-1111.000 |
Л |
0,2 |
0,2 |
- |
ПЧ-22 |
|||||||||||
|
22 |
Ковда-Княжая |
1 |
главный |
1114.190-1114.465 |
П |
0,275 |
0,275 |
- |
ПЧ-22 |
|||||||||||
|
23 |
Чупа-Полярный Круг |
2 |
главный |
1033.500-1034.050 |
П |
0,55 |
0,55 |
- |
ПЧ-22 |
|||||||||||
|
24 |
Чупа-Полярный Круг |
2 |
главный |
1046.200-1046.400 |
П |
0,2 |
0,2 |
- |
ПЧ-22 |
|||||||||||
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|||||||||||
|
25 |
Чупа-Полярный Круг |
2 |
главный |
1048.925-1049.600 |
Л |
0,675 |
0,675 |
- |
ПЧ-22 |
|||||||||||
|
26 |
ст.Ковда |
2 |
главный |
1095.429-1095.950 |
П |
0,521 |
0,521 |
- |
ПЧ-22 |
|||||||||||
|
27 |
Княжая-Ручьи |
2 |
главный |
1121.075-1121.600 |
Л |
0,525 |
0,525 |
- |
ПЧ-22 |
|||||||||||
|
28 |
Чупа-Полярный Круг |
2 |
главный |
1044.975-1044.400 |
О |
0,85 |
0,85 |
- |
ПЧ-22 |
|||||||||||
|
- |
итого |
- |
4,622/ 2,311 |
4,622/ 2,311 |
- |
- |
||||||||||||||
|
Смена рельсов новыми |
||||||||||||||||||||
|
29 |
Чупа-Полярный Круг |
1 |
главный |
1050.547-1052.147 |
О |
1,2 |
1,2 |
- |
ПЧ-22 |
|||||||||||
|
30 |
Пояконда-Б/П1093км |
1 |
главный |
1082.135-1082.635 |
О |
1,0 |
1,0 |
- |
ПЧ-22 |
|||||||||||
|
31 |
Пояконда-Б/П1093км |
1 |
главный |
1085.306-1085.652 |
п |
0,346 |
0,346 |
- |
ПЧ-22 |
|||||||||||
|
- |
итого |
- |
2,546/1,273 |
2,546/ 1,273 |
- |
- |
||||||||||||||
|
Капитальный ремонт стрелочных переводов новыми |
||||||||||||||||||||
|
31 |
ст Полярный Круг |
1,2 |
главный |
1058.998-1059.038 |
1 |
шт |
0,04 |
- |
пмс-283 |
|||||||||||
|
32 |
ст Полярный Круг |
1,6 |
главный |
1059.027-1059.067 |
1 |
шт |
0,04 |
- |
пмс-283 |
|||||||||||
|
33 |
ст Полярный Круг |
2,4 |
главный |
1058.960-1059.000 |
1 |
шт |
0,040 |
- |
пмс-283 |
ст.Пояконда |
2,3 |
главный |
1079.853-1079.893 |
1 |
шт |
0,04 |
- |
пмс-283 |
||
|
35 |
ст.Ковда |
2,2а |
главный |
1095.389-1095.429 |
1 |
шт |
0,04 |
- |
пмс-283 |
|||||||||||
|
- |
итого |
5 |
шт |
0,2 км пути |
- |
- |
||||||||||||||
|
Смена деревяннго переводного бруса новым |
||||||||||||||||||||
|
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|||||||||||
|
36 |
ст.Пяозеро |
8/16 |
- |
- |
1 |
шт |
- |
1 |
пч-22 |
|||||||||||
|
37 |
ст.Пяозеро |
2/2 |
- |
- |
1 |
шт |
- |
1 |
пч-22 |
|||||||||||
|
38 |
ст.Пяозеро |
2/14 |
- |
- |
1 |
шт |
- |
1 |
пч-22 |
|||||||||||
|
39 |
ст.Еловая |
5/5 |
- |
- |
1 |
шт |
- |
1 |
пч-22 |
|||||||||||
|
40 |
ст.Еловая |
3/9 |
- |
- |
1 |
шт |
- |
1 |
пч-22 |
|||||||||||
|
- |
итого |
5 |
шт |
- |
- |
пч-22 |
||||||||||||||
|
Капитальный ремонт стрелочных переводов старогодними |
||||||||||||||||||||
|
41 |
ст.Пояконда |
4,9 |
приемоотправочный |
стр.9 |
1 |
шт |
- |
1 |
пч-22 |
|||||||||||
|
42 |
ст.Чупа |
7,14 |
приемоотправочный |
стр.14 |
1 |
шт |
- |
1 |
пч-22 |
|||||||||||
|
- |
итого |
2 |
шт |
- |
- |
- |
||||||||||||||
. ПЛАНИРОВАНИЕ РЕМОНТОВ НА УЧАСТКЕ КНЯЖАЯ-КОВДА, 2 ПУТЬ
3.1 Общие положения
На сети железных дорог должно осуществляться перспективное трёхлетнее и текущее планирование всех путевых работ.
Основная задача путевого хозяйства заключается в обеспечении безопасности движения поездов с установленными скоростями и осевыми нагрузками. Согласно Техническим условиям на работы по реконструкции (модернизации) и ремонту железнодорожного пути /6/ она должна решаться в увязке с наиболее эффективным использованием имеющихся материальных, трудовых и финансовых ресурсов. С этой целью была сделана классификация путей в зависимости от грузонапряженности и скорости движения (основных факторов, влияющих на размеры движения и работу пути) и определены конструкция и типы верхнего строения, прочностные качества укладываемых материалов (новые или старогодные), виды и характеристика путевых работ, сроки их проведения.
Перспективное планирование (на 5- 6 лет и более дальнюю перспективу) осуществляется на основе нормативных межремонтных сроков с целью рационального образования и использования ремонтного фонда и других ресурсов.
Трёхлетнее планирование осуществляется на основе прогнозирования технического состояния участков пути и использования технико-экономических расчетов
Текущее планирование на предстоящий год осуществляется на базе трёхлетнего путём корректировки титульных участков исходя из фактического состояния пути с использованием методологии УРРАН по критериям назначения того или иного вида ремонтно-путевых работ, определяемым по результатам комиссионных осмотров и проверок диагностическими средствами показателей состояния пути, интенсивности отказов элементов пути, затрат на текущее содержание, а также на основе паспортных данных о классе, конструкции верхнего строения, плане и профиле пути, наработанном тоннаже и др. При этом при планировании реконструкции и капитальных ремонтов пути на новых и старогодных материалах следует учитывать прогнозируемые повышения скоростей движения пассажирских поездов, грузонапряжённости на предстоящие 5 лет, которые могут привести к изменению класса пути.
Ежегодная общая потребность ремонтно-путевых работ при перспективном и текущем планировании определяется на основе их нормативной периодичности выполнения. По нормативной периодичности выполнения ремонтно-путевых работ в соответствии с классностью путей и вышеприведенной дифференциацией участков определяются расчетные объемы ремонтно-путевых работ, потребность материально-технических, трудовых и финансовых ресурсов.
Своевременное и качественное выполнение ремонтных и планово-предупредительных работ, осуществляемое на основе нормативных сроков их выполнения, с применением комплексов машин позволяет на 30-35 % сократить эксплуатационные расходы в путевом хозяйстве и упростить организацию текущего содержания. Далее разработана периодичность выполнения капитальных путевых работ на участке Ковда - Княжая.
3.2 Определение периодичности проведения
ремонтных работ на участке Ковда - Княжая 2 путь
Рассматриваемый участок Ковда - Княжая 1106 км ПК8 - 1111 км ПК1
представляет собой двухпутную электрифицированную железнодорожную линию с
конструкцией верхнего строения в виде бесстыкового пути на железобетонных
шпалах и щебеночном балласте. Грузонапряженность данного направления составляет
37,9 млн. т. брутто. Скорость движения пассажирских и грузовых поездов - 70/60
км/ч. Согласно /6/ линия относится к классу 2В3. Для данного класса пути,
группы и категории, а также конструкции пути расчётная схема для определения
видов ремонта пути следующая:
Кн - П1 - П2 - С - П3 - П4 - Кн
где Кн - капитальный ремонт пути на новых материалах;
П - планово-предупредительный ремонт;
С - средний ремонт пути.
Назначение работ по видам ремонтов производится по фактическому состоянию пути, определяемому по результатам комплексной оценки измерений, диагностики и генеральных осмотров пути, с учетом нормативных сроков его службы и предельных значений дополнительных критериев. При назначении работ по видам ремонтов обязательным условием является наработка тоннажа (срока службы в годах) не менее нормативного. Для данного участка следующий капитальный ремонт будет производиться после пропуска 700 млн.т. брутто.
Чтобы определить перспективную грузонапряженность и пропущенный тоннаж по годам необходимо определить средний процент прироста грузонапряженности.
Ежегодный процент прироста грузонапряженности примем среднесетевому по дороге, равным 2 %. На данном участке усиленный капитальный ремонт был выполнен в 2008 г. в соответствии с ЦПТ-53/7/ построим график периодичности выполнения ремонтов пути. Для этого необходимо произвести расчет наработки тоннажа по годам, учитывая прирост грузонапряженности.
Пропущенный тоннаж, млн.тонн брутто на км в год, к каждому году t определится следующим образом:
Г
= ΣГ0( 1 +
)t
(3.1)
где Г0 - грузонапряженность в 2013 году, равная 37,9 млн.тонн брутто на км в год;
∆ - ежегодный прирост грузонапряженности, %.
Подсчет пропущенного тоннажа представлен в таблице 2.1.
Таблица 3.1 - Назначение сроков ремонтов
|
Годы после ремонта |
|
|
|
|
|
2008 |
- |
- |
- |
УК |
|
2009 |
0,992 |
34,9 |
34,9 |
- |
|
2010 |
0,996 |
35,439 |
68,23 |
- |
|
2011 |
0,998 |
36,006 |
99,78 |
- |
|
2012 |
1,00 |
36,759 |
131,27 |
- |
|
2013 |
1,01 |
37,9 |
170 |
- |
|
2014 |
1,02 |
38,658 |
208,658 |
П1 |
|
2015 |
1,04 |
39,416 |
248,074 |
- |
|
2016 |
1,06 |
40,174 |
288,248 |
П2 |
|
2017 |
1,08 |
40,932 |
329,18 |
- |
|
2018 |
1,1 |
41,69 |
370,87 |
С |
|
2019 |
1,12 |
42,448 |
413,318 |
- |
|
2020 |
1,14 |
43,206 |
456,524 |
- |
|
2021 |
1,16 |
43,964 |
500,488 |
П3 |
|
2022 |
1,18 |
44,722 |
545,21 |
- |
|
2023 |
1,2 |
45,48 |
590,69 |
П4 |
|
2024 |
1,22 |
46,238 |
636,928 |
- |
|
2025 |
1,24 |
46,996 |
693,78 |
Кн |
Для определения наработки тоннажа, используем расчетную схему,
приведенную на рисунке 3.1

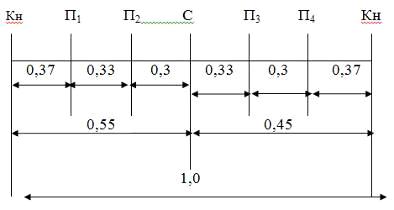

Рисунок 3.1 - Схема определения наработки тоннажа
Сначала весь наработанный тоннаж между производствами капитальных ремонтов пути представим в виде 1,0. Далее для определения наработки тоннажа к среднему ремонту разобьем единицу на 0,55 и 0,45 - это сделано таким образом исходя из того, что к моменту производства среднего ремонта после последнего капитального состояние пути ухудшается примерно на 55 %.
Далее соответственно суммарный тоннаж между капитальными ремонтами пути на новых материалах и средним ремонтом также представляются в виде 1,0 и производится распределение тоннажа по промежуточным видам ремонтов.
Для удобства расчета, на основе схемы (рис. 3.1) можно записать ряд формул:
пропущенный тоннаж к производству среднего ремонта пути:
, (3.2)
где
- пропущенный тоннаж к производству капитального
ремонта.
пропущенный
тоннаж к производству планово-предупредительных ремонтов пути:
(3.3)
(3.4)
(3.5)
(3.6)
млн.тонн
брутто
млн.тонн
брутто
млн.тонн
брутто
млн.тонн
брутто
млн.тонн
брутто
Сведения, полученные при расчете, откорректированы с учетом сезонности производства работ и сведены в табл. 3.1.
По
данным табл. 3.1 построим график периодичности ремонтов пути представленный на
рис. 3.2
Рис.3.2
График периодичности ремонтов пути на участке Княжая - Ковда
Капитальный
ремонт на новых материалах, на участке, выполняется через 700 млн. т. брутто на
км или в 2025 году, пропущенный тоннаж составляет на 25 год эксплуатации 693,78
млн. т. км брутто.
4. ОРГАНИЗАЦИЯ ПЛАНОВО-ПРЕДУПРЕДИТЕЛЬНОГО РЕМОНТА ПУТИ С УЧЕТОМ МЕСТНЫХ
УСЛОВИЙ В 3-Х И 4-Х ЧАСОВЫЕ ОКНА
4.1 Общие положения
Назначение планово-предупредительного ремонта пути производится по результатам проверки путеизмерительным вагоном на участках с незначительным количеством негодных шпал и скреплений и загрязненность балласта до 30%.
Для пути класса 2В3 по основным критериям количество отступлений второй степени должно быть более 25 шт/км, загрязненность щебня по массе до 30 %, по дополнительным критериям негодных шпал не более 10 %, шпал с выплесками не более 3 %, негодных скреплений не более 10 %. При превышении показателей негодности и дефектности элементов верхнего строения пути значений должен проводиться средний ремонт.
При необходимости, планово-предупредительному ремонту должны предшествовать работы по наплавке и напылению рельсов в стыках, имеющих смятие или выщербины, выгибу рельсов в зоне стыков передвижным прессом или специальной машиной с последующей сплошной или выборочной шлифовкой рельсов.
При планово-предупредительном ремонте пути величина подъемки не должна превышать, как правило, 2 см.
Основу технологических комплексов для машинизированного текущего содержания пути составляют машины Дуоматик или ВПР, динамический стабилизатор пути, планировщик балластной призмы, гайковерты, рельсоочистительные машины, а также различные приспособления для подрезки балласта.
Целью работ по планово - предупредительному ремонту пути является создание равноупругости подрельсового основания. Данный вид работы выполняется в промежутки между средним и капитальными ремонтами пути.
4.2 Планирование планово-предупредительных работ
Работы по текущему содержанию пути, носящие предупредительный характер, выполняют по планам, разработанным по результатам осмотров и проверок пути. Планово-предупредительные работы делятся на два вида: выполняемые путевыми бригадами и с применением путевых машин.
Работы, выполняемые путевыми бригадами на линейных отделениях, планируются ежемесячно дорожным мастером совместно с бригадиром пути по результатам осмотров и проверок пути, весенних и осенних комиссионных осмотров пути и стрелочных переводов, а также по результатам проверки пути путеизмерительным вагоном.
Месячное планирование работ производится с учетом выполнения комплексных планово-предупредительных работ. Работы, ежемесячно планируемые дорожным мастером, носят выборочный характер с учетом местных условий (наличие неотложных работ, сезонность и т.д.) и выполняются бригадами рабочих отделений с применением механизмов и инструмента.
Весной по мере освобождения пути от снега выполняют работы по отводу воды от балластной призмы и земляного полотна; стыковых, клеммных и закладных болтов. Эти работы направлены на предотвращение угона пути и интенсивного расстройства пути в период оттаивания балласта и земляного полотна, когда резко снижается их несущая способность. По мере оттаивания балластной призмы выполняют следующие работы: исправление просадок в стыках с удалением карточек или регулировочных прокладок и заменой негодных шпал; предупреждение разжижения балластного слоя и появления выплесков; регулировка зазоров и рихтовка пути в местах с отступлениями от установленных норм; разрядка температурных напряжений в рельсовых плетях; восстановление водоотводных сооружений после пропуска весенних вод и др.
В летний период планируют работы по выправке пути в местах просадок, отклонений по уровню и в плане II степени; подбивке отрясенных шпал; регулировке зазоров; одиночной замене негодных шпал и скреплений; прогрохотке щебеночного балласта или замене балласта в местах наметившихся выплесков; очистке кюветов, канав, лотков и др.
