Материал: Изготовление линейной рамы передвижного скребкового конвейера СПМ87Д

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

98х90х105.2Сталь10Г2С12

14, 15       Ребро

х90х101.6,

1,7Сталь10Г2С12

16             Накладка

х40х4052.7Сталь

16Г2АФ1

17             ребро

248х275х203.7Сталь10Г2С13

18

Лыжа

1540х275х2040Сталь10Г2С12

19

Лыжа

1540х275х2039.8Сталь10Г2С12

20

Планка

50х150х100,6Сталь10Г2С14

21

Вставка

80х90х100,6Сталь10Г2С11

22

Планка

130х1165х1012Сталь10Г2С11

23

Основание

120х1540х2029Сталь10Г2С12

24

Вставка

50х90х200,7Сталь10Г2С12

1.4 Материалы, применяемые при изготовлении рамы линейной

В данной дипломном проекте применяются низколегированные конструкционные стали, химический состав который приведён в таблице 1.2, механические свойства в таблице 1.3.

Таблица 1.2

Химический состав сталей(ГОСТ 19281-89)

в процентах

Сталь

C

Si

Mn

S

P

Cr

Ni

N

As

Cu

V

10Г2С

≤ 0,12

0,8 ¸ 1,1

1,3 ¸ 1,05

≤ 0,04

≤ 0,035

≤ 0,30

≤ 0,30

0,008 ¸ 0,012

≤ 0,08

≤ 0,30

16Г2АФ

0,14 ¸ 0,22

≤ 0,17

1,30¸ 1,70

≤ 0,04

≤ 0,035

≤ 0,30

≤ 0,30

0,015 ¸ 0,030

≤ 0,08

≤ 0,30

0,08 ¸ 0,14

Таблица 1.3

Механические свойства (ГОСТ 19281-89)

в процентах

 НД

Режим обработки

 Сечение, мм

 σ02, Н/мм2

 σв, Н/мм2

 d, %

 КСИ, ДЖ/см2

Опера- ция

 t,ºC

Охлажда- ющая среда

Сталь 10Г2С1

Листовой и широко- полосный прокат в горячекатаном или технически обрабо- танномсостоянии.

От 5 до 10

 345

 480

 21

64 391 292

От 20 до 60

 315

 450

 21

59 291 242

Сталь 16Г2АФ

Листовой и широкополосный прокат в горячекатаном или технически обработанном состоянии.

  11-32

  440

  590

  19

 391 292

1КСИ при минус 40oС

КСИ при минус 70oС

Производится оценка свариваемости.

Свариваемость стали - комплексная характеристика, характеризующаяреакциюнафизико-химическоевоздействиепроцессасваркииспособностьобразовыватькачественноесварноесоединение, отвечающее заданным эксплуатационным требованиям.

ОценкасвариваемостидаетсяпохимическомусоставуметаллапоформулерекомендованнойМеждународнымИнститутомСварки:

,         (1.1)

где С - содержание углерода в стали, (%);

Mn- содержание марганца, (%);

Cr- содержание хрома, (%);

Мо - содержание молибдена, (%);

V-содержание ванадия, (%);

Cu- содержание меди, (%);

Ni- содержание никеля, (%);

 - допустимое значение эквивалента углерода, (%).

Затем вносится поправка на толщину свариваемого металла, (мм):

C`экв=0,005∙δ∙Сэкв,                 (1.2)

Тогда общий эквивалент углерода:

С``экв=Сэкв+С`экв=Сэкв∙ (1+0,005∙δ),                                            (1.3),

А температура подогрева:

Тпод=350∙,      (1.4)

Оценка свариваемости для стали 10Г2С:

,

Свариваемость: сваривается без ограничений. Способы сварки: РД, РАД, АФ, МП, ЭШ, и КТ.

Оценка свариваемости для стали 16Г2АФ:

, (%)

Сталь 16Г2АФ ограниченно свариваемая, рекомендуется перед сваркой предварительный подогрев.

Длятолщины16 мм:

С``экв=0,59∙ (1+0,005∙16)=0,6372,(%)

Тпод=350∙=217, (ºС)

Длятолщины30 мм:

С``экв=0,59∙ (1+0,005∙30)=0,6785, (%)

Тпод=350∙=229, (ºС)

Длятолщины40 мм:

С``экв=0,59∙ (1+0,005∙40)=0,708, (%)

Тпод=350∙=236, (ºС)

В связи с невысокими значениями расчетных температур подогрева и опираясь на практический опыт, предварительный подогрев в данном технологическом процессе не используется, так как сварка выполняется в несколько проходов, то при этом будет обеспечиваться сопутствующим подогревом за счет наложения предыдущего шва. При сварке деталей предварительный подогрев обеспечивается за счет теплового фронта идущего впереди дуги на расстоянии 3 - 5 мм.

2. Описание существующего технологического процесса изготовления рамы линейной и его критический анализ

Сборка конструкции производится методом наращивания.

2.1 Сборка под сварку первого этапа сборки

Мостовым краном укладывается в приспособление плита, позиция 12 (см. рисунок 2.1). На плите устанавливается и прихватывается, по пальцам, четыре бобышки, позиции 7. Прихватки производится ручной дуговой сваркой. Далее на плите устанавливаются и прихватываются гнезда позиции 1 и 2, затем на плиту устанавливаются и прихватываются боковины позиции 3 и 8, прихватки производятся ручной дуговой сваркой, длиной 50 мм., катетом 6 мм., через каждые 150 мм.. После этого по разметке устанавливаются и прихватываются два ребра, позиции 11, и два ребра, позиции 9. Далее в приспособлении устанавливаются и прихватываются два кронштейна позиции 5 и четыре кронштейна позиции 4, выдерживая размеры 25+-0.5; 50+1; 800+-2; 90+1. После этого необходимо установить и прихватить вставку позиции 21, две вставки позиции 24, два ребра позиции 14, два ребра позиции 15, согласно чертежу. После сборки зачищаются прихватки от шлака.

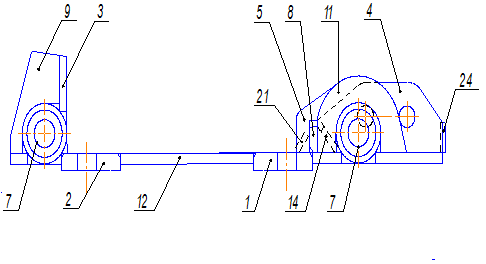

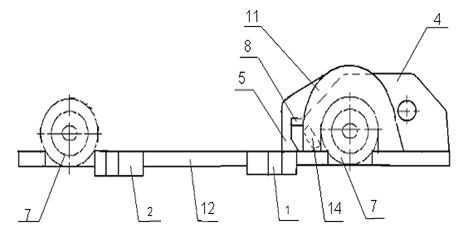

Рисунок 2.1 - Общий вид первого этапа сборки рамы линейной

2.2 Сборка под сварку второго этапа сборки

Собранная ранее конструкция снимается с помощью мостового крана с приспособления. Изделие устанавливается на подставки. На изделие устанавливаются и прихватываются ребра, позиция 17, и накладка позиция 16, после этого прихватки зачищаются. Затем, по шаблону, устанавливаются два упора позиции 6, выдерживая размеры 104+1; 680+-2; 395 и прихватываются к ребру позиции 9. После всего этого конструкция переустанавливается днищем вверх. На перевернутой конструкции по разметке устанавливаются четыре планки позиции 20, выдерживая размер 10+-2, и прихватываются они к гнездам. Далее устанавливаются и прихватываются к плите две лыжи позиции 18 и две лыжи позиции 19. Затем устанавливаются и прихватываются два ребра позиции 13, выдерживая размер 18+-1. После этого устанавливается и прихватывается планка 22. Согласно чертежу устанавливаются и прихватываются к лыжам два основания, позиция 23. После сборки второго этапа все прихватки зачищаются.

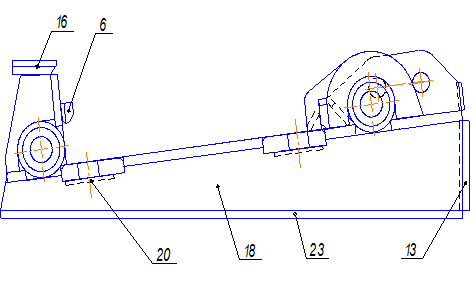

Рисунок 2.2 - Общий вид второго этапа сборки рамы линейной

2.3 Контроль собранных этапов

Правильность сборки контролируется внешним осмотром, согласно чертежу.

Контролируются размеры: 870+2; 10+-2; 10+-1; 425+-24 1494+-2.5; 18+-2. Размеры: 1100+-1; 130+-1; 147+-1; 25+-0.5; 170+-1; 700+-1 - обеспечиваются приспособлением.

2.4 Дуговая сварка собранных первого и второго этапов

Сварка собранной рамы производится полуавтоматической сваркой в среде аргона и углекислого газа, сварочной проволокой Св-08Г2С, диаметром 1.6 мм., при сварочном токе 250 - 280 А. Сварные швы катетом 10 мм варятся за два прохода, катетом 12 мм - за три прохода, катетом 16 мм - за 4-5 проходов, нестандартные швы, такие как №12, 13, 14, 15, 16 (см. чертеж) за 4-6 проходов.

Предварительно варятся корневые швы. Полнота швов набирается от середины к краям. Внутренние швы Т1 - катетом 16 мм и Т6 (приварка боковин к плите) выполняются в последнюю очередь.

Сварка ребер к наружной стороне боковин производится сначала к плите швом Т3 катетом 10 мм, а затем к боковине швом Т3 катетом 10 мм. После этого приваривают бобышки к боковинам. Так же производят сварку гнезд. Далее производится сварка остальных ее элементов, кроме швов приварки боковин к плите. Сварка боковины позиции 6 выполняется односторонним швом, Т1 катетом 16 мм, с внутренней стороны в три прохода. Сварка производится от центра плиты к края, послойно. Сварка боковины позиции 11 выполняется двусторонним швом Т7 с внутренней стороны катетом 30 мм, с наружной стороны катетом 3 мм. Сварка внутреннего шва выполняется за пять проходов. Сварка производится от центра к краям.

2.5 Сборка под сварку третьего этапа

После того, как второй и первый этапы собраны и заварены изделие кантуется в первоначальное положение. Согласно чертежу устанавливаетсяи прихватывается лемех позиции 10.Прихватки зачищаются от шлака.

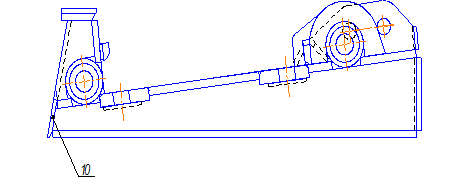

Рисунок 2.3 - Общий вид третьего этапа сборки рамы линейной

2.6 Дуговая сварка третьего этапа

Сварка выполняется швами №8 - У4 ГОСТ 14771 - 76, №10 - У1 ГОСТ 23518 - 79, №3 - Т1 катетом 16 ГОСТ 14771 - 76. После сварки сварные швы и околошовные зоны зачищаются от брызг расплавленного металла.

Согласно чертежу все сварные швы нумеруются.

Сварной шов:

№1- Т1- катет 10 мм - длиной 3000 мм - варится в 2 прохода.

№2 - Т1 - катет 12 мм - длиной 7000 мм - варится в 3 прохода.

№3 - Т1 - катет 16 мм - длиной 3800 мм - варится в 4 прохода.

№5 - Т3 - катет 16 мм - длиной 2200 мм - варится в 4 прохода.

№6 - Н1 - катет 10 мм - длиной 400 мм - варится в 2 прохода.

№7 - Т1 - катет 5 мм - длиной 1000 мм - варится в 1 проход.

№8 - У4 - длиной 9200 мм - варится в 2 прохода.

№9 - Т7 ГОСТ 14771-79длиной 2940мм-варится в 8 проходов.

№10-У1ГОСТ 23518-79 длиной 2250 мм-варится в 3 прохода.

№11 - Т1 - длиной 4800 мм - варится в 2 прохода.

№12 нестандартный - длиной 600 мм - варится в 5 проходов.

№13 нестандартный - длиной 140 мм - варится в 2 прохода.

№14 нестандартный - длиной 2390 мм - варится в 4 прохода.

№15 нестандартный - длиной 1470 мм - варится в 5 проходов.

№16 нестандартный - длиной 2250 мм - варится в 3 прохода.

№17 нестандартный - длиной 1470 мм - варится в 7 проходов.

2.7 Очистка

С помощью шлифовальной машины и металлической щетки очищается рама от окалины, ржавчины, брызг расплавленного металла. При наличии жировых загрязнений эти места обезжириваются уайтспиритом.

2.8 Окрашивание, грунтовка и маркировка

Рама линейна с начало окрашивается грунтовкой ГФ - 021 в один слой. После высыхания грунтовки поверхность окрашивается серой эмалью НЦ - 132П ГОСТ 6631-74 в два слоя с помощью краскораспылителя. Окрашенная рама сушится на воздухе.

Маркируется кистью малярной по трафарету, лаком БТ- 577, черным шрифтом 20- Пр3 ГОСТ 26020-80.

2.9 Критический анализ существующего технологического процесса

Недостатки существующего технологического процесса и рекомендации по их устранению сведены в таблицу 2.1.

Таблица 2.1

Недостатки существующего технологического процесса и мероприятия по их устранению

Операции

Недостатки

Рекомендации по устранению недостатков

1

Прихватки

Применяется малопроизводительный и трудоемкий способ с помощью ручной дуговой сварки

Заменить ручную дуговую сварку на механизированную сварку в среде защитных газов.

2

Сборка

Производится методом наращивания.

Разбить конструкцию на узлы и подузлы. Производить по узловую сборку.

3

Сборка

Сборка некоторых деталей выполняется по разметке.

Предлагается применить модернизированные приспособления с прижимами.

3. Новый технологический процесс

3.1 Сборка - сварка рамы линейной

Производство рамы линейной осуществляется в сборочно-сварочном цехе (лист №3 графической части дипломного проекта). Связь между подразделениями участка цеха осуществляется с помощью мостового крана и местных грузоподъемных устройств. Применяется петлевое направление технологического потока.

В новом технологическом процессе предлагается разбить конструкцию на пять узлов и два подузла (см. рисунки 3.1, 3.2, 3.3, 3.4,).

Рисунок 3.1 - Общий вид первого узла

Рисунок 3.2 - Общий вид первого и второго подузла

Рисунок 3.3 - Общий вид второго узла

Рисунок 3.4 - Общий вид третьего узла
