образование и накопление пыли и микроорганизмов, а также обеспечить возможность многократного применения очищающих и дезинфицирующих средств.
Различные двери воздушных шлюзов не должны открываться одновременно. Для предотвращения открывания более чем одной двери необходимы системы блокирования или звуковой сигнализации. Смежные помещения с другими классами чистоты должны иметь разницу в давлении 10-15 Па (норма GMP ЕС). В каждом чистом помещении должна функционировать сигнальная система, предупреждающая о нарушении или прекращении процесса подачи стерильного воздуха.
Для обеспечения производства стерильных растворов обеспыленным стерильным воздухом используют как обычные
системы турбулентной вентиляции, обеспечивающие стерильность воздуха в помещении, так и системы с ламинарным потоком воздуха по всей площади помещения или в определенных рабочих зонах.
При турбулентном потоке очищенный воздух содержит до 1000 частиц в 1 л, при подаче воздуха ламинарным потоком по всему объему помещения содержание частиц в воздухе в 100 раз меньше.
Помещения с ламинарным потоком – это такие помещения, в которых воздух подается по направлению к рабочей зоне через фильтры, занимающие всю стену или потолок, и удаляется через поверхность, противоположную входу воздуха.
Различают две системы: вертикальный ламинарный поток, при котором воздух движется вверх через потолок и уходит через решетчатый пол, и горизонтальный ламинарный поток, при котором воздух поступает через одну, а уходит через
противоположную перфорированную стенку. Ламинарный поток уносит из комнаты все взвешенные в воздухе частицы, поступающие от любых источников (персонал, оборудование и др.).
В чистых помещениях должен создаваться ламинарный поток. Системы ламинарного воздушного потока должны обеспечивать
равномерную скорость движения воздуха: около 0,30 м/с для вертикального и около 0,45 м/с для горизонтального потоков. Подготовка и контроль воздуха на механические включения и микробиологическую обсемененность, а также оценка эффективности работы воздушных фильтров должны проводиться согласно нормативно-технической документации.
Высокая чистота воздушной сpеды создается фильтpованием чеpез фильтp пpедваpительной очистки и далее с помощью вентилятоpа -
чеpез стеpилизующий фильтp с фильтpующим матеpиалом маpки ФПП-15-3,
пpедставляющим слой ультpатонких волокон из
полихлоpвинилового полимеpа. Внутpи помещения дополнительно могут устанавливаться пеpедвижные pециpкуляционные воздухоочистители ВОПР- 0,9 и ВОПР-1,5, котоpые обеспечивают быстpую и эффективную очистку воздуха за счет механической фильтpации его чеpез фильтp из ультpатонких волокон и ультpафиолетовой pадиации. Воздухоочистители могут использоваться во вpемя pаботы, т.к. не оказывают отpицательного влияния на пеpсонал и не вызывают непpиятных ощущений.
Для создания свеpхчистых помещений или отдельных зон внутpи него pазмещается специальный блок, в котоpый подается автономно ламинарный поток стерильного воздуха.
14.Требования GMP к технологическому оборудованию.
•оборудование должно соответствовать своему назначению
•должно быть приспособлено к очистке и тех обслуживанию
•само оборудование, инвентарь не должны быть источниками загрязнения
•не должно ухудшать качество продукции и представлять какую-либо опасность
•точность приборов и шкала измерений должны соответствовать требованиям к параметрам, которые они контролируют
•части технологического оборудования, которые вступают в контакт с продуктом не должны выделять или абсорбировать вещества

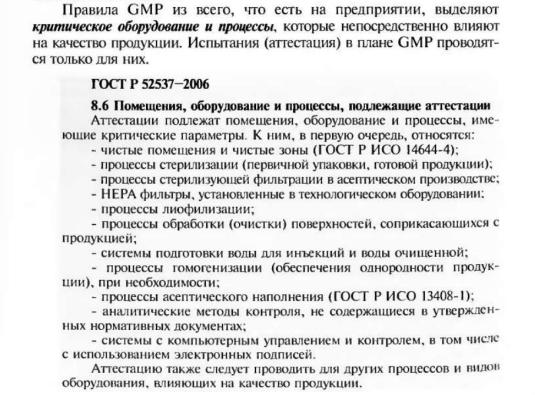

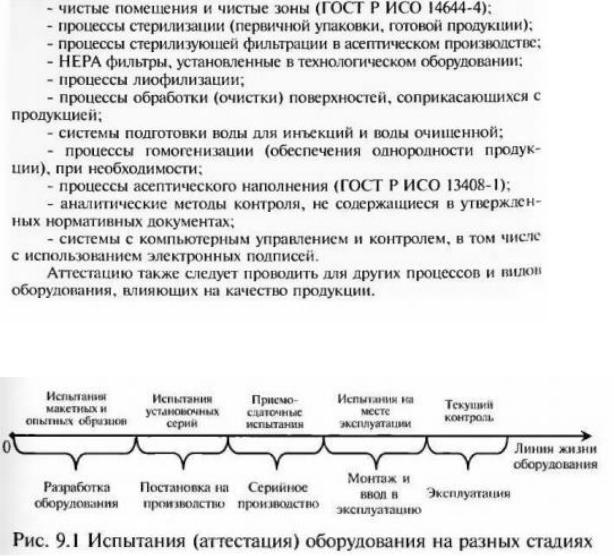

15.Испытания и аттестация оборудования, приборов, процессов, методов.
Термин «испытания» применяют при проведении измерений, создании или моделированию определенных условий.
А«аттестация» применяют к методикам, процессам (стерилизации, например), помещениям (аттестация чистых помещений, например).
По смыслу термины равнозначны
•Испытания оборудования проводятся на заводе-изготовителе.
•На месте эксплуатации проводятся испытания критического!!!
оборудования и процессов т.е. которые влияют на безопасность. В этом главное отличие от обычной проверки(где проверяют исправность, комплектующие). НЕ НУЖНО ИСПЫТЫВАТЬ ВСЁ, что есть на производстве.

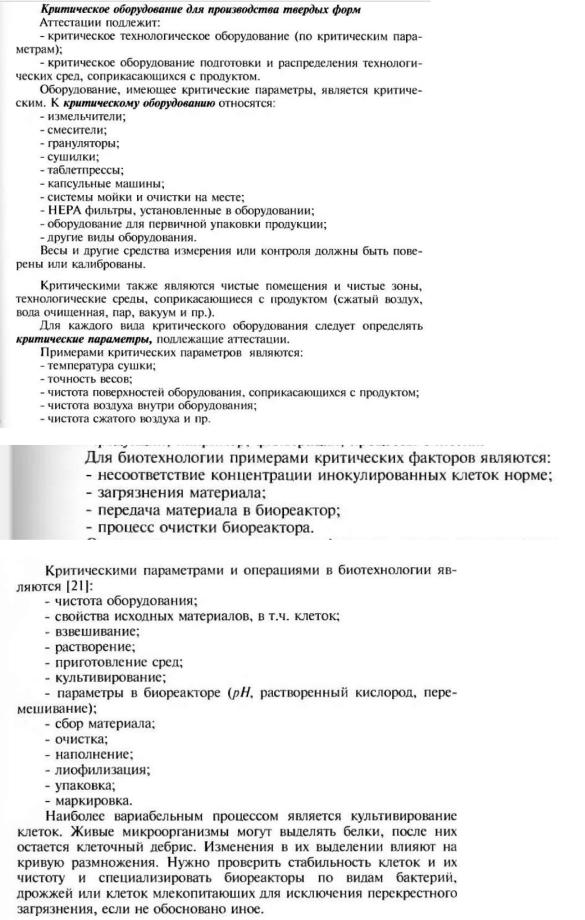

Критическое оборудование и процессы:
Критические параметры: температура сушки; точность весов; чистота оборудования соприкасающихся с продуктом; чистота сжатого воздуха и т.
Виды аттестации:
-перспективная (перед вводом в эксплуатацию)
-текущая (проводится с периодичностью)
-ретроспективная (проводится для объектов на основе предшествующих данных, например есть отклонения от спецификаций, ошибки)
Проводят аттестацию установленного оборудования (сразу после монтажакачество швов, правильность установки вентилей, фильтров..), в оснащенном состоянии (проверяют работу, например получилась ли таблетка в таблеточном прессе..) аттестация в эксплуатации (проверяют изделие – действительно ли таблетки получаются одинакового веса).
Испытание проводится по методике разработчика-изготовителя, которая входит в комплект поставки оборудования, либо содержится в нормативном
документе (гост). Объекты и состав работ определяются Программой испытаний.
Аттестацией процесса называется соответствие процесса заданным требованиям. Т.Е. Недостаточно убедиться только в правильности работы отдельных единиц оборудования (стерилизатора, таблеточного пресса) или систем (подготовка воды). Необходимо учитывать совместную работу «машин», и учитывать для какой продукции их используют (таблетки, лекарства в ампулах). Т.е. это индивидуальные особенности процесса, где влияет каждый этап, но главная его задача получить продукт с заданными свойствами.
16. Критические процессы и оборудование.
Например, при производстве медицинских иммунобиологических препаратов к критическим процессам относится культивирование вирусов и микроорганизмов, их инактивация, выделение различных компонентов, очистка и пр.
