Снятие плодородного грунта выполняется автогрейдерами и бульдозерами. На участках высоких насыпей и глубоких выемок, а также откосов круче 1:3 эти работы производятся экскаваторами «обратная лопата» с телескопической стрелой.
Одно из главных мероприятий в подготовительных работах занимает организация движения транзитного и строительного автотранспорта при реконструкции дороги. Организация движения автотранспорта решается с учетом интенсивности движения, видов работ по реконструкции дороги, протяженности реконструируемых участков, наличия рядом других дорог, рельефа местности и других местных условий.
Для безопасного производства работ лучшим является вариант переноса движения с реконструируемого участка дороги на дороги существующей сети, проходящие параллельно участку реконструкции, или строятся объездные дороги. Тип и капитальность дорожных одежд на объездных дорогах должны соответствовать интенсивности переведенного на них автомобильного движения с учетом намечаемого срока действия объездной дороги.
При реконструкции автомобильных дорог возможен вариант закрытия одной полосы движения с пропуском движения по другой полосе движения.

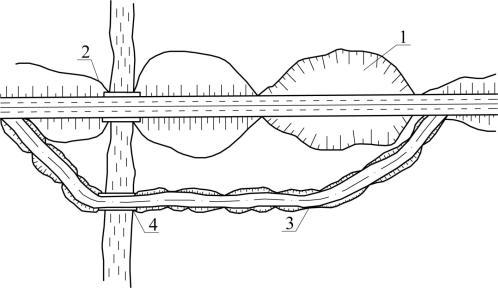

Рис. 1. Схема объезда участка реконструкции дороги:
1 – реконструируемая выемка; 2 – насыпь; 3 – объездная дорога; 4 – временный низководный мост
Для обеспечения бесперебойного пропуска транзитного транспорта в двух направлениях целесообразно устраивать дорожную одежду или укрепление обочины на всю ширину.
16
Во всех случаях необходима разработка специальных схем организации движения, расстановки знаков, ограждений и освещения участков производства работ в соответствии с требованиями действующих правил
[3, 5].
2.2. Способы уширения насыпей и выемок
При реконструкции автомобильных дорог на многих участках устраивается новое земляное полотно, технология возведения которого не отличается от нового строительства, поэтому в данном пособии не рассматривается. Эти работы выполняются на участках спрямления трассы, значительного увеличения радиусов кривых в плане и профиле, на участках обходов населенных пунктов, обходов оползней, осыпей и т.д.
При реконструкции в основном выполняются работы по уширению земляного полотна, для строительства дополнительных полос проезжей чисти, переходно-скоростных полос, площадок для стоянки автомобилей или в случае необходимости доведения ширины земляного полотна до норм категории, установленной для данной дороги.
Практика показывает, что добиться устойчивой многолетней совместной работы старого и нового (уширенного) земляного полотна трудно. Во многих случаях наблюдаются деформации нового земляного полотна в местах сопряжения со старым, поэтому если это возможно, необходимо избегать уширения земляного полотна.
При реконструкции автомобильных дорог необходимо полностью использовать существующее земляное полотно.

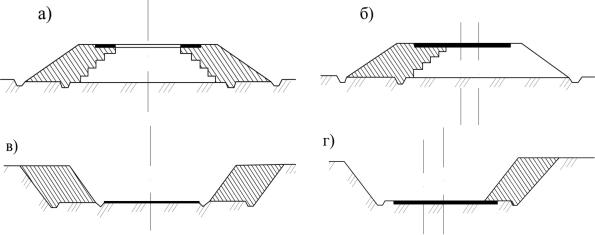

Уширение земляного полотна может быть односторонним или двухсторонним (рис. 2).
а) |
|
б) |
|
|
|
в) |
|
г) |
|
|
|
|
|
|
Рис. 2. Схемы уширения земляного полотна: а, б – двухстороннее и одностороннее в насыпях; в, г – двухстороннее и одностороннее в выемке
17
Двухстороннее, или симметричное, уширение – это уширение, при котором ось существующей дороги остается без изменения и совмещается
сосью уширенной дороги. При этом уширение производится путем досыпки насыпи или срезки откосов выемки с двух сторон. Такое уширение может быть целесообразным при высоте насыпей и глубине выемок до
2–3 м.
Преимущество этого варианта в том, что дорожная одежда после ее уширения располагается на прочном, хорошо сформировавшемся земляном полотне, что обеспечивает возможность создания прочной и долговечной дорожной одежды.
Недостатки такого варианта уширения заключаются в том, что необходимо с двух сторон снимать и устанавливать инженерное оборудование и обустройство, переносить и перекладывать воздушные, наземные и подземные коммуникации, удлинять трубы и уширять мосты, переустраивать систему водоотвода и дренажа и т.д. Насыпи высотой до 2 м чаще всех уширяют по двухсторонней схеме.
Одностороннее или несимметричное – это уширение, при котором ось реконструируемой дороги смещена в сторону от оси старой дороги, а уширение производится путем досыпки насыпи или срезки откоса выемки
содной стороны.
Преимущество этого варианта заключается в том, что все работы по уширению земляного полотна сосредоточены с одной стороны, поэтому создаются хорошие условия для работы дорожных машин и сами работы по возведению земляного полотна могут быть выполнены более качественно. Сокращаются объемы работ по снятию и установке инженерного оборудования, обустройству, переносу и переустройству коммуникаций, системы водоотвода, дренажа и т.д.
Главный недостаток одностороннего уширения заключается в том, что часть новой дорожной одежды располагается на старом земляном полотне, а часть на свежеуложенном грунте, которому трудно придать такую же степень уплотнения и устойчивость.
В результате создается неравнопрочная дорожная конструкция (земляное полотно плюс дорожная одежда), что приводит к возникновению продольных трещин в дорожной одежде на стыке старого и нового земляного полотна. При устройстве различных прокладок и усилений полностью избежать образования продольных трещин невозможно.
При одностороннем уширении проезжей части увеличивается расход материалов для устройства покрытия из-за необходимости укладки дополнительного слоя покрытия для смещения оси проезжей части и обеспечения равного поперечного уклона покрытия на полосах движения.
При уширении земляного полотна, для предотвращения переувлажнения грунта перед началом основных работ, необходимо обеспечить по-
18
верхностный водоотвод на период реконструкции дороги. Для этого необходимо произвести планировку поверхности и нарезку временных канав автогрейдером с отводом воды в пониженные места.
Существуют различия в технологии работ по уширению насыпей и выемок (рис. 3).
Уширение насыпей высотой до 2 м производится с засыпки боковых канав или кювет-резервов, из которых была возведена насыпь. Засыпка производится послойно местным грунтом с уплотнением до коэффициента уплотнения не менее Ку = 1,0 любым типом грунтоуплотняющих механизмов, способных обеспечить такой коэффициент уплотнения.
Основные выполняемые работы
Уширение насыпей
Планировка поверхности полосы уширения и временный водоотвод
Засыпка боковых канав или кювет-резервов
Рыхление откосов или нарезка уступов
Послойная отсыпка и уплотнение грунта
Планировка и укрепление откосов
Устройство водоотводных канав
Уширение выемок
Устройство временного водоотвода
Засыпка боковых кюветов
Разработка грунта откосов
иего транспортировка
кместу укладки
Планировка и укрепление откосов
Устройство боковых кюветов
Рис. 3. Последовательность работ при уширении земляного полотна
19
После снятия растительного слоя, засыпки боковых водоотводных канав и резервов производятся работы по уширению земляного полотна, при этом необходимо обеспечить надежное сопряжение присыпаемого грунта с грунтом существующего земляного полотна.
При заложении откосов 1:3, 1:4 производится рыхление грунта на откосах на глубину 0,2–0,25 м.
На насыпях с заложением откосов менее 1:3 на откосах бульдозером или автогрейдером нарезаются уступы высотой соответствующей толщине отсыпаемого слоя в зависимости от мощности грунтоуплотняющего средства.
Для предотвращения переувлажнения грунта уклон отсыпаемых слоев уширения должен быть от оси дороги. При уширении земляного полотна с крутизной откосов до 1:3 нарезается нижний уступ, после чего отсыпается первый слой грунта на полосе уширения. После окончания уплотнения нарезается следующий уступ, отсыпается второй слой и т.д. (рис. 4).

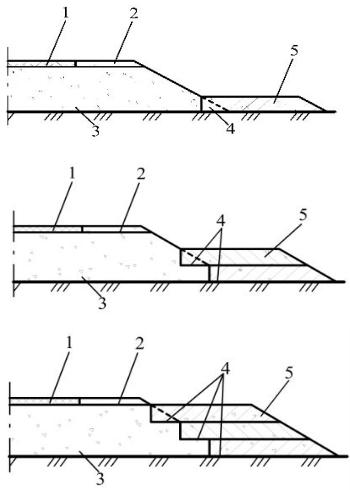

– нарезка нижнего уступа и отсыпка первого слоя с уплотнением
– нарезка второго уступа и отсыпка второго слоя с уплотнением
– нарезка третьего уступа и отсыпка третьего слоя с уплотнением
Рис. 4. Порядок нарезки уступов и послойной отсыпки грунта при уширении земляного полотна: 1 – существующая дорожная одежда; 2 – обочина;
3 – существующее земляное полотно; 4 – уступы; 5 – слои отсыпаемого грунта
20
