Материал: 1645

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Сводные результаты расчетов приведены в табл. 2. В ней выделены заливкой критические работы. Критический путь получается соединением критических работ на сетевом графике. Он показан пунктирными стрелками на рис. 6.

Таблица 2.

Работа

1

2

3

4

5

6

7

8

9

10

Раннее время начала

0

0

10

16

10

16

24

29

29

39

Позднее время начала

12

17

12

17

10

16

24

29

34

39

Резерв времени

0

0

2

1

0

0

0

0

5

0

Рисунок 6. Критический путь проекта

После вычисления величин и для каждой работы вычисляется резерв времени:

Эта величина показывает, насколько можно задержать начало работы без увеличения длительности всего проекта.

Для критических работ резерв времени равен нулю. Поэтому усилия менеджера проекта должны быть направлены в первую очередь на обеспечение своевременного выполнения этих работ.

Для некритических работ резерв времени больше нуля, что дает менеджеру возможность маневрировать временем их начала и используемыми ими ресурсами. Возможны такие варианты.

1.Задержка начала работы на величину, не превышающую резерв времени, а требуемые для работы ресурсы направляются для выполнения работ критического пути. Это может дать уменьшение длительности критической работы и проекта в целом;

2.Недогрузка некритической работы ресурсами. В результате длительность ее увеличивается в пределах резерва времени, а освободившийся ресурс задействуется для выполнения критической

56

работы, что также приведет к уменьшению длительности ее и всего проекта.

В приведенном в примере проекте работы 3, 4 и 9 имеют резерв времени согласно табл. 2.

2. Календарное планирование

На этапе календарного планирования разрабатывается календарный график, который называется диаграммой Ганта. Диаграмма Ганта отображает следующие параметры проекта:

1.структуру работ, полученную на основе сетевого графика;

2.состав используемых ресурсов и их распределение между работами;

3.календарные даты, к которым привязываются моменты начала и завершения работ.

Построение календарного графика рассмотрим на примере проекта "Разработка программного комплекса". Прежде всего нужно определиться с ресурсами, которые будут использоваться этим проектом. Предположим, что в качестве ресурсов выступают только исполнители, и они распределены между работами согласно табл. 3.

Таблица 3.



Название работы



Исполнитель





работы



















1



Начало реализации проекта



-











2



Постановка задачи



Постановщик





















3



Разработка интерфейса



Программист1





















4



Разработка модулей обработки данных



Программист1





















5



Разработка структуры базы данных



Программист2





















6



Заполнение базы данных



Программист2





















7



Отладка программного комплекса



Программист1









Программист2











8



Тестирование и исправление ошибок



Программист1









Программист2









Постановщик











9



Составление программной документации



Постановщик



















10



Завершение проекта



-











Выберем дату начала проекта – 7 сентября 2009г. (понедельник). При составлении календарного графика учитываются только рабочие

57

дни. Нерабочими считаются все субботы и воскресенья, а также официальные праздничные дни, ближайший из которых – 4 ноября.

Календарный график (диаграмма Ганта) изображен на рис. 7, где ромбиками обозначены вехи, сплошными линиями – продолжительность работ, сплошными линиями со стрелками – резерв времени работ, пунктирными линиями – связь между окончанием предшествующих и началом последующих работ.

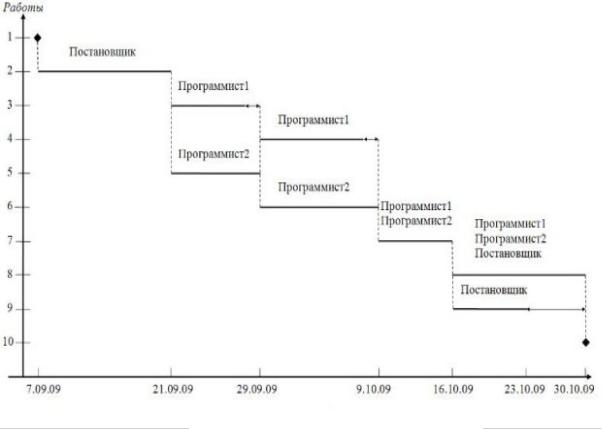

Рисунок 7 Календарный график проекта

На основании диаграммы Ганта может быть построен график загруженности ресурсов. Этот график показывает процент загрузки конкретного трудового ресурса в ходе выполнения проекта. По оси абсцисс откладывается временной интервал проекта, а по оси ординат

– суммарный процент загруженности исполнителя по всем задачам проекта, которые он выполняет в текущий момент времени.

Обычно исполнитель целиком занят решением некоторой задачи и по ее завершении переходит к следующей. Это соответствует 100% загрузки. Однако, в некоторых случаях он может быть параллельно задействован в 2 или более задачах, выделяя для их решения часть рабочего времени. Например, две задачи по 50% каждая, то есть по половине рабочего дня на задачу. График загруженности ресурса позволяет в этом случае контролировать суммарную занятость исполнителя и выявить возможные периоды перегрузки, когда ему

58

запланировано больше работы, чем он может выполнить в течение рабочего дня. Об этом свидетельствует суммарная загруженность более 100%.

Пример графиков загруженности ресурсов проекта "Разработка программного комплекса" изображен на рис.8. Он построен, исходя из предположения, что каждый работник занят на 100% выполнением запланированной ему задачи. Из графиков видно, что Постановщик перегружен в период с 16 по 23 октября, поскольку в этот промежуток ему назначены две параллельные работы. Область его перегруженности выделена на соответствующем графике штриховкой.

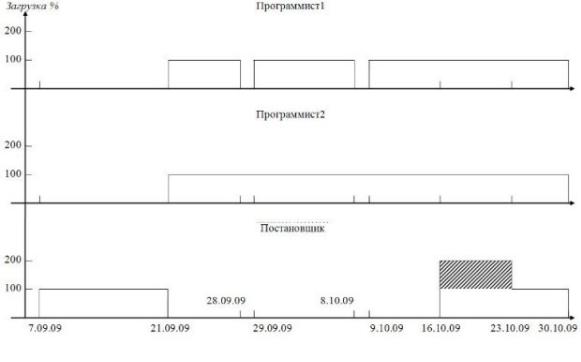

Рисунок 8 График загруженности проекта

3. Оперативное управление

На этапе оперативного управления происходит выполнение работ по проекту и непрерывный контроль над ходом его реализации. Каким бы хорошим ни был первоначальный план, жизнь обязательно внесет в него свои коррективы. Поэтому задачами менеджера являются:

1.отслеживание фактического графика выполнения работ;

2.сравнение фактического графика с плановым;

3.принятие решений по ликвидации наметившихся отклонений от плана;

59

4. перепланирование проекта в случае значительных отклонений.

Первые две задачи решаются при помощи диаграммы Ганта. На ней параллельно линиям продолжительности работ наносятся линии, обозначающие процент фактического выполнения этих работ. Это позволяет легко обнаружить возникшие отклонения.

Метод ликвидации отклонения зависит от имеющихся в распоряжении менеджера ресурсов. Для завершения запаздывающей работы можно либо привлечь дополнительных работников (дополнительные ресурсы), либо использовать тот же состав работников в сверхурочном режиме. В обоих случаях за ликвидацию отклонения придется платить увеличением стоимости проекта (незапланированная ранее оплата дополнительных работников, ресурсов и сверхурочных работ).

Если же отклонение таково, что не может быть исправлено привлечением дополнительных и сверхурочных ресурсов, или увеличение стоимости проекта недопустимо, нужно заново перепланировать проект и выполнить следующие действия:

1.завершенным работам приписываются нулевые значения длительности;

2.для частично выполненных работ устанавливаются значения длительности, соответствующие оставшемуся объему работ;

3.в сетевой график вносятся структурные изменения с целью ликвидации оказавшихся ненужными работ и добавления других, ранее незапланированных;

4.повторный расчет критического пути и повторное календарное планирование проекта [17].

После создания скорректированного проекта он утверждается руководством и начинается его реализация и оперативное управление. Такая корректировка может выполняться несколько раз.

Вопросы для самопроверки

1.Какие этапы входят в методологию структурного планирования?

2.Что такое сетевой график? Какими свойствами обладает сетевой график?

3.Что такое критическая работа? Что такое критический путь?

4.Каковы этапы нахождения критического пути?

60
