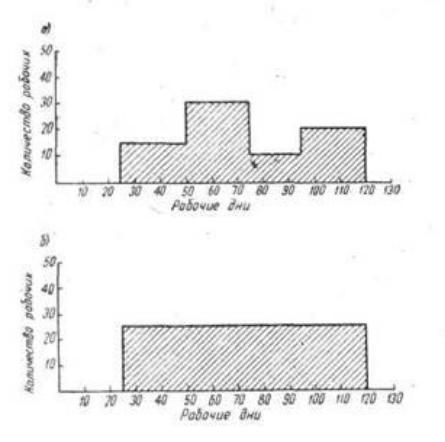

График движения рабочих по отдельной профессии характеризует равномерность загрузки рабочих данной профессии на объекте. Допустим, что график движения рабочих данной профессии, составленный на основе календарного плана, имеет вид, представленный на рис. 8, а. Неодинаковое количество рабочих этой профессии, занятых в различные промежутки времени, приведет к необходимости перевода части рабочих на некоторое время с одной площадки на другую, а затем и к возвращению их, что вызовет потери рабочего времени. В этом случае необходимо пересоставить календарный план производства работ на объекте, добившись равномерного движения рабочих данной профессии, как это показано на рис. 8,б.

СибАДИРис. 4.1. Графики движения рабочих по отдельным профессиям а — первоначальный; б — скорректированный

Равномерность движения рабочих в сводном графике обеспечивает непрерывное и равномерное использование рабочих бригад и создает условия для снижения затрат на хозяйственное административное обслуживание рабочих.

Объективным показателем качества сводного графика движения рабочих является коэффициент неравномерности движения рабочих К, который характеризуется отношением максимального количества рабочих Амакс к среднему количеству рабочих Асредн за весь период строительства:

К= Амакс/ Асредн

Для определения среднего количества рабочих необходимо знать полное количество человеко-дней, которое затрачивается на возведение объекта, а также и срок строительства Т:

Асредн=∑чел.дней/ Т

31

Значение К должно быть возможно меньшим; практически при возведении отдельных объектов и при правильно составленном календарном плане величина его не должна быть более 1,5. При большем значении К календарный план объекта необходимо пересмотреть и найти возможность уменьшить величину этого коэффициента.

Корректировка календарных планов работ на объекте

Корректировка календарных планов производства работ на объектах производится: 1. в процессе его составления, когда первоначальный план не соответствует имеющимся ограничениям по наличным производственным ресурсам, по времени и другим параметрам; 2. ходе осуществления процесса возведения зданий и сооружений, когда имеют ме-

СибАДИкадрах. Для этого составляют график потребности в рабочих на весь период строительства согласно р с.4.

сто отклонения при выполнении календарного плана по различным причинам.

Одним з показателей, характеризующих качество составленного календарного плана производства работ на объекте, является равномерность потребности в рабочих

Календарный план про зводства ра от признается удовлетворительным, если коэффициент неравномерности спользования рабочих, равный отношению их численности в пер од макс мальной потре ности к средней численности за весь период строительства, менее 1,4... 1,5. Средняя численность рабочих по объекту определяется путем делен я суммарной трудоемкости выполнения работ по объекту на продолжительность его стро тельства согласно календарному плану. Если коэффициент неравномерности потребности в ра очих олее 1,5, то расписание работ пересматривается в сторону более равномерного использования рабочих в течение всего периода строительства.

Другими обстоятельствами, о условливающими необходимость корректировки календарного плана производства ра от на объекте в период его разработки, могут быть ограничения по поставкам строительных конструкций, изделий и материалов, ограничения по наличию или возможности получения в аренду либо прокат соответствующих строительных машин, недостаток кадров рабочих в целом и соответствующих специальностей, несоблюдение контрактного или планового срока строительства и т.д. Корректировка календарного плана в таком случае состоит в изменении и поиске приемлемого варианта календарного расписания работ, удовлетворяющего имеющиеся указанные ограничения.

Причинами корректировки календарного плана производства работ в процессе возведения зданий и сооружений, как правило, являются отклонения в его осуществлении по времени вследствие различных причин, в том числе по причинам срыва плановых сроков поставок строительных конструкций, изделий и материалов на строительную площадку, появления значительных непредвиденных работ т.д. При корректировке календарного плана в этом случае сокращают и изменяют сроки выполнения работ, вводят в график новые работы.

32

СибАДИ

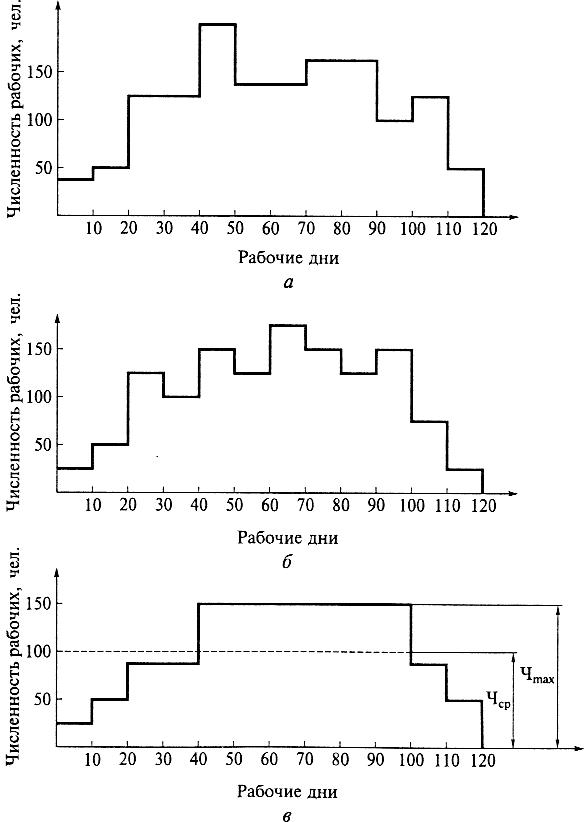

Рис.4.2. Варианты графиков потребной численности рабочих: а, б - первоначальный; в - улучшенный

33

Технико-экономические показатели календарного планирования строительства объекта

В КП обязательно рассчитываются ТЭП, которые характеризуют целесообразность и экономичность принятых решений.

ТЭП по КП помещаются и в пояснительную записку и на лист.

Продолжительность строительства по графику не должна превышать нор-

мативных сроков, установленных СНиП 1.04.03-85* «Нормы продолжительности

строительства» Ч.I и Ч.II.

СибАДИ

При расчёте ТЭП к календарному плану сметную стоимость строительномонтажных работ (Ссмр) следует брать из объектной сметы, в курсовом проекте из раздела 1.4.3. окращен е срока строительства не должно быть большим, а состав-

лять 7-8 %.

При расчёте коэфф ц ента неравномерности движения рабочих Кнер среднее количество рабоч х Pср следует делить на максимальное количество рабочих в смену

max), которое определяют по построенному графику.



Технико-экономические показатели

Таблица 4.1.



























На менован е



Единица измерения и



Кол-во

п.п.





формулы подсчета





1

Нормативная продолжительность

Тн,

месяцы, дни







строительства

















2

Продолжительность строительства

Тг,

месяцы, дни







по графику

















3

Сметная стоимость СМР, руб.

ССМР































4

Сокращение срока строительства

Т % =

Тн Тг 100















Тн





5

Общая трудоёмкость, (СМР)

Т чел./дн.























6

Среднее количество рабочих в день

Rср, чел.























7

Коэффициент неравномерности

КНР =



Рср







движения рабочих

















Рmax





















8

Выработка на 1 чел-день

Вруб =



руб











Тч./дн





34

Лабораторная работа № 6 Выбор строительного монтажного крана.

Техническое обоснование выбора монтажного крана. Размещение монтажного крана на стройгенплане строящегося объекта

Цель работы: Получение навыков в выполнении расчетов и вычерчивание строительного генерального плана объекта строительства.

Оснащенность и оборудование: методические указания, курс лекций по указанной

теме, справочная литература, калькулятор, мультимедийное оборудование, персональ-

СибАДИ

ный компьютер, миллиметровка, карандаш, ластик.





Порядок проведения работы

1)

Ознаком ться с целью, порядком выполнения работы, теоретической частью.

2)

Задание выдается

нд в дуально каждому студенту преподавателем.

3)

Определить сходные данные в соответствие с результатами предыдущих работ.

4)

Подобрать стро тельный монтажный кран в соответствии с габаритами зданий и

спецификацией монт руемых конструкций.

5)

Определ ть зоны вл ян я монтажного крана.

6)

Оформ ть работу

подготовить ее к защите.

Теорет ческие сведения по выбору кранов

Стреловые самоходные краны классифицируются по:

1.Грузоподъёмности: на лёгкие г/п до 10т средние г/п 10-25 т тяжёлые г/п 25 т

Приняты размерные группы стреловых кранов в зависимости от грузоподъемности

Размерная группа

1

2

3

4

5

6

7

8

9

10

Грузоподъёмность

4

6,3

10

16

25

40

63

100

160

200

крана, т





















2.Конструкции ходового устройства: гусеничное Г (кг) (индекс в обозначении крана - 1)

гусеничное с увеличенной поверхностью гусениц ГУ (индекс 2) пневмоколёсные П (КП) (индекс 3)

специальное шасси автомобильного тала Ш (КШ) (индекс 4) шасси грузового автомобиля А (КА) (индекс 5)

шасси трактора Т (индекс 6)

3.Виду рабочего оборудования

сгибкой подвеской (индекс 6)

сжёсткой подвеской (индекс 7)

телескопическое (индекс 8)

35
