Материал: ПРОЕКТИРОВАНИЕ ПРИВОДА ДВУХЦИЛИНДРОВОГО

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Т. к. насос двухпоршневой двухстороннего действия, то рабочий объем насоса равен:

V 2 πd П2

2S

πd 2

S .

(3.1)

o

4

o

П

o













Связь между рабочим объемом насоса и его расходом:

QТ





Vo nкр

,

(3.2)

60













где nкр, об/мин - частота вращения кривошипа.

3.2Метрический синтез механизма насоса

Из равенства (3.2) устанавливается объем насоса

VQ 60 .

οnкр ηоб

Принимая об=0,8, получим

Vο 0,015 60 0,004м3 280 0,8

Рабочий ход поршня в метрах находят из равенства (3.1):

So 0,004 0,057м. π0,152

При соосной схеме КПМ, ход поршня определен радиусом (длиной)

кривошипа:

So=2rкр,

Таким образом искомые величины определяются следующим образом:

Длина кривошипа

rкр 12 0,057 0,028м ,

11

Длина шатуна

lш rкрλ 0,0280,2 0,142м,

где величина λ определена заданием на курсовой проект.

Результаты метрического синтеза отражают в графической части курсового проекта. На листе формата А1 изображают схему механизма,

задавая положение кривошипа ОА углом φ = 15о

Найденные длины звеньев rкр и lш чертят в выбранном масштабе с помощью масштабного коэффициента μl

μl



истин.величина



м





















граф.отображение(отрезок)

мм













12

4 КИНЕМАТИЧЕСКИЙ АНАЛИЗ МЕХАНИЗМА

На этапе кинематического анализа механизма определяются траектории,

скорости и ускорения характерных точек и элементов механизма. При этом силы, действующие на механизм, не учитываются. Кинематический анализ может быть выполнен графическим и аналитическим методами.

4.1 Графоаналический метод

Данный метод применяется в случае, когда возникает необходимость определить скорости и ускорения характерных точек механизма и угловых скоростей и ускорений его звеньев в определенный момент времени,

соответствующий определенному положению механизма. Для решения этой задачи должны быть заданы кинематическая схема механизма и закон движения начального звена (для механизмов с одной степенью свободы).

График перемещений строится при определенном положении механизма за один цикл его движения. В практической работе план механизма строится для одного положения звеньев и поэтому графики их траекторий не делается.

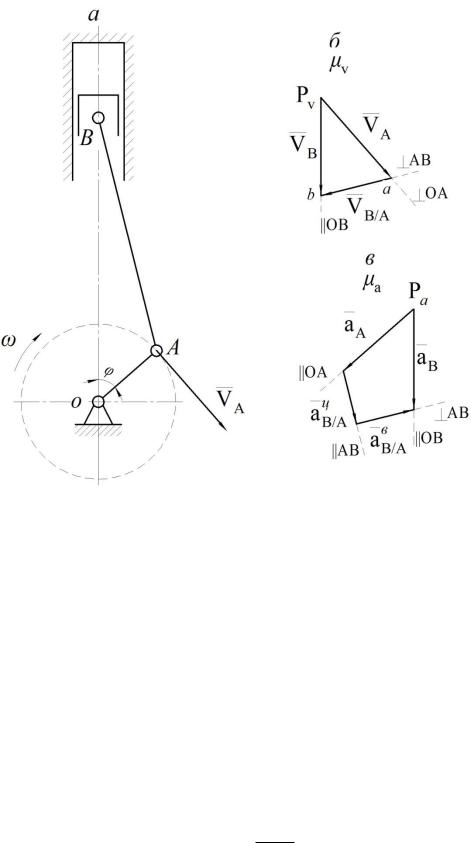

Построение планов скоростей и ускорений, основывающихся на известных теоремах теоретической механики о скоростях и ускорениях точек твердого тела, рассмотрим на примере центрального кривошипноползунного механизма (КПМ), схема которого в заданном положении и в соответствующем масштабе показана на рис 4.1а.

Кривошип ОА вращается с угловой скоростью .Скорость точки А определяется как

VA OA

13

и направлена перпендикулярно кривошипу ОА в сторону задаваемую направлением вращения.

Для построения плана скоростей из произвольной точки PV (полюса плана скоростей) в масштабе V проводим вектор VA

(рис 4.1б).

Скорость точки В, принадлежащей как и точка А, шатуну АВ

определяется по формуле



VB VA VB / A

где

относительная скорость

(VB / A )

точки В будет перпендикулярна

прямой

АВ. Поэтому из конца

вектора

VA (точки а) проводим линию

перпендикулярную шатуну АВ. С другой стороны, абсолютная скорость точки В должна быть направлена по вертикали ОА. Из полюса проводим линию параллельную линии ОА и в точке пересечения этих линий находим точку в, являющуюся концом вектора абсолютной скорости точки В (VB ) в

выбранном масштабе плана скоростей. Вектор ав на плане скоростей соответствует относительной скорости точки В по отношению к точке

А (VA / B ).

14

рис. 4.1

Из плана скоростей находим

VB V pV b

и

VA / B V ab .

Угловая скорость вращения шатуна АВ определиться как:

VA / B .

AB AB

Для построения плана ускорений определим ускорения точки А (конца

кривошипа ОА, который вращается с постоянной угловой скоростью.

15
