Вагонооборот на машиностроительном заводе равен:

В = (53 + 11) + (15 + 49) = 128 ваг/сут.

Вагонооборот на металлургическом комбинате равен:

В = (120 + 0) + (105 + 15) = 240 ваг/сут.

Вагонооборот на элеваторе равен:

В = (105 + 38) + (43 + 100) = 286 ваг/сут.

Вагонооборот на заводе строительных материалов равен:

В = (86 + 33) + (38 + 81) = 238 ваг/сут.

Вагонооборот на станции равен:

В = (421 + 72) + (250 + 243) = 986 ваг/сут.

Сумма погруженных и выгруженных вагонов за сутки:

Nпогр + Nвыгр. (1.2)

Сумма погруженных и выгруженных вагонов на машиностроительном заводе равна:

15 + 53 = 68 ваг/сут.

Сумма погруженных и выгруженных вагонов на металлургическом комбинате равна:

105 + 120 = 225 ваг/сут.

Сумма погруженных и выгруженных вагонов на элеваторе равна:

43 + 105 = 148 ваг/сут.

Сумма погруженных и выгруженных вагонов на заводе строительных материалов равна:

38 + 86 = 124 ваг/сут.

Сумма погруженных и выгруженных вагонов на станции равна:

250 + 421 = 671 ваг/сут.

Коэффициент сдвоенных операций  среднее количество грузовых операций, приходящихся на один местный вагон:

. (1.3)

Коэффициент сдвоенных операций на машиностроительном заводе равен:

= 1,06.

Коэффициент сдвоенных операций на металлургическом комбинате равен:

= 1,88.

Коэффициент сдвоенных операций на элеваторе равен:

= 1,03.

Коэффициент сдвоенных операций на заводе строительных материалов равен:

= 1,04.

Коэффициент сдвоенных операций на станции равен:

= 1,36.

2 Маршрутизация перевозок с мест погрузки

2.1 Расчет количества отправительских маршрутов

Количество маршрутов с мест погрузки и их назначение устанавливается технико-экономическими расчетами. В проекте необходимо соблюдать следующие условия:

 прямые маршруты планировать для таких назначений, мощность вагонопотока которых обеспечивает возможность формирования не менее одного маршрута в пять дней;

 при недостаточной мощности вагонопотока планировать маршруты в распыление. Маршруты в распыление можно формировать из попутных вагонопотоков при условии, что вагоны пройдут в составе маршрута более половины пути;

 запланированные маршруты должны проходить без переработки не менее одной технической станции.

Количество вагонов в маршруте определяется по формуле:

, (2.1)

где Qбр  весовая норма маршрутов, равная 3424 т (смотреть задание);

 средняя масса брутто одного вагона (смотреть таблицу 1.3), т.

Количество вагонов в маршруте с рудой железной равно:

35 ваг.

Количество вагонов в маршруте с хлебными грузами равно:

47 ваг.

Количество вагонов в маршруте со строительными грузами равно:

38 ваг.

В проекте необходимо составить календарный план отправительской маршрутизации. Для этого необходимо определить количество маршрутов по каждому роду груза в каждое назначение по формуле:

, (2.2)

где 30  количество календарных дней в месяце;

 суточный вагонопоток данного рода груза в i-ое назначение (смотреть таблицу 1.2), ваг./сут.

Интервал накопления определяется по формуле:

. (2.3)

На станцию К маршруты с рудой железной не планируем, так как не выполняется третье условие (маршруты не будут проходить ни одной технической станции без переработки).

Количество маршрутов с рудой железной на станцию Л равно:

24 маршрута,

1,3 дня  прямой маршрут формируется.

Количество маршрутов с рудой железной на станцию Н равно:

14 маршрутов (остаток 20 ваг.),

2,1 дня  прямой маршрут формируется.

Количество маршрутов с рудой железной на станцию Д равно:

18 маршрутов,

1,7 дня  прямой маршрут формируется.

Количество маршрутов с рудой железной на станцию И равно:

15 маршрутов (остаток 15 ваг.),

2 дня  прямой маршрут формируется.

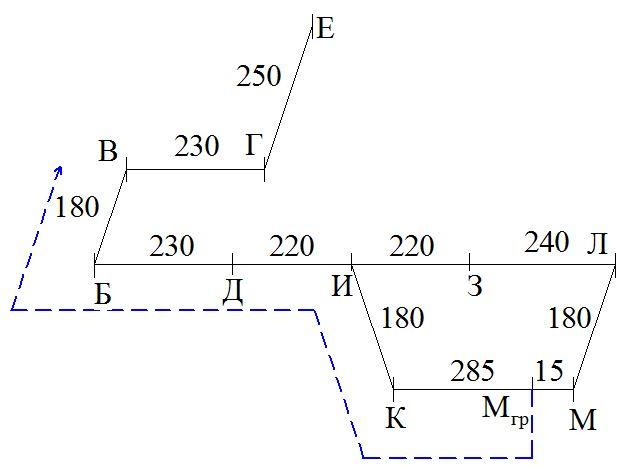

На рисунке 2.1 представлена схема полигона для маршрутов с рудой железной.

Рисунок 2.1  Схема полигона для маршрутов с рудой железной

Количество маршрутов с хлебными грузами на станцию Л равно:

4 маршрута (остаток 22 ваг.),

7,5 дней  5  первое условие не выполняется, поэтому прямые маршруты не формируем.

Количество маршрутов с хлебными грузами на станцию И равно:

4 маршрута (остаток 22 ваг.),

7,5 дней  5  первое условие не выполняется, поэтому прямые маршруты не формируем.

Количество маршрутов с хлебными грузами на станцию В равно:

5 маршрутов (остаток 5 ваг.),

6 дней  5  первое условие не выполняется, поэтому прямые маршруты не формируем.

Количество маршрутов с хлебными грузами на станцию Е равно:

5 маршрутов (остаток 35 ваг.),

6 дней  5  первое условие не выполняется, поэтому прямые маршруты не формируем.

Из попутных вагонопотоков на станции В и Е, не включенных в прямые маршруты, формируем маршрут в распыление:

10 маршрутов (остаток 40 ваг.),

3 дня  маршрут в распыление формируется.

Из попутных вагонопотоков на станции Л и И, не включенных в прямые маршруты, маршрут в распыление не формируется, так как не выполняется второе условие ().

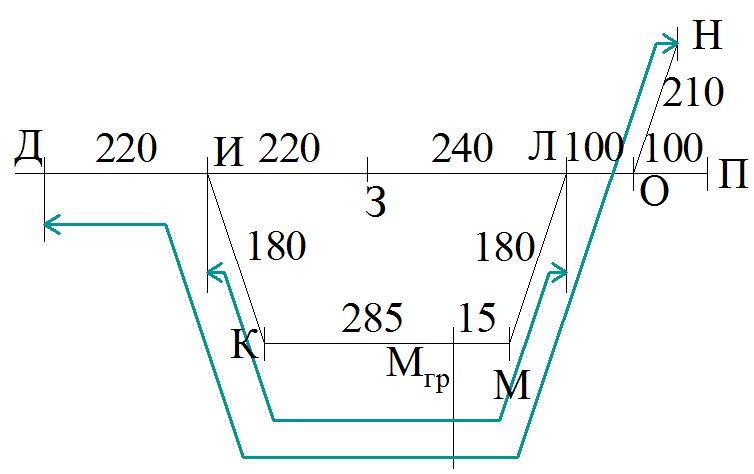

На рисунке 2.2 представлена схема полигона для маршрутов с хлебными грузами.

Рисунок 2.2  Схема полигона для маршрутов с хлебными грузами

Количество маршрутов со строительными грузами на станцию В равно:

6 маршрутов (остаток 12 ваг.),

5 дней  прямой маршрут формируется.

Количество маршрутов со строительными грузами на станцию Г равно:

4 маршрута (остаток 28 ваг.),

7,5 дней  5  первое условие не выполняется, поэтому прямые маршруты не формируем.

Количество маршрутов со строительными грузами на станцию Ж равно:

3 маршрута (остаток 36 ваг.),

2.2 Разработка календарного плана отправительской маршрутизации и расчет показателей

Календарный план маршрутизации приведен в таблице 2.1.

Основными показателями, характеризующими качество разработанного плана, являются:

 процент маршрутизации по каждому роду груза в отдельности и по станции в целом:

, (2.4)

где М  общее количество маршрутов со всеми родами грузов, отправляемых со станции за месяц (смотреть таблицу 2.1), марш./мес.;

 суммарный суточный вагонопоток всех родов грузов, отправляемых со станции за сутки (смотреть таблицу 1.2), ваг./сут.

Процент маршрутизации для руды железной равен:

82,8 %.

Процент маршрутизации для хлебных грузов равен:

41,2 %.

Процент маршрутизации для строительных грузов равен:

76,8 %.

Процент маршрутизации по станции равен:

50,1 %.

 средняя дальность следования маршрутов:

, (2.5)

где Мi  количество маршрутов по всем родам грузов в соответствующие

ТАБЛИЦА 2.1

назначения (смотреть таблицу 1.2), марш./мес.;

li  расстояние перевозки соответствующих маршрутов (смотреть рисунки 2.1, 2.2, 2.3), км.

Средняя дальность следования маршрутов с рудой железной равно:

307,5 км.

Средняя дальность следования маршрутов с хлебными грузами равно:

108,4 км.

Средняя дальность следования маршрутов со строительными грузами равно:

139,6 км.

 экономия вагоно-часов от проследования технических станций без переработки по каждому назначению:

, (2.6)

где  сокращение простоев вагонов на технических станциях при следовании в маршруте, равное 10 ч;

Kст  число попутных технических станций, проследуемых маршрутами без переработки.

Экономия вагоно-часов от проследования технических станциях без переработки при следовании в маршруте на станцию В:

27920 ваг.-час.

Экономия вагоно-часов от проследования технических станциях без переработки при следовании в маршруте на станцию Д:

12600 ваг.-час.

Экономия вагоно-часов от проследования технических станциях без переработки при следовании в маршруте на станцию Ж:

9120 ваг.-час.

10 дней  5  первое условие не выполняется, поэтому прямые маршруты не формируем.

Количество маршрутов со строительными грузами на станцию З равно:

6 маршрутов (остаток 12 ваг.),

5 дней  прямой маршрут формируется.

Из попутных вагонопотоков на станции Ж и Г, не включенных в прямые маршруты, формируем маршрут в распыление:

8 маршрутов (остаток 26 ваг.),

3,8 дня  маршрут в распыление формируется.

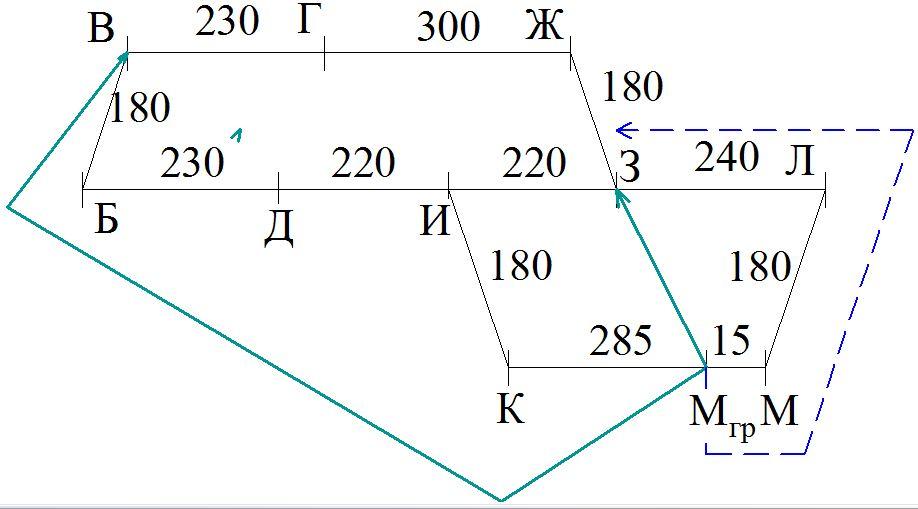

На рисунке 2.3 представлена схема полигона для маршрутов со строительными грузами.

Рисунок 2.3  Схема полигона для маршрутов со строительными грузами
