Материал: Производство земляных и бетонных работ при устройстве монолитных фундаментов промышленных и гражданских зданий

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Производство земляных и бетонных работ при устройстве монолитных фундаментов промышленных и гражданских зданий


КУРСОВОЙ ПРОЕКТ

по дисциплине "Технология строительных процессов"

Производство земляных и бетонных работ при устройстве монолитных фундаментов промышленных и гражданских зданий

Содержание

1. Исходные данные

. Определение вида земляных работ для устройства фундамента

. Подсчет объемов земляных работ

. Подсчет объемов опалубочных работ

. Подсчет объемов арматурных работ

. Подсчет объёмов бетонных работ

. Определение числа захваток при бетонировании

. Выбор машин и механизмов для земляных и монтажных работ

.1 Выбор бульдозера для планировки

.2 Выбор экскаватора для разработки грунта

.3 Расчет автотранспорта для перевозки грунта в отвал (резерв)

.4 Выбор крана для монтажных работ

.5 Выбор самоходных катков

.6 Выбор автобетоносмесителя

.7 Выбор автобетононасоса

.8 Выбор вибраторов

. Ведомость объемов работ по устройству монолитных фундаментов

. Расчет калькуляции трудовых затрат и машинного времени

. Разработка графика производства работ

. Организация и технология строительного процесса

. Составление ведомости материально-технических ресурсов

.1 Потребность в строительных машинах, механизмах, организационно-технической оснастке, инструменте

.2 Потребность основных материалов и конструкций

. Контроль качества и приемка работ

. Техника безопасности при производстве работ

Библиографический список

1. Исходные данные


1. Назначение здания - промышленное, отапливаемое с металлическим каркасом, бесподвальное.

2. Длина здания в осях Lзд =210 м

3. Ширина здания в осях Взд=90 м

4. Ширина пролета в осях Впр=15м

5. Шаг колонн в осях Вш=10 м

6. Высота подколонной части фундамента hi=1,5 м

7. Количество ступеней фундамента nст=4

8. Габариты подколонной части фундамента

Lф i=1,0 м

В ф i =0,9 м

9. Высота ступени h1(2,3)=0,3м

10. Габариты ступени фундамента

l1(2,3,4)=0,5 м

b1(2,3,4)=0,45 м

11. Размеры подошвы фундамента

Lф=5,0м

Вф=4,5м

12. Высота фундамента Нф=2,7м

13. Материал фундамента: класс бетона В 15, марка цемента ШПЦ 300

14. Бетон подготовки класса В 5

15. Температура выдерживания бетона tвб= ±0оС

16. Темп-ура наружного воздуха tн.в=(N1/5)-10-(N2/3)=(4/5)-10-(9/3)= - 12,2оС

17. Растительный слой грунта - с примесью щебня, гравия или строительного мусора

18. Грунт - Лесс мягкий без примесей; средняя плотность в естественном состоянии - 1600 кг/м³

Армирование фундамента. Армирование ступеней.

19. Диаметр арматурных стержней в сетке ступней dsс=20мм

20. Шаг стержней в сетке ступеней ас=200мм

21. Количество сеток в одной ступени nсс=2

Армирование подколонной части. Сетки подколонной части.

22. Диаметр арматурных стержней в сетке поддколонника dsc=12 мм

23. Шаг стержней в сетке подколонной части ас=200мм

24. Количество сеток в подколонной части n сc=2

25. Величина защитного слоя бетона взс=25мм

Вертикальное армирование подколонной части фундамента.

26. Диаметр арматурных стержней периодического профиля для вертикального армирования dsn=18 мм

27. Шаг стержней в каркасе вертикального армирования аc=100мм

28. Величина защитного слоя бетона для вертикального армирования взс=30мм

29. Длина стержней вертикального армирования 2,64м

30. Расстояние транспортировки грунта на вывоз L= 7км

31. Расстояние транспортировки бетонной смеси l=18 км

32. Срок планировочных работ - 2-3 дня

33. Срок выполнения работ Nдн -40 суток

Nфунд.=154шт

Согласно заданию принимаем металлический каркас здания, фундаменты монолитные железобетонные. Всего Nфунд.=154 фундаментов (определено по плану несущих конструкций).

Согласно табл.42 СП* "Стальные конструкции" наибольшее расстояние между температурными швами по длине блока (L) для отапливаемого здания с металлическим каркасом составляет 160 м, по ширине блока (В) -110м. Размеры здания в осях 210 (Lзд.)×90 (Взд.) м, поэтому здание не делится на температурные блоки. Отметка заложения обреза фундамента -0,150м. Тогда отметка дна котлована

Fдн= Нф+ Fобр+ hнед= 2,7+0,15+0,1=2,95 м

где, HФ - высота фундамента (принять по заданию);обр - отметка обреза фундамента, м;нед - высота слоя грунта при подчистке вручную (недобор), мдн=2,6+0,15+0,1=2,85м

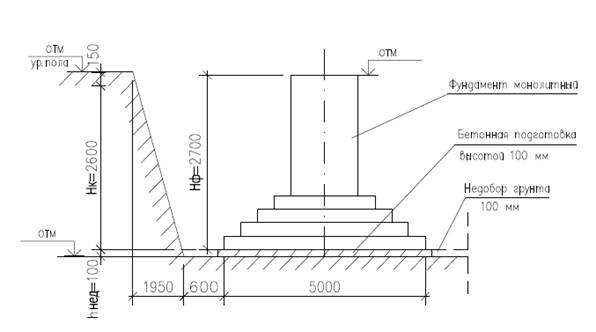

Рис.1. Фундамент монолитный

2. Определение вида земляных работ для устройства фундамента


. Определение высоты котлована:

Нк=Fдн - hср - hнед=2,95-0,15-0,1=2,7 м

где, hср - высота срезаемого слоя при планировке грунта.

Рис.2. Схема определения высоты котлована

. Определение горизонтального заложения откоса:

d=m·Hк=0,5·2,7=1,35м

где, m=0,5 - коэффициент откоса, для лесс

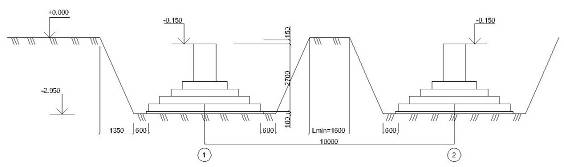

. Определение расстояния между выемками в поперечном направлении здания (по ширине пролета):

L maxпр-LФ-2·0,6-2·m·Hк,

где, Впр - ширина пролёта здания (минимальная) или расстояние между осями в поперечном направлении здания, м;

LФ - длина подошвы фундамента, м.

L max=15-5-2·0,6-2·0,5·2,7=6,1 м

. Определение расстояния между выемками в продольном направлении здания (по ширине шага):

Lmin = Bш - BФ - 2·0,6 - 2· m·Hк =10-4,5-2·0,6-2·0,5·2,7=1,6м

где, Bш - шаг несущих конструкций (колонн) или расстояние между осями в продольном направлении здания, м;

BФ -ширина подошвы фундамента, м;

,1 - расстояние от основания откоса выемки до ближайшей грани фундамента из условий безопасности производства работ.

. Назначение вида сооружения по результатам

При L max=0,1м< 8,0 м - устраиваем общий котлован под все здание с устройством въездной траншеи.

3. Подсчет объемов земляных работ


Расчетная схема котлована. При расчете расстояние от основания откоса котлована до фундамента 0,6 м. Недобор грунта производиться вручную на высоту 0,10 м.

. Определение площади срезки растительного слоя грунта бульдозером:

=(Bзд+20) · (Lзд+20)=(90+20) · (210+20)=25300 м²

. Определение объема работ по перемещению срезанного грунта в отвал при расстоянии перемещения:

Vпер.ср.=S·hср=25300·0,15=3795м³

lср.пер===105м

lср.пер - расстояние перемещения срезанного грунта бульдозером в отвал,

hср- высота срезанного грунта при планировке, hср =0,15 м.

3. Определение объёма котлована:

Определение длины котлована по дну с учетом привязки крайних колонн температурного блока 0,5м:

а=Lзд-0,5·2+ BФ+0,6·2=210-1+4,5+1,2=214,7 м;

где, 0,5 - привязка крайних колонн температурного блока, м.

Определение ширины котлована по дну:

= Bзд +LФ+0,6·2=90+5+1,2=96,2 м;

Определение длины котлована по верху, А:

А=а+2·d=214,7+2·1,35=217,4м;

Определение ширины котлована по верху, В:

В=b+2·d=96,2+2·1,35=98,9м;

. Определение объема котлована:

Vк.=Hк·(a·b+A·B+(a+A) ·(b+B)) / 6 = 2.7 · (214,7·96,2 + 217,4·98,9 + (214,7 + 217,4) ·(96,2 + 98,9)) / 6 = 2,7·(20654,14 + 21500,86 + (432,1·194,8)) / 6 = 2,7·(20654,14 + 21500,86 + (84173,08) / 6 = 2,7·(126328,08/6) = 56847,64м³

5. Определение объёма съезда. Принимаем

Vсъезда = · (3·bсъезда + 2·m· Hк ·(m'-m) = ·(3·6 + +2·0,5·2,7 ·(8--0.5)=187,04 м³

. Определение объемов земляных работ:

зем.раб.= Vк + Vсъезд =56847,64 + 187,04=57034,68 м³

где, Vк - объем котлованасъезда- объем съезда.

Определение объема фундаментов

фунд=(∑Vступ+Vподк)·Nфунд;

где, ∑Vступ - объём ступеней одного фундамента, м³

∑Vступ=∑(ВФ·LФ·h1Ф 1·LФ 1·h2Ф 2·LФ 2·h3Ф 3·LФ 3·h4)

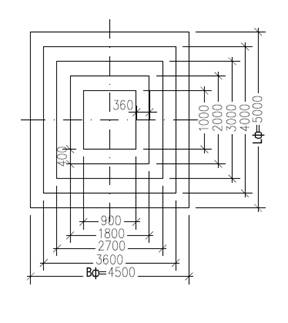

∑Vступ =∑(4,5·5,0·0,3+3,6·4,0·0,3+2,7·3,0·0,3+1,8·2,0·0,3)=14,58 м³ подк - объём подколонника (стакана) одного фундамента, м³

подк= ВФi·LФi·hi=0,9·1·1,5=1,35 м³

фунд=(14,58+1,35)·154=2453,22 м³

6. Определение объемов бетонной подготовки:

Определение размеров бетонной подготовки для фундамента:

ВподФ+0,2=4,5+0,2=4,7 мпод=LФ+0,2=5,0+0,2=5,2 м

Определение объема бетонной подготовки:

бет.под.= Впод ·Lпод·hпод·Nфунд=4,7∙5,2∙0,1∙154=376,376 м³

где, hпод - высота бетонной подготовки hпод = 0,1.

Впод- ширина бетонной подготовки.

Рис.3. Продольный разрез

Рис.4. Поперечный разрез

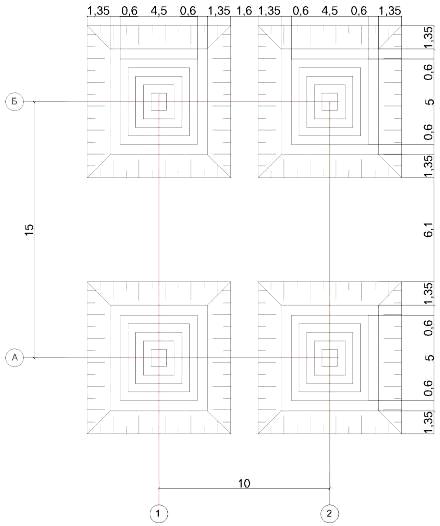

Рис.5. Фрагмент плана фундамента



Определение объема ручных работ

1.   Определение объема работ при подчистке грунта под фундаментами вручную (объем недобора грунта):

нед.руч = (Впод+0,1)·(Lпод+0,1)·hнед · Nфунд

нед.руч =(4,7+0,1)·(5,2+0,1)·0,1·154=391,78 м³

где, hнед - высота слоя грунта при подчистке вручную (недобор), м.

Грунт вблизи поверхностей фундамента для исключения повреждения конструкции засыпается и уплотняется вручную. Оставшийся объем грунта уплотняется с помощью специальных машин (катков).

2.   Определение площади поверхности одного фундамента, соприкасающейся с грунтом:

Ф = (ВФ·h1 + LФ·h1)·2 + (ВФ1·h2 + LФ1·h2)·2 + (ВФ2·h3 + LФ3·h3)·2 + (ВФ3·h4 + LФ3·h4)·2 + (ВФ3·h4 + LФ3·h4)·2 + (ВФ·LФ - ВФi·LФi) = (4,5·0,3 + 5,0·0,3)·2 + (3,6·0,3 + 4,0·0,3)·2 + (2,7·0,3 + 3,0·0,3)·2 + (1,8·0,3 + 2,0·0,3) + (1,0·1,5·2 + 0,9 ·1,5·2) + (4,5·5,0 - 1,0·0,9) = 43,26 м²

3.   Определение объема работ при обратной засыпке пазух котлована вручную. Засыпка вручную поверхности фундамента производиться на толщину 0,6 м, тогда:

обр.з.руч=SФ · tупл · Nфунд= 43,26·0,6·154=3997,2 м³

где, tупл - толщина слоя грунта (от поверхности фундамента), уплотняемого вручную, tупл = 0,6 м.

4. Определение объёма работ при уплотнении грунта обратной засыпки электротрамбовками вручную:

Определение площади уплотнения грунта у подошвы фундамента:

Sпод=4·(t2упл-b2cт+ Bфi(tупл+ bcт)), м²

где, tупл - толщина слоя уплотняемого грунта, tупл=0,6 м;

bcт =0, при расчёте площади уплотнения у подошвы фундамента.

Sпод=2·(0,62+4,5·0,6)+ 2·(0,62+5,0·0,6) =6,12+6,72=12,84 м²

Определение площади уплотнения грунта вблизи фундамента в уровне первой, второй, третьей и четвертой ступеней:

Sст 1,2,3,4=4·(t2упл - b2cт + Bфi(tупл + bcт)), м²

где, bcт - ширина нижележащей ступени фундамента, м;

tупл - толщина слоя уплотняемого грунта, tупл=0,6 м.

Sст1 = 2·(0,620,32 + 4,5(0,6 + 0,3)) + 2·(0,62·0,32 + 5,0(0,6 + 0,3)) = 2·(0,27 + +4,05) + 2·(0,27 + 4,5) = 8,64 + 9,54 = 18,18 м²

Sст2 = 2·(0,62 - 0,32 + 3,6(0,6 + 0,3)) + 2·(0,62 - 0,32 + 4(0,6 + 0,3)) = 2·(0,27 + 3,24) + 2·(0,27 + 3,6) = 7,02 + 7,74 = 14,76 м²

Sст3 = 2·(0,62 - 0,32 + 2,7(0,6 + 0,3)) + 2·(0,62 - 0,32 + 3(0,6 + 0,3)) = =2·(0,27 + 2,43) + 2·(0,27 + 2,7) = 5,4 + 5,94 = 11,34м²

Sст4 = 2·(0,62 - 0,32 + 1,8(0,6 + 0,3)) + 2·(0,62 - 0,32 + 2(0,6 + 0,3)) = =2·(0,27 + 1,62) + 2·(0,27 + 1,8) = 3,78 + 4,14 = 7,92 м²

Sст общ= 7,92 + 11,34 + 14,76 + 18,18 = 52,2 м²

Определение площади уплотняемой поверхности грунта вблизи подколонной части фундамента:

Sподк = (4·) · (t2упл + Bфi · tупл) = ((2 ·) · (0,62 + 1,0·0,6) + ((2·)·(0,62 + 0,9·0,6)=27 м²

где, h i - высота подколонной части фундамента, м;

tcл - мощность (высота) уплотняемого слоя, tcл =0,3-0,4 м;

tупл - толщина слоя уплотняемого грунта, tупл=0,6 м.

Определение площади уплотняемой поверхности фундамента:

Sфунд=∑Sст + Sпод, м²

где, ∑Sст - сумма площадей уплотняемой поверхности грунта у подошвы фундамента и в уровне каждой ступени;

Sпод - площадь уплотняемой поверхности грунта вблизи подколонной части фундамента.

Sфунд=12,84+52,2+27=92,04 м²

Определение объёма работ при уплотнении грунта обратной засыпки всех фундаментов электротрамбовками вручную:

Sупл.руч=Sфунд·Nфунд=92,04·154= 14 174,16 м²

где, S - площадь уплотняемой поверхности, м².

Определение объема механизированных работ

1. Определение объёма обратной засыпки:

Vобр.з = Vзем.раб - Vфунд - Vбет.под ± (Vнед.руч - Vбет.под), м³

Vобр.з= 57 034,68-2 453,22-376,376+(391,78-376,376)=54 220,49 м³

2. Определение объёма работ при разработке грунта в транспорт:

Vвывоз = Vфунд + Vбет.под ± (Vнед.руч - Vбет.под), м³

Vвывоз = 2 453,22+376,376+(391,78-376,376)=2 845 м³

*Знак "+" следует учитывать, если грунт подчистки остается в котловане, то есть грунт подчистки используется при обратной засыпке сразу после устройства бетонной подготовки.

. Определение объёма при разработке грунта навымет (в отвал) Vотв, и перемещение грунта в отвал, Vпер. Грунт обратной засыпки храниться на складе, тот же объем грунта перемещается до отвала:

Vотв = Vпер = Vобр.з= 54 220,49 м³

. Определение объёма работ при обратной засыпке котлована бульдозером, Vобр.з.бульд, и уплотнение катками, Vупл.кат. Засыпка грунта производится, как правило, бульдозером, уплотнение грунта - катками послойно. Толщина уплотняемого слоя зависит от типа грунта и массы уплотняющей машины. Объем грунта вычисляется без учета объема грунта ручной засыпки:
