С учётом крепости разрабатываемого грунта величина заходки W = 2,0м. Тогда длина комплекта шпуров определяется по формуле:
;
где η - коэффициент использования шпура.

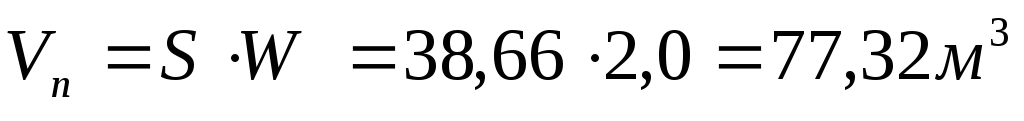

Объём взрываемой породы равен:
.

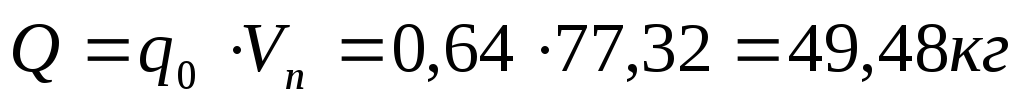

Ориентировочно расход ВВ на взрыв равен:
.

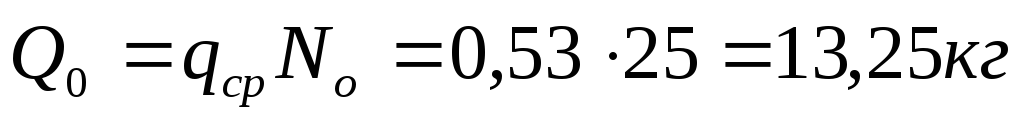

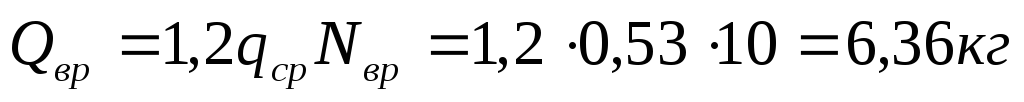

Масса всех контурных зарядов
;
где кк - концентрация заряда контурного шпура.

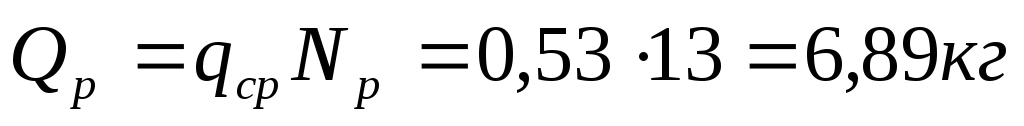

Средняя масса зарядов остальных шпуров
.
![]()
Масса зарядов врубовых, отбойных и подошвенных шпуров равна
;
;
.
Для бурения шпуров в забое выработки будем применять бурильные машины БУ-1 на базе самоходной бурильной установки СБУ-2м. Количество одновременно работающих бурильных машин принимаем равным четырем из расчёта 8-10м2 площади обуриваемого забоя на одну бурильную машину, находящуюся на установке( 4 СБУ-2м).
Бурение наклонных скважин уступа осуществляем самоходными бурильными установками СБУ-2м, так как высота уступа (3,6 метра) не превышает максимального хода подачи бура установки (3,9 метра).
Выбор типа временного крепления производим исходя из рекомендаций. Для грунтов крепостью f=5 применяем железобетонные анкеры с подхватами.
Длина анкеров - la= 2,5м и шаг расстановки анкеров а=1,0м.
Для выработок средних сечений (20-50 м2) рекомендуется применять для погрузки породы погрузочные машины типа ПНБ непрерывного действия. В курсовом проекте применяем машину ПНБ-3Д.
Вывозку породы будем производить автомобильным транспортом. Тогда для разминовки встречных транспортных средств и для поворота автотранспорта необходимо будет устраивать специальные ниши.
Транспортировку породы из забоя колоты до разрабатываемого нижнего уступа будем производить с помощью самоходных тележек на пневмоходу (тип 1ВС20 с ёмкостью кузова 12 м3).
Для транспортировки породы из тоннеля будем использовать автомобильный транспорт – автосамосвалы МоАЗ-6401 с объёмом кузова 11 м3. Так как объём взорванной породы составляет 77,32 м3, то необходимое количество автосамосвалов равно 7.
параметров проходческого цикла.

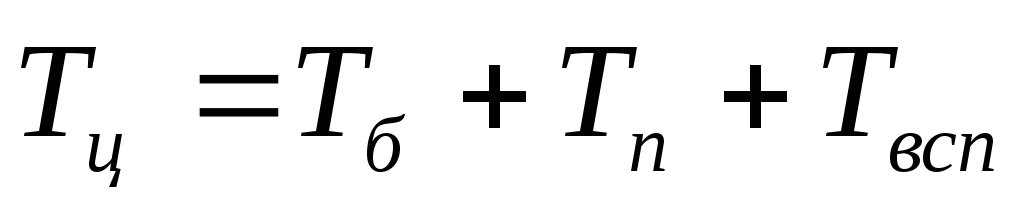

Так как основными операциями проходческого цикла являются бурение шпуров в забое и погрузка взорванной породы, продолжительность цикла определяется по формуле:
,
где Тб, Тп, Твсп - продолжительность операций бурения, погрузки и вспомогательных операций.

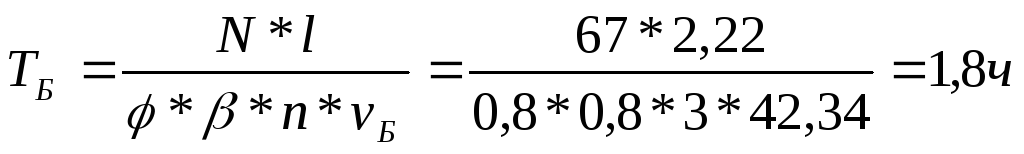

Продолжительность бурения определяется по формуле:
![]()
где N - число шпуров в забое;
l - средняя длина шпуров;
φ - коэффициент использования бурильных машин во времени;
β - коэффициент одновременности работы бурильных машин;
n - число бурильных машин;
vб - чистая скорость бурения шпура, пог. м шпура в ч.

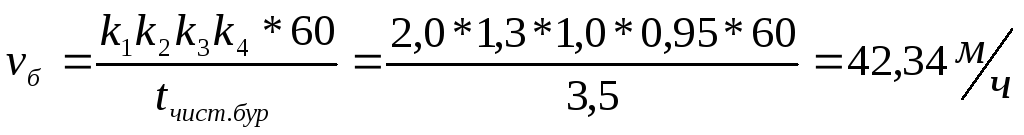

Чистая скорость бурения шпура определяется по формуле:
![]()
где к1 - коэффициент, зависящий от типа бурильной машины;
к2 - коэффициент, учитывающий влияние сжатого воздуха;
к3 - коэффициент, учитывающий влияние диаметра головки бура;
к4 - коэффициент, учитывающий глубину шпура.

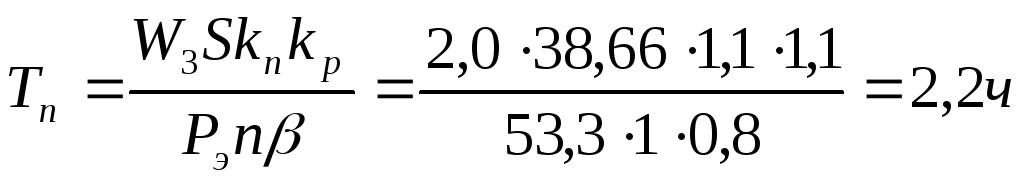

Продолжительность погрузки взорванной массы грунта определится по формуле:
;
где W3 - глубина заходки за цикл, м;
S - проектная площадь сечения выработки, м2;
кп - коэффициент перебора;
кр - коэффициент разрыхления грунта;
n - число погрузочных машин в забое;
β - коэффициент одновременности работы погрузочных машин.
Рэ - эксплуатационная производительность погрузочной машины;

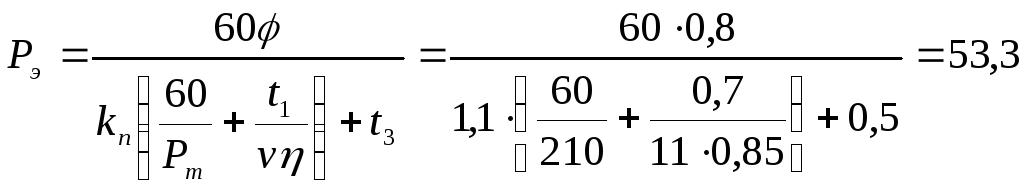

Эксплуатационная производительность определяется по формуле:
м3/ч;
где φ - коэффициент использования машины;
Рт - техническая производительность погрузочной машины;
t1, t3 - продолжительность простоя машины и различные потери времени, отнесённые к 1 м3 породы;
v - объём самосвала;
η -коэффициент заполнения самосвала.

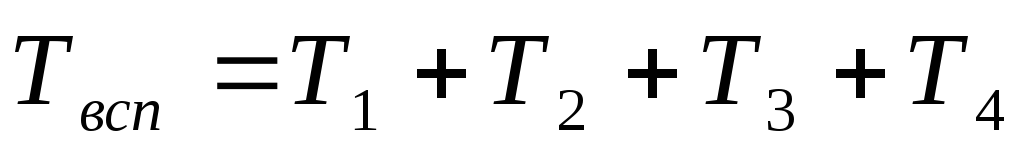

Время на вспомогательные операции, ч
;
где Т1=0,5ч - время на подготовительные операции;
-
время на заряжение шпуров
где N - число шпуров,
l - средняя длина шпура,
n - число заряжающих;
Т3=0,5ч - время на взрывание и проветривание;
Т4=0,5ч - время на прочие работы.
ч.
Таким образом, продолжительность цикла получится равной:
На базе полученных данных построена циклограмма – графическое изображение последовательности работ. Полученная циклограмма представлена на втором листе чертежей.
Выбрана параллельная схема бетонирования обделки с применением шарнирно-складывающейся телескопической опалубки.

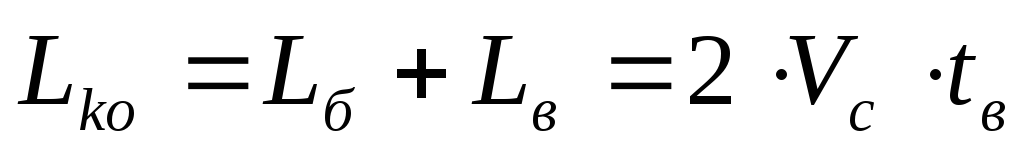

При этом:
![]()
где
- длина участка бетонирования;
- длина участка
выдерживания бетона до набора прочности;
- скорость проходки;
- время выдерживания
бетона в опалубке до набора прочности.

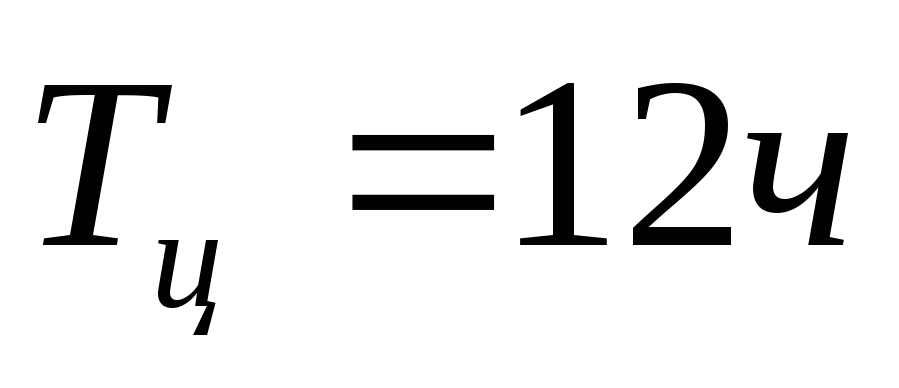

Бетон набирает 70% прочности через 12 суток, с применением активных добавок, ускоряющих скорость набора прочности время выдерживания можно сократить до 3-5 суток.
Определение суточной скорости проходки:

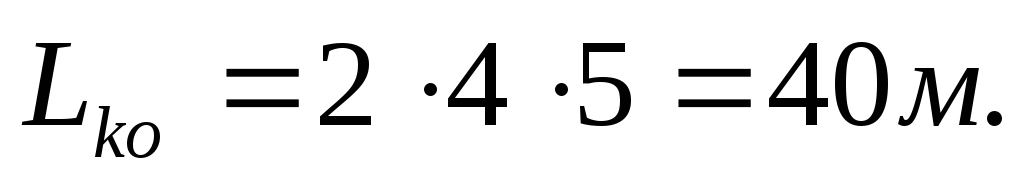

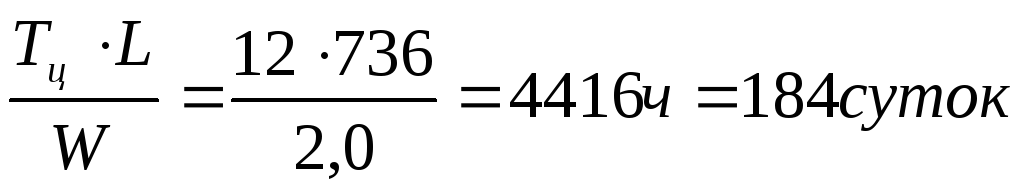

По циклограмме

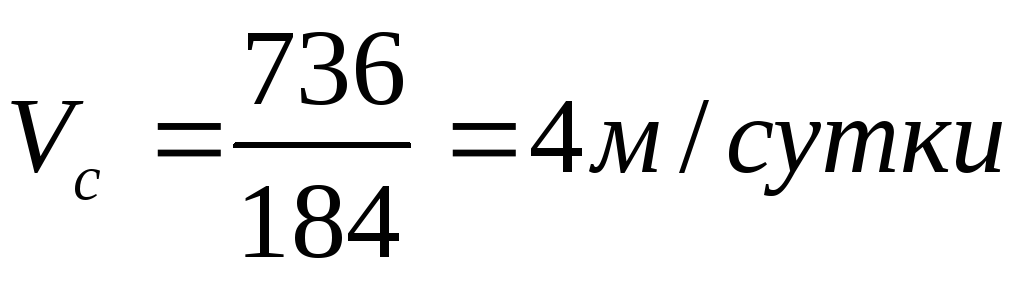

получаем
![]()
![]()
![]()
![]()
![]()
![]()

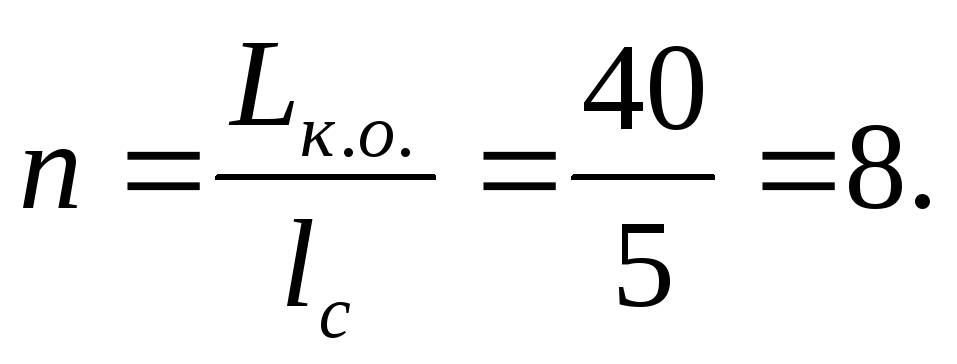

Принимаем длину секции опалубки равной 5 м, следовательно количество секций опалубки будет равно:
![]()
На время выполнения взрывных работ бригада и механизмы располагаются в надежном укрытии на расстоянии 150-200 метров от забоя при наличии вытяжной вентиляции, в противном случае, удаляются из тоннеля.
Взрывник выполняет взрыв из укрытия на расстоянии не мене 75 метров от забоя.
Пост охраны располагается в месте размещения бригады.
Продолжение работ в забое допускается после его проветривания в течение 30-40 минут и осмотра места взрыва взрывником.
Образовавшиеся продукты взрыва могут служить причиной отравления людей. Для взрывных работ в подземных условиях гостехнадзором допущены к применению взрывчатые вещества, при взрыве 1кг которого выделяется не более 40 кубических метров ядовитого газа. Борьбу с газами ведут тщательным проветриванием выработки с целью разбавления ядовитых газов до ПДК. Ядовитые газы могут задерживаться в массе взорванной породы и не устраняться проветриванием. Поэтому перед началом работ по уборке породы из выработки, породу тщательно продувают сжатым воздухом, а также обрызгивают водой. Тогда окислы азота переходят в азотную и азотистые кислоты. Водой обрызгивают забой и выработку, прилегающую к нему на расстоянии до 20м.
Воздух подземной выработки должен содержать по объему не менее 20 % кислорода и не более 1,5 % углекислого газа, и иметь температуру не менее + 2оС зимой и не более 25оС летом.
Правилами безопасности требуется не реже одного раза в неделю делать лабораторный анализ воздуха выработки на содержание кислорода, углекислого газа, окиси углерода и метана.
При использовании в выработке оборудования с двигателями внутреннего сгорания обязательно применение нейтрализаторов отработанных газов.
При отсутствии взрывных работ и действующих двигателей внутреннего сгорания в выработку следует подавать в 1 минуту не менее 6 кубических метров сжатого воздуха на каждого рабочего, находящегося под землей.
Допуск рабочих в забой разрешается по достижении концентрации условной окиси углерода 0,008 % по объему, но не ранее чем через 15 минут после взрывания. Эта концентрация в 5 раз превышает ПДК при продолжительном пребывании (0,0016%). Поэтому после допуска рабочих в забой необходимо непрерывное проветривание в объеме не менее 60% от первоначального.
