Материал: Расчет временных, стоимостных и ресурсных параметров календарно-сетевого графика реализации проекта

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

ПЗ, тыс. руб.



280














































220




























































180





































140













































































50






















30


















10










1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

t, дн


февраль

март


Рис. 1.1 «Диаграмма стоимости по видам работ»

Стоимость реализации проекта складывается из прямых затрат и накладных расходов, исходя из данных диаграммы и того, что накладные расходы в день составляют 11 тыс. руб., получаем:

Финансирование в феврале = 180+280+220+140 = 820 тыс.руб.

Финансирование в марте = 140+50+30+10 = 230 тыс. руб.

Косвенные затраты = 15 * 11тыс. руб. = 165 тыс. руб.

Общий объем финансирования составляет:

тыс. руб. + 230 тыс. руб. + 165 тыс. руб. = 1215 тыс. руб.

Кол-во рабочих, чел.



28














































22




























































18





































14













































































5






















3


















1










1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

t, дн


 февраль

март


Рис. 1.2 «Диаграмма потребности в трудовых ресурсах»

Таким образом, потребность в трудовых ресурсах:

в феврале - 82 чел.

в марте - 23 чел.

всего - 105 чел.

МРА, шт.

















40






















30






















20







































1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

t, дн


23

24

25

26

27

28

1

2

3

4

5

6

7

8

9

март


Рис. 1.3 «Диаграмма потребности в материальных ресурсах А»

Потребность в материальных ресурсах А:

в феврале - 70 шт.

в марте - 100 шт.

всего - 170 шт.

МРБ, шт.




























30






















20




















10



















1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

t, дн


23

24

25

26

27

28

1

2

3

4

5

6

7

8

9



февраль

март


Рис. 1.4 «Диаграмма потребности в материальных ресурсах Б»

Потребность в материальных ресурсах Б:

в феврале - 90 шт.

в марте - 90 шт.

всего - 180 шт.

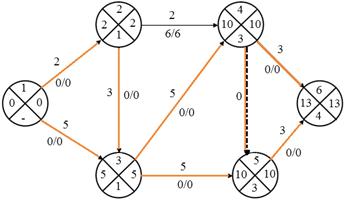

Оптимизация сетевой модели по критерию минимизации прямых затрат при заданной продолжительности работ


На данном этапе срок реализации проекта составляет 15 дней. Плановая продолжительность - 13 дней, соответственно, требуется оптимизация. Для этого вводим коэффициент стоимости Кс (см. табл. 1.1).

Кс1-3 + Кс2-3 = 6 + 10 = 16

Кс1-2 = 12

Кс3-4 = 2

Кс4-6 = 1


Но максимально допустимое значение сокращения продолжительности работы равно 1 дню, поскольку ΔT (разность критического и подкритического путей) составляет 15 - 14 = 1 дн.

Поэтому сокращаем продолжительность работы 4-6 на 1 день:


Кс1-3 + Кс2-3 = 6 + 10 = 16

Кс1-2 = 12

Кс3-4 = 2

Кс4-6 + К5-6 = 1+ 2 = 3

При t = 14 дней:

; Δ Т = 14 - 13 = 1 дн,

сокращаем продолжительность работы 3-4 на 1 день:


Теперь tкритич = tпланов = 13 дней, а .

График изменения стоимости проекта.

Величина прямых затрат при сокращении продолжительности выполнения работ:

ПЗ + ΔПЗ:

ПЗ15 = 510 тыс. руб.

ПЗ 14 = 510 тыс. руб. + 2 тыс. руб. = 512 тыс. руб.

ПЗ 13 = 512 тыс. руб. + 2 тыс. руб. = 514 тыс. руб.

Величина накладных расходов:

НР 15 = 11 тыс. руб. * 15 дн = 165 тыс. руб.

НР 14 = 11 тыс. руб. * 14 дн = 154 тыс. руб.

НР 13 = 11 тыс. руб. * 13 дн = 143 тыс. руб.

Стоимость, тыс. руб.

Общ. ст-ть

675





666





657






ПЗ



514





512





510






  НР







165





154





 143






13

14

15

t, дн
