Материал: Организация поточного производства

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Организация поточного производства

Нижегородский государственный технический университет им. Р.Е. Алексеева

Автозаводская высшая школа управления и технологий










Практическая работа

по дисциплине «Производственный менеджмент и маркетинг»

Выполнил: Балакин А.С.

Проверил: Абрамов С.Б.






Нижний Новгород 2014


Расчет длительности производственного цикла изготовления заказа при трех видах движения предметов труда

Задание:

В цех поступил заказ на изготовление n изделий. Изделия с операции на операцию будут передаваться по p шт. На первой операции предполагается три рабочих места, на четвертой - два, на всех остальных - по одному. Между каждой операцией межоперационное время tмо мин, общая длительность естественных процессов Тест мин. Рабочие работают в 2 смены по 8 часов. Коэффициент сменности f=0,7.

Определить длительность технологического и производственного циклов при всех трех видах движения предметов труда и построить графики.

Таблица 1. Исходные данные

№ операции

Первая цифра варианта


0

1

2

3

4

5

6

7

8

9


Норма времени tшт,мин

1

12

6

15

18

9

12

6

15

6

21

2

8

4

10

7

3

7

8

11

10

2

3

6

8

9

2

4

6

3

9

9

8

4

10

5

6

5

16

8

4

8

8

9

5

5

7

12

10

8

15

11

6

5

7

6

3

9

4

6

5

3

5

7

2

3

7

4

3

8

4

6

5

9

5

7

12


Таблица 2. Исходные данные

Показатель

Вторая цифра варианта


0

1

2

3

4

5

6

7

8

9

размер заказа n, шт

250

150

135

140

120

100

160

180

90

120

размер передаточной партии p, шт

25

15

15

20

15

10

20

20

10

20

межоперационное время tмо, мин

5

3

2

4

6

3

4

5

2

4

длительность естественных процессов Тест, мин

400

450

500

550

600

650

700

750

800

850


Последовательность выполнения работы:

.        Выполнить предварительные расчеты и данные занести в табл.3.

№ операции

tшт, мин

С (раб.места)

1

18

3

=18/3 = 6

2

7

1

= 7/1 = 7

3

2

1

= 2/1 = 2

4

5

2

= 5/2 = 2,5

5

10

1

= 10/1 = 10

6

6

1

= 6/1 = 6

7

4

1

= 4/1 = 4

Итого

= 52 мин

= 10

=37,5


.        Рассчитать технологические и производственные циклы для трех видов движения предметов труда.

.        Построить графики технологических циклов.

.        Сделать выводы.

Длительность производственного процесса, то есть календарный период времени, в течение которого выполняется производственный процесс, называется производственным циклом.

Основу производственного цикла составляет технологический цикл, который в свою очередь состоит из операционных циклов. Операционный цикл, т.е. продолжительность обработки партии деталей (мин) на одной операции процесса, равен:

,

где n - размер заказа, шт.; n = 140.

tшт - норма штучного времени на i-й операции, мин; из таблицы;

сi - количество оборудования или рабочих мест на i-й операции, из таблицы.

Выполним расчет:

При последовательном виде движения

Операции производственного процесса над отдельным изделием или количеством изделий (партией) передается с одного рабочего места на другое после окончания обработки над всей партией, эти изделия передаются на следующую операцию, причем все вместе.

m - количество технологических операций, m = 7.

p - размер передаточной партии, р = 20.

Основу производственного цикла составляет технологический цикл, который в свою очередь состоит из операционных циклов. Операционный цикл - это продолжительность обработки партии деталей на 1-й операции процесса.

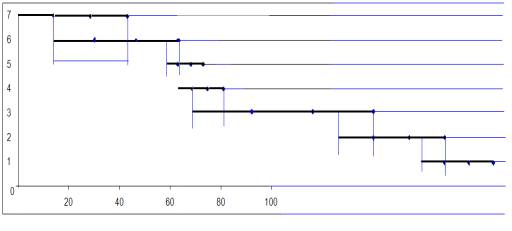

Строим график технологического цикла при последовательном виде движения предметов труда:


Средние временные затраты на один технологический цикл, но большие простои оборудования, т.к. первое оборудование снова начинает использоваться только после того, как закончиться последняя операция.

При параллельном виде движения. Передаточная партия - это количество изделий, одновременно обрабатываемых на одном рабочем месте. Полностью загружена в этом случае наиболее трудоемкая операция с самым длительным операционным циклом, менее трудоемкие имеют перерывы. Правило построения графика:

1 Строим график для первой передаточной партии как при последовательном виде движения.

2 От максимального главного времени откладываем вправо остальные передаточные партии и достраиваем график симметрично первой передаточной партии вверх и вниз.


где p - размер передаточной партии;

max - цикл операций с максимал. продолжительностью, мин.

Вычисляем А,В и С.

А = 840 + 980 + 350 + 1400 = 3570 мин = 59,5 час.

В = 1400 + 840 + 560 + 840 = 3640 мин = 60,6 час.

С = 560 мин = 9,33 час

Ттех пар = 3570 + 3640 + 560 = 7770 мин = 129,5 час

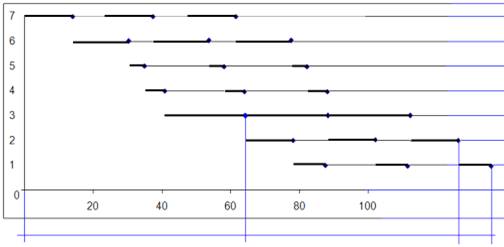

Строим график технологического цикла при параллельном виде движения предметов труда.


Некоторое сокращение времени на обработку, но появление простоев. Применяется в массовом, крупносерийном производстве, в том числе на поточных линиях при синхронизации операций.

При последовательно-параллельном (смешанном) виде движения. Сущность его в том, что детали с операции на операцию передаются поштучно или передаточными партиями, но на каждой операции весь заказ изделий обрабатывается без перерывов. Строим график технологического цикла при последовательно-параллельном виде движения предметов труда.

поточный производительный цикл конвейер



Вычисляем все

 = 840*2 = 1680 мин = 28 час

 = 280 = 4,6 час

 = 350*2 = 700 мин = 11,6 час

 = 840 = 14 час

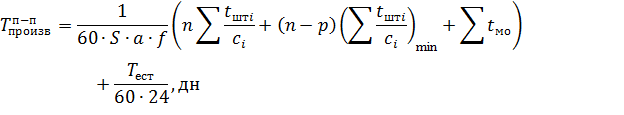

Рассчитаем длительность производственного цикла по следующим формулам:


где S - количество смен работы в сутки S=2 смены;

а - продолжительность смены а= 8 часов.

f - коэффициент календарности:

Тест - естественных процессов в минутах; Тест =550 мин

tмо - межоперационное время между двумя соседними операциями. tмо =4

При последовательном построении технологического цикла общее время равно 8,5 дней (100%), при параллельном построении - 10,544 дней (увеличение относительно последовательного построения на 27,8%, появление простоя оборудования), при смешанном технологическом цикле - 17,23 дня (увеличение относительно последовательного построения на 102,7%). Полученные графики отображают эту зависимость.

Расчет поточных линий. Многопредметные линии

На многопредметной поточной линии изготавливаются детали А, В и С. Линия работает 21 день в месяц. Продолжительность смены составляет 8.2 ч. Определить частные такты поточной линии. Остальные исходные данные представлены в табл. 4.1 и 4.2.

Таблица 4.1. Исходные данные

Показатель

Первая цифра варианта


0

1

2

3

4

5

6

7

8

9

Месячная программа запуска, тыс. шт.

А

8

7,2

2

2,2

6

3

1,9

4

7

2


В

5,6

4

4

9,1

3,3

8,3

9,4

6,4

7,8

3,8


С

3

1,8

6,5

5

8,7

4,5

6

2

3,1

9

Коэффициент допустимых потерь времени на переналадку

0,04

0,05

0,03

0,08

0,07

0,06

0,11

0,09

0,1

0,04

Количество смен

2

2

1

3

2

1

3

2

2

1


Таблица 4.2. Исходные данные

№ операции

Изделия

Вторая цифра варианта



0

1

2

3

4

5

6

7

8

9



Норма времени, мин

1

А

1,2

1,1

1,09

1,6

3,2

7,5

3,6

8,5

1,9


В

1,2

1,15

1,21

1,35

1,35

1,5

8,6

3,4

5,7

1,3


С

1,2

1,22

1,03

1,4

1,21

2,0

5,8

3,3

7,1

3,2

2

А

5,7

7,15

5,8

5,2

3,65

3,15

1,8

2,0

3,9

1,15


В

8,4

6,0

8,3

6,9

3,0

3,5

3,0

1,5

3,5

1,1


С

7,2

8,45

6,95

7,0

3,2

3,7

1,5

2,9

3,35

1,2

3

А

3,2

3,1

4,0

1,9

7,1

1,22

3,72

1,2

2,85

3,3


В

3,4

3,0

3,5

1,8

5,6

1,1

3,4

1,1

2,0

3,3


С

3,7

3,64

3,6

1,3

8,4

1,3

3,16

1,12

1,4

3,6

4

А

1,9

2,0

1,8

3,7

7,2

7,2

1,3

5,8

1,1

5,8


В

3,1

1,5

3,0

3,1

5,7

8,3

1,2

8,2

1,25

8,3


С

1,3

3,2

1,2

3,2

8,4

5,8

1,2

7,2

1,2

7,4
