Материал: Ли надежность

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Расчет оптимального количества транспортных средств в системе "экскаватор - самосвалы"

Найти оптимальное количество самосвалов для комплекта машин экскаватор "обратная лопата" объемом ковша q=1.5м3 и самосвалов КамАЗ- грузоподъемностью 10 т.

Дальность возки - 2 км

Среднее время погрузки одного самосвала с учетом времени маневров у экскаватора с учетом времени маневров у экскаватора tп=2,3 мин≈0,038ч

Среднее время разгрузки самосвала с учетом времени маневров в месте разгрузки tр=2 мин≈0,0333ч

Средняя скорость передвижения самосвала в грузовом и порожнем состоянии:

Vср=(70+40)/2=55 км/ч

Среднее время обращения самосвала составляет

Тц= tп+2*L/ Vср+ tр=0,038+2*2/55+0,0333=0,144ч

Интенсивность движения самосвалов

ʎ=1/ Тц=1/0,144= 6,944 ≈ 7 рейсов

Интенсивность погрузки самосвалов экскаватором:

Ɣ= 1/ tп=1 / 0,038 = 26,3 ≈ 24 машины

Определим потребное число самосвалов для бесперерывной работы:

n= Тц / tп= 0.144 / 0.038 = 3.79 ≈ 4 шт.

к

к-1

Рк/Ро

Рк

(к-1)*Рк

0

-

1

0,17813

0

1

0

1,327387

0,236447

0

2

1

1,409565

0,251086

0,251086

3

2

1,122623

0,199973

0,399946

4

3

0,596062

0,106177

0,31853

5

4

0,158241

0,028187

0,11275

5,613878

1

1,082311

N

P0,%

Tc, %

9

0,97

47

8

1,00

52,39

7

1,1

55,92

6

10,06

30,17

5

17,8

21,64

4

28,77

15,11

Путем расчета оптимального количества автосамосвалов и сравнения с другим количеством получаем оптимально 5 шт.

При том простой каждого из 5 автосамосвалов, ожидающих свою погрузку :

Расчет производительности строительных процессов с учетом надежности рабочих и техники

Вероятности безотказной работы техники Рт=0,73; 0,8; 0,85

Вероятность безотказной работы людей Рт=0,95

Рассматриваемый интервал времени для техники Тсм=200см

Рассматриваемый интервал времени для людей Тдн.ч=100дн

Продолжительность восстановления для техники tвосст.т=2см

Продолжительность восстановления для людей tвосст.ч=2дн

Продолжительность отказа для техники tотк.т=3см

Продолжительность отказа для людей tотк.т=3дн

где - вероятность нахождения системы в работоспособном состоянии, когда ни один элемент не отказывает

- вероятность нахождения системы в состоянии отказа К-ого элемента

- интенсивность отказа К-ого элемента

- интенсивность восстановления К-ого элемента

где - производительность системы в долях условной единицы

- математическое ожидание фактической производительности системы при условии, что все элементы находятся в работоспособном состоянии,

- математическое ожидание фактической производительности системы при условии, что отказал К-ый элемент

где m - количество параллельно работающих элементов в системе

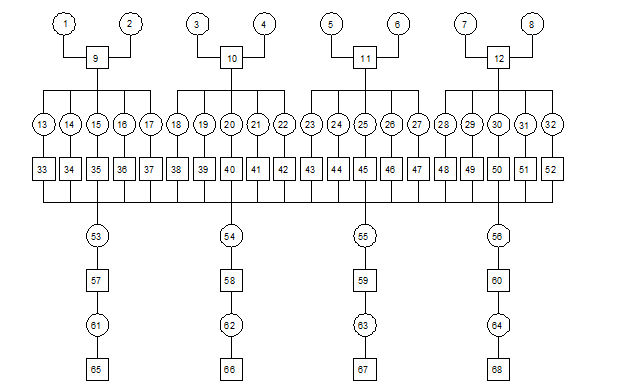

Графическая модель производства земляных работ экскаваторным комплектом:

1,3,5,7 - машинисты экскаваторов; 2,4,6,8 - помощники машинистов экскаваторов; 9-12 - экскаваторы; 13-32 - шоферы автосамосвалов; 33-52 - автосамосвалы; 53-56 - машинисты бульдозеров; 57-60 - бульдозеры; 61-64 - машинист уплотняющей техники; 65-68 - уплотняющая техника

при Рт=0,73;

nт= 18 отказов

λт=0,09

μт=0,5

nч= 2 отказа

λч=0,0167

μч=0,5

К

Рк

Фк

0

0,559701493

1

1

0,018656716

0,5

2

0,018656716

0,5

3

0,018656716

0,5

4

0,018656716

0,5

5

0,018656716

0,5

6

0,018656716

0,5

7

0,018656716

0,5

8

0,018656716

0,5

9

0,100746269

0,75

10

0,100746269

0,75

11

0,100746269

0,75

12

0,100746269

0,75

W1=0,559701493+0,018656716*8+0,100746269*4=0,880597

0

0,143403442

1

13

0,02581262

0,95

14

0,02581262

0,95

15

0,02581262

0,95

16

0,02581262

0,95

17

0,02581262

0,95

18

0,02581262

0,95

19

0,02581262

0,95

20

0,02581262

0,95

21

0,02581262

0,95

22

0,02581262

0,95

23

0,02581262

0,95

24

0,02581262

0,95

25

0,02581262

0,95

26

0,02581262

0,95

27

0,02581262

0,95

28

0,02581262

0,95

29

0,02581262

0,95

30

0,02581262

0,95

31

0,02581262

0,95

32

0,02581262

0,95

33

0,004780115

0,95

34

0,004780115

0,95

35

0,004780115

0,95

36

0,004780115

0,95

37

0,004780115

0,95

38

0,004780115

0,95

39

0,004780115

0,95

40

0,004780115

0,95

41

0,004780115

0,95

42

0,004780115

0,95

43

0,004780115

0,95

44

0,004780115

0,95

45

0,004780115

0,95

46

0,004780115

0,95

47

0,004780115

0,95

48

0,004780115

0,95

49

0,004780115

0,95

50

0,004780115

0,95

51

0,004780115

0,95

52

0,004780115

0,95

53

0,02581262

0,95

54

0,02581262

0,8

55

0,02581262

0,8

56

0,02581262

0,8

57

0,004780115

0,8

58

0,004780115

0,8

59

0,004780115

0,8

60

0,004780115

0,8

61

0,02581262

0,8

62

0,02581262

0,8

63

0,02581262

0,8

64

0,02581262

0,8

65

0,004780115

0,8

66

0,004780115

0,8

67

0,004780115

0,8

68

0,004780115

0,8

W2=0,143403442+0,02581262*0,95*20+0,004780115*0,95*20+0,02581262*

*8*0,8+0,004780115*8*0,8=0,920459

Производительность строительной системы в целом находится перемножением производительности обеих подсистем:

Ф1=W1*W2=0,810553

при Рт=0,8;

nт= 13 отказов

λт=0,06667

μт=0,5

nч= 2 отказа

λч=0,0167

μч=0,5

К

Рк

Фк

0

0,625

1

1

0,020833333

0,5

2

0,020833333

0,5

3

0,020833333

0,5

4

0,020833333

0,5

5

0,020833333

0,5

6

0,020833333

0,5

7

0,020833333

0,5

8

0,020833333

0,5

9

0,083333333

0,75

10

0,083333333

0,75

11

0,083333333

0,75

12

0,083333333

0,75
