6. Как определить расход сточных вод для ливневой канализации?



7. Как определить расход сточных вод для бытовой канализации?



8. Как определить расход сточных вод для промышленной канализа-



ции?





9. Какова наименьшая и наибольшая глубина заложения ливневой ка-



нализации?





10. Какая минимальная скорость течения сточных вод в трубах и от че-



го она зависит?





11. Как е существуют методы очистки сточных вод?



12. Как е сооружен я на канализационных сетях?



13. Как е трубы спользуются на канализационных сетях?



14. От чего зав с т

откосов траншеи?

С





4. ТРОИТЕЛЬСТВО ЛИВНЕВОЙ КАНАЛИЗАЦИИ

крутизна





4.1.Технолог ческая последовательность строительства ливневой



канал зац





Технолог ческая последовательность строительства ливневой канали-

зации состоит из следующих технологических операций [1, 2]:

1.

Разбивка траншеи.



2.

Снятие растительного слоя.



3.

Рытьё траншеи экскаватором.



4.

Ручная доработка дна траншеи и откосов.

5.

Устройство основания под тело трубы.

6.

Монтаж труббАливневой канализации.

7.

Заделка стыков между трубами.

8.

Устройства основания под смотровые колодцы.

9.

Монтаж смотровых колодцев.



10.Отрывка траншеи под ветки присоединенияДи дождеприемные колодцы. 11. Монтаж дождеприемных колодцев, веток присоединения и заделка стыков.

12.Гидравлическое испытание ливневой канализации на утечку.

13.Засыпка траншей под ветки присоединения песком.

14.Ручная засыпка труб ливневой канализации с послойным уплотнением грунта.

15.Механизированная засыпка траншеи бульдозером.

16.Уплотнение грунта над траншеей.

17.Погрузка и вывозка лишнего грунта.

18.Восстановление растительного слоя над траншеей.И

36

1. Разбивка траншеи.

До начала производства работ по строительству ливневой канализации на местности с помощью геодезических инструментов устанавливают положение оси и кромок траншеи в соответствии с проектом.

Эту работу производят по разбивочному чертежу, представленному в проекте производства работ (ППР).

Закрепление положения оси и кромок траншеи ливневой канализации на местности про зводят путем постановки столбов и забивки кольев. Для определен я высотных отметок на участке трубопровода устанавливают по-

стоянные ли

временные реперы. Поскольку при строительстве земляных

работ, особенно в зоне городской застройки, колья, забитые по оси и по

С

кромокам

, удут уничтожены, их выносят за пределы траншеи и

период чески восстанавл вают, от осей траншеи откладывают в обе сторо-

ны размеры

, характеризующие её ширину, и закрепляют кольями.

Расстоян е между кольями по оси и кромкам траншеи составляет 20 м.

До начало земляных ра от нео ходимо получить ордер, т.е. разреше-

траншеи



ние на про зводство ра от в городских условиях. Для удобства производ-

ства работ размеры траншеи понизу принимают на 0,5–1,0 м шире внешне-

го диаметра трубопровода [16].



Зная



траншеи и соответствующую данному грунту крутизну



глубину



откоса, определяют величину его заложения.



2. Снятие растительного слоя.







А

Снятие растительного слоя с поверхности траншей производят буль-

дозером либо автогрейдером. Растительный грунт перемещают за пределы





Д

строительства и складируют в бурты с последующим восстановлением его

на газонах.



И

3. Рытье траншеи экскаваторами.







По условиям техники безопасности рытьё траншей и котлованов с вертикальными стенками без их крепления допускается только в грунтах естественной влажности на глубину, не превышающую 1 м в песчаных и крупнообломочных грунтах; 1,25 м в супесях; 1,5 м в суглинках и глинах, кроме очень прочных, и 2 м в очень прочных суглинках и глинах.

При глубине, более указанной, траншеи и котлованы роют с откосами. Крутизна откосов траншей зависит от её глубины, вида грунта и степени его увлажнения (табл. 4.1) [17].

37

Таблица 4.1

Крутизна откосов траншей







Наибольшая допустимая крутизна откосов



Наименование





при глубине траншеи, м











в водонасыщенных



грунта



в сухих грунтах





грунтах

















до 1,5



1,5 – 3,0

3,0 – 5,0

до 5



Насыпной

63º



45º

38º

38º



1:0,5



1:1

1:1,25

1:1,25









Песчаный гравел стый

63º



45º

45º

38º



1:0,5



1:1

1:1

1:1,25







С

76º



56º

50º

45º













упесь

1:0,25



1:0,67

1:0,85

1:1











90º



63º

53º

45º





1:0



1:0,5

1:0,75

1:1



Глина

90º



76º

63º

45º



1:0



1:0,25

1:0,5

1:1



углинок



обла Чаще всего принимаютАэкскаваторы на пневмоходу с гидравлическим

При разработке траншеи с грунтами естественной влажности приме-

няют экскаваторы с ратной лопатой или драглайном.

управлением, дающие ольшой моневренностью и скоростью передвижения, что немаловажно в условиях городской застройки. Такие экскаваторы выполняют рассредаточенные объемы земляных работ, требующих частых перебросок с объекта на объект.

Экскаватор с прямой лопатой в основном используется при разработке выемок в сухих и маловлажных грунтах, что связано с необходимостью съезда на дно выемки. Применяют продольные лобовые или боковую проходки с погрузкой грунта в транспортное средство, которое обычно раз-

мещают непосредственно в забое.

выезда и въезда транспорта устраи-

вают наклонные пандусы с уклоном 10... 15°.





Для

Для строительства ливневой канализации применяют экскаваторы с





И

емкостью ковша от 0,15 до 1,6 м3 и более. Экскаваторы с обратной лопатой (рис. 4.1) перемещаются по верху забоя, копают «на себя», т.е. разрабатывают грунт, лежащий ниже уровня его стоянки. Экскаваторы с обратной лопатой применяются главным образом для разработки траншей при прокладке инженерных сетей (водопровод, канализация, теплопроводы и др.), а также небольших котлованов в слабых грунтах.

38

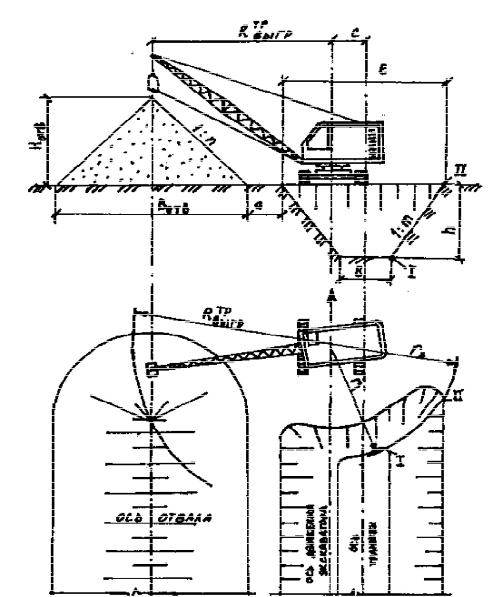

Си бА Д Рис. 4.1. Рытье траншеи экскаваторомИ

Разрабатываемый грунт отсыпают в отвал на бровку вдоль траншеи и частично в автосамосвалы (излишний, не нужный для засыпки).

В зависимости от ширины траншеи и рабочих параметров экскаватора (радиуса резания и радиуса выгрузки грунта из ковша) разработку грунта производят торцевой проходкой (рис. 4.2) или боковой проходкой

(рис. 4.3).

Торцевую проходку применяют в тех случаях, когда радиус резания и радиус выгрузки грунта в отвал на бровку траншеи достаточны для образования траншеи необходимой ширины и глубины. Боковую проходку применяют при разработке широких траншей и котлованов, при строительстве коллекторов большого диаметра.

39

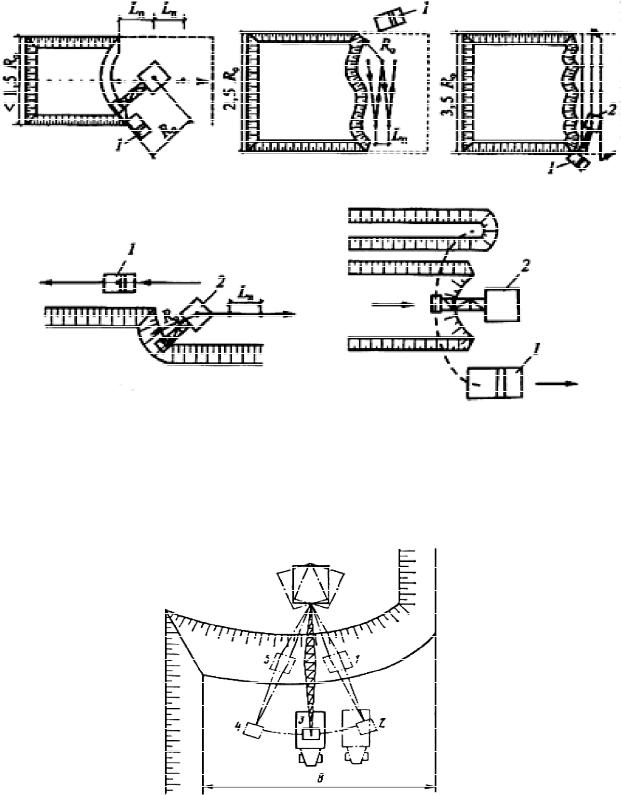

СибАДИа г б д в Рис. 4.2. Вар анты проходки экскаватора с рабочим оборудованием «обратная лопата»:

а торцевая (лобовая); уширенная лобовая; в поперечно-торцевая; г боковая; д торцевая с разгрузкой грунта в транспорт в отвал

Экскаватор-драглайн, имеющий удлиненную стрелу и ковш, свободно подвешенный на тросе, применяют при разработке глубоких котлованов и траншей с отсыпкой грунта в отвал или в автосамосвал (рис. 4.3).

Рис. 4.3. Рытье траншеи экскаватором драглайн

Разработка грунта производится ниже уровня стоянки экскаватора с работой его «на себя», ковш заполняется во время волочения его по грунту. Преимуществом экскаватора-драглайна перед экскаватором с обратной

40
