Управление рисками проекта

СОДЕРЖАНИЕ

1. Управление рисками проекта

. Планирование управления рисками проекта

. Идентификация рисков

. Качественная и количественная оценка рисков

. Планирование реагирования на риски, мониторинг и контроль

Список использованных источников

1. Управление рисками проекта


Причиной возникновения рисков являются неопределенности, существующие в каждом проекте. Риски могут быть «известные»- те, которые определены, оценены, для которых возможно планирование. Риски «неизвестные» - те, которые не идентифицированы и не могут быть спрогнозированы. Хотя специфические риски и условия их возникновения не определены, но большую часть рисков можно предвидеть.

Цели управления рисками проекта - повышение вероятности возникновения и воздействия благоприятных событий и снижение вероятности возникновения и воздействия неблагоприятных для проекта событий.

Управление рисками - это процессы, связанные с идентификацией, анализом рисков и принятием решений, которые включают максимизацию положительных и минимизацию отрицательных последствий наступления рисковых событий. Процесс управления рисками проекта обычно включает выполнение следующих процедур:

Планирование управления рисками - выбор подходов и планирование деятельности по управлению рисками проекта.

Идентификация рисков - определение рисков, способных повлиять на проект, и документирование их характеристик.

Качественная оценка рисков - качественный анализ рисков и условий их возникновения с целью определения их влияния на успех проекта.

Количественная оценка - количественный анализ вероятности возникновения и влияния последствий рисков на проект.

Планирование реагирования на риски - определение процедур и методов по ослаблению отрицательных последствий рисковых событий и использованию возможных преимуществ.

Мониторинг и контроль рисков - мониторинг рисков, определение остающихся рисков, выполнение плана управления рисками проекта и оценка эффективности действий по минимизации рисков.

Все эти процедуры взаимодействуют друг с другом, а также с другими процедурами. Каждая процедура выполняется, по крайней мере, один раз в каждом проекте. На практике они могут частично совпадать и взаимодействовать.

Рисунок 1 - Общая схема управления рисками проекта

Причиной возникновения риска является неопределенность, которая присутствует во всех проектах. Известные риски - это те риски, которые идентифицированы и подвергнуты анализу. В отношении таких рисков можно спланировать ответные действия с помощью процессов, описанных в данной главе. Но для неизвестных рисков спланировать ответные действия невозможно. В таких случаях разумным решением для команды проекта является выделение общего резерва на непредвиденные обстоятельства, в который будут включены эти неизвестные риски, а также все известные риски, для которых разработка конкретных мер реагирования не представляется экономически эффективной или возможной.

Организации принимают во внимание риски в той степени, в какой они соотносятся с угрозами проекта или с благоприятными возможностями, повышающими вероятность успешного выполнения проекта. Риски, представляющие собой угрозу для проекта, могут приниматься в том случае, если риск соразмерен выгоде, которую можно получить, приняв этот риск.

Отношение к риску со стороны отдельных людей и - в более крупных масштабах - организаций обусловлено их пониманием риска и ответной реакцией на возникновение риска. Там, где это возможно, отношение к риску должно быть выражено в явной форме. Для каждого проекта должен быть разработан последовательный подход к риску, удовлетворяющий требованиям организации, а информация о риске и управлении им должна быть открытой и достоверной. Реагирование на риски отражают то, как организация понимает баланс между принятием риска и уклонением от риска.

Для достижения успеха на протяжении всего проекта организация должна предпринимать заранее и последовательно предупредительные меры по управлению рисками.

Идентификация рисков определяет, какие риски способны повлиять на проект, и документирует характеристики этих рисков. Идентификация рисков не будет эффективной, если она не будет проводиться регулярно на протяжении реализации проекта.

Идентификация рисков должна привлекать как можно больше участников: менеджеров проекта, заказчиков, пользователей, независимых специалистов.

. Планирование управления рисками

Тщательное и подробное планирование повышает вероятность успешного достижения результатов пяти других процессов управления рисками. Планирование управления рисками - это процесс определения подходов и планирования операций по управлению рисками проекта. Планирование процессов управления рисками позволяет обеспечить соразмерность уровня, типа и прозрачности управления рисками, как самому риску, так и значению проекта для организации, а также выделить достаточное количество времени и ресурсов для выполнения операций по управлению рисками и определить общее основание для оценки рисков. Процесс планирования управления рисками должен быть завершен на ранней стадии планирования проекта, поскольку он крайне важен для успешного выполнения других процессов.

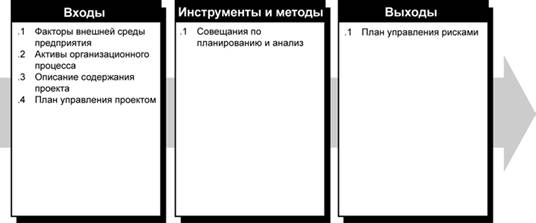

Рисунок 2 - Планирование управления рисками: входы, инструменты и методы, выходы

Факторы внешней среды предприятия. Отношение к риску и толерантность к риску организаций и лиц, участвующих в проекте, оказывает влияние на план управления проектом. Отношение к риску и толерантность к риску могут быть зафиксированы в изложении основных принципов или проявляться в конкретных действиях.

Активы организационного процесса. Организации могут иметь заранее разработанные подходы к управлению рисками, например категории рисков, общие определение понятий и терминов, стандартные шаблоны, схемы распределения ролей и ответственности, а также определенные уровни полномочий для принятия решений.

Совещания по планированию и анализ. Команда проекта проводит совещания для разработки плана управления рисками. В совещаниях могут принимать участие менеджер проекта, отдельные члены команды проекта и участники проекта, представители организации, отвечающие за операции по планированию рисков и реагированию на них, и, при необходимости, другие лица.

На таких совещаниях составляются базовые планы по проведению операций по управлению рисками. Также разрабатываются элементы стоимости рисков и плановые операции, которые включаются соответственно в бюджет проекта и расписание. Утверждается распределение ответственности в случае наступления риска. Имеющиеся в организации общие шаблоны, касающиеся категорий рисков и определения терминов (например, уровни рисков, вероятность возникновения рисков по типам, последствия рисков для целей проекта по типам целей, а также матрица вероятности и последствий), приспосабливаются для каждого конкретного проекта с учетом его специфики. Выходы этих операций сводятся в план управления рисками.

План управления рисками. План управления рисками содержит описания структуры управления рисками проекта и порядок его выполнения в рамках проекта. Этот план включается в состав плана управления проектом. План управления рисками включает в себя следующие элементы:

-      Методология. Определение подходов, инструментов и источников данных, которые могут использоваться для управления рисками в данном проекте.

-      Распределение ролей и ответственности. Список позиций выполнения, поддержки и управления рисками для каждого вида операций, включенных в план управления рисками, назначение сотрудников на эти позиции и разъяснение их ответственности.

-      Разработка бюджета. Выделение ресурсов и оценка стоимости мероприятий, необходимых для управления рисками. Эти данные включаются в базовый план по стоимости проекта.

-      Сроки. Определение сроков и частоты выполнения процесса управления рисками на протяжении всего жизненного цикла проекта, а также определение операций по управлению рисками, которые необходимо включить в расписание проекта.

-      Категории рисков. Структура, на основании которой производится систематическая и всесторонняя идентификация рисков с нужной степенью детализации; такая структура способствует повышению эффективности и качества идентификации рисков. Организация может использовать разработанную ранее классификацию типичных рисков. Такую структуру можно разработать с помощью составления иерархической структуры рисков (ИСРс), но ту же задачу можно решить, просто составив перечень различных аспектов проекта. В процессе идентификации рисков категории рисков могут пересматриваться. Хорошей практикой считается пересмотр категорий рисков во время планирования управления рисками, перед тем как эти категории будут использованы в процессе идентификации рисков. Прежде чем принять к использованию в текущем проекте классификацию рисков, основанную на прежних проектах, ее, вероятно, потребуется уточнить, изменить или адаптировать к специфике нового проекта.

-      Определение вероятности возникновения рисков и их последствий. Добросовестный и достоверный качественный анализ рисков предполагает, что определены различные уровни вероятностей возникновения рисков и их воздействия. Общие определения уровней вероятности и уровней воздействия адаптируются отдельно для каждого проекта в ходе процесса планирования управления рисками и используются затем в процессе качественного анализа рисков.

-      Матрица вероятности и последствий. Расстановка рисков по приоритету соответствует потенциальной степени значимости их последствий для достижения целей проекта. Типичным способом расположения рисков по приоритету является использование справочной таблицы или матрицы вероятности и последствий. Обычно организация сама устанавливает сочетания вероятности и воздействия, на основании которых степень риска определяется как «высокая», «средняя» или «низкая», что в свою очередь определяет значимость для планирования реагирования на данный риск. Эти сочетания в процессе планирования управления рисками могут пересматриваться и адаптироваться к конкретному проекту.

-      Отслеживание. Документирует порядок регистрации всех аспектов операций по рискам в интересах данного проекта, а также для будущих проектов и включения в документы по накопленным знаниям. Документирует, в каких случаях и как будет проводиться аудит процессов управления рисками.

3. Идентификация рисков

управление риск проект мониторинг

Идентификация рисков предусматривает определение рисков, способных повлиять на проект, и документальное оформление их характеристик. При необходимости в операциях по идентификации рисков могут принимать участие: менеджер проекта, члены команды проекта, команда управления рисками (если таковая создана), эксперты в определенных областях, не входящие в команду проекта, заказчики, конечные пользователи, другие менеджеры проектов, участники проекта и эксперты по вопросам управления рисками. Хотя главная роль в идентификации рисков принадлежит этим специалистам, следует поощрять участие в этом процессе всего персонала.

Идентификация рисков - это итеративный процесс, поскольку по мере развития проекта в рамках его жизненного цикла могут обнаруживаться новые риски. Частота итерации и состав участников выполнения каждого цикла в каждом случае могут быть разными. В этом процессе должны принимать участие члены команды проекта с тем, чтобы у них вырабатывалось чувство «собственности» и ответственности за риски и за действия по реагированию на них. Участники проекта, не входящие в команду проекта, могут предоставлять дополнительную объективную информацию. Обычно за процессом идентификации рисков следует процесс качественного анализа рисков. В случае если идентификация рисков происходит под управлением опытного менеджера по рискам, непосредственно за идентификацией может следовать количественный анализ рисков. В некоторых случаях уже сама идентификация риска может определять меры реагирования; эти меры должны фиксироваться для дальнейшего анализа и осуществления в ходе процесса планирования реагирования на риски.

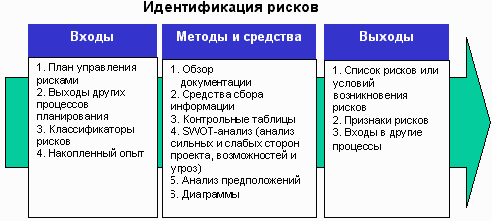

Рисунок 3 - Идентификация рисков

Входы:

При идентификации рисков может оказаться полезной информация из открытых источников, в том числе коммерческие базы данных, научные работы, бенчмаркинг и другие исследовательские работы в данной области.

Информация о выполнении прежних проектов может быть доступна в архивах предыдущих проектов, как в ее исходном виде, так и в виде накопленных знаний.

Допущения проекта приводятся в описании содержания проекта. Неопределенность в допущениях проекта следует рассматривать в качестве потенциального источника возникновения рисков проекта.

Ключевыми входами для процесса идентификации рисков из плана управления рисками являются схема распределения ролей и ответственности, резерв на операции по управлению рисками в бюджете и в расписании, а также категории рисков. Эти мероприятия иногда находят свое отражение в иерархической структуре ресурсов.

Для процесса идентификации рисков также необходимо понимание планов управления расписанием, стоимостью и качеством, которые входят в план управления проектом. Выходы процессов из других областей знаний должны анализироваться для идентификации возможных рисков в рамках всего проекта.

Методы и средства:

Можно осуществлять структурированный анализ документации по проекту, включая планы, допущения, архив предыдущего проекта и другие источники. Качество планов, а также согласованность планов и их соответствие требованиям и допущениям проекта могут служить показателями возможности риска в проекте.

Для идентификации рисков могут использоваться следующие методы сбора информации:

-      Мозговой штурм. Целью мозгового штурма является создание подробного списка рисков проекта. Обычно мозговой штурм проводит команда проекта, часто совместно с участием экспертов из разных областей, не являющихся членами команды. Генерация идей, относящихся к рискам проекта, происходит под руководством ведущего. За основу может приниматься система категорий рисков (раздел 11.1), например иерархическая структура рисков. Далее риски подлежат идентификации и категоризации по типам, а их определения уточнению.

-      Метод Дельфи - это способ достижения консенсуса между экспертами. Данный метод предполагает, что эксперты по вопросам рисков проекта принимают в нем участие анонимно. С помощью опросного листа ведущий собирает идеи о важных рисках проекта. Составляются резюме ответов, которые потом возвращаются экспертам для дальнейших комментариев. Консенсуса можно достичь за несколько циклов этого процесса. Метод Дельфи помогает преодолеть необъективность в оценке данных и устраняет избыточное влияние отдельных лиц на результат работы.

-      Опросы. Проведение опросов среди опытных сотрудников, принимающих участие в проекте, среди участников проекта и экспертов в этой области, может способствовать идентификации рисков. Результаты опросов являются одним из основных источников информации в процессе сбора данных об идентификации рисков.
