6

3)Территориальные (ТСН)

4)Фирменные (ФСН)

В настоящее время государственный документ по ценообразованию – Методика определения стоимости строительной продукции на территории РФ.

Сметная документация составляется в последовательности постепенного перехода от мелких к более крупным элементам строительства: вид работ – объект – пусковой комплекс – очередь строительства – стройка в целом и подразделяется на три группы смет (сметных расчетов):

1)на отдельные виды работ и затрат (локальные), разрабатываются на основе ведомостей объемов работ, сметных нормативов, рыночных цен на тарифы и услуги

2)на объекты строительства (объектные), разрабатываются на основе локальных смет; графы: «строительные работы», «монтажные работы», «оборудование, мебель, инвентарь», «прочие работы» + покрытие лимитированных затрат: «стоимость временных титульных зданий и сооружений», «дополнительные затраты при производстве работ в зимнее время», «часть резерва на непредвиденные работы и затраты»

3)на комплекс строительства в целом (сводный сметный расчет и сводка затрат), составляется в текущем уровне цен, состоит из 13 глав для железной дороги + резерв средств на непредвиденные работы и затраты (3%), а за итогом указываются возвратные

суммы (разборка временных зданий и сооружений, разборка конструкций, сноса и переноса зданий на новые координаты) а также суммы налога на добавленную стоимость (18%).

Сметная стоимость СМР по методам расчета и экономическому содержанию делится на 3 основные части:

1)прямые затраты (ПЗ)

2)накладные расходы (НР)

3)сметная прибыль (СП).

Поэтому сметная стоимость Ссмр может быть представлена в следующем виде:

Ссмр ПЗ НР СП

При этом, сметная себестоимость работ: Сс ПЗ НР

Прямые затраты - затраты, непосредственно связанные с производством работ на строительной площадке; включают средства на оплату рабочих-строителей, материалы, изделия

и конструкции, эксплуатацию строительных машин и механизмов и определяются:

ПЗ смр ЕР

где Vcмр - физические объемы работ; ЕР – единичные расценки.

Накладные расходы – часть сметной стоимости СМР, представляющая собой совокупность затрат, связанных с созданием общих условий строительного производства, его организацией, управлением и обслуживанием. НР определяют косвенным счетом в процентах от средств на оплату труда рабочих в составе прямых сметных затрат (ФОТ). Применяется коэффициент 0,85.

Сметная прибыль – сумма средств, необходимая для покрытия общих расходов СМО, не относимых на себестоимость работ, и являющаяся гарантированной частью стоимости строительной продукции.

Определение сметной стоимости строительства

Лист

участка железнодорожной линии

5

Изм. Лист

докум.

Подпись Дата

7

1. Определение объемов работ

Все работы по строительству железнодорожного пути разделим на три группы: подготовительные работы; возведение земляного полотна; возведение верхнего строения пути.

1.1.Определение объема подготовительных работ

17200 м

Рисунок 1. Схема отводимой территории под строительство

Определяем площадь отводимой территории (рис. 1):

гл 100 м 17,2 100 100001000 172 га

Определяем количество деревьев на данном участке:

дер га 172 1760 302720 шт

Твердых пород:

тв 302720 45% 136224 шт

Мягких пород:

мяг 302720 55% 166496 шт

Принимаем в расчетах длину выемки в 0,35 гп 0,35 17,2 6,02 км

длину насыпи в 0,65 гп 0,65 17,2 11,18 км

Грунт выемки разрабатывается скрепером и бульдозером. Грунт насыпи полностью разрабатывается экскаватором. Выемка полностью разрабатывается в насыпь. На рис. 2 показана схема разработки грунта.

Определение сметной стоимости строительства

Лист

участка железнодорожной линии

6

Изм. Лист

докум.

Подпись Дата

8

6,02 км

11,18

17,2 км

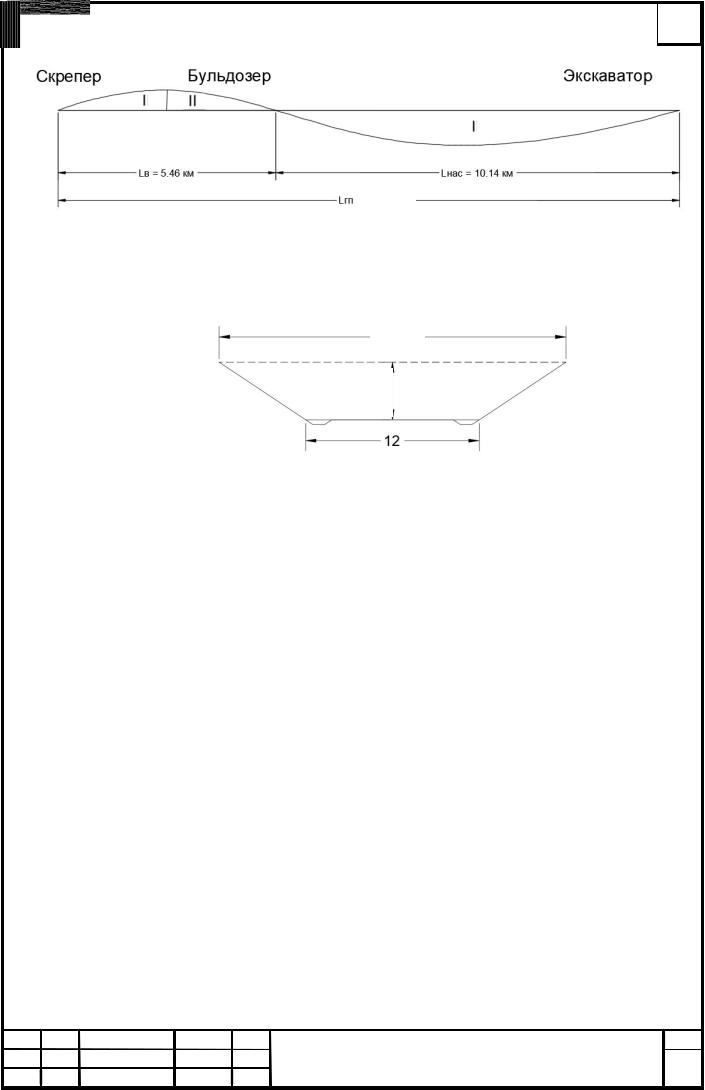

Рисунок 2. Схема разработки грунта: I, II – массивы с первой и второй группой грунта

1.2.Определение объема грунта выемки

22,8

3,6

Рисунок 3. Поперечный разрез выемки

Объем грунта в выемке определяется по формуле в соответствии с рис. 3:

в * 2+в ,в -в

где а – ширина выемки по дну, 12,0 м; ВВ - ширина раскрытия выемки, м; НВ - глубина выемки, 3,6 м;

lВ - длина выемки, 6020 м.

ВВ * 2 1,5 ,/ 12 2 1,5 3,6 22,8 мв * 2+в ,в -в 12 222,8 3,6 6020 377092,8 м0

При разработке выемки грунт не срезается до проектной отметки скрепером на 5 см, бульдозером на 10 см.

Объем недобора грунта определяется по формуле :

недоб * 4 -/ 0.5

где а – ширина выемки по дну, а=12,0 м;

b – толщина слоя недобора грунта;

недобскреп 12 0,05 6020 0,5 1806 м0недоббульд 12 0,10 6020 0,5 3612 м0

Объем скреперных и бульдозерных работ можно определить по формулам:

скр

/

скр

377092,8

8 1806 186740,4 м0

2

8 недоб

2

бул

/

бул

377092,8

8 3612 184934,4 м0

2

8 недоб

2

Объем грунта в кюветах определяется следующим образом (рис. 4):

Определение сметной стоимости строительства

Лист

Подпись Дата

участка железнодорожной линии

7

Изм. Лист

докум.

9

кюв 2,2 0,4 0,6 6020 2 9391,2 м0 2

Объем кюветов 1-й и 2-й группы грунта по 50% = 9391,2/2 = 4695,6 м3

Рисунок 4. Поперечный разрез кювета

Общий объем выемки:

/общ / ; 377092,8 9391,2 386484 м0

1.3.Определение объема грунта в насыпи

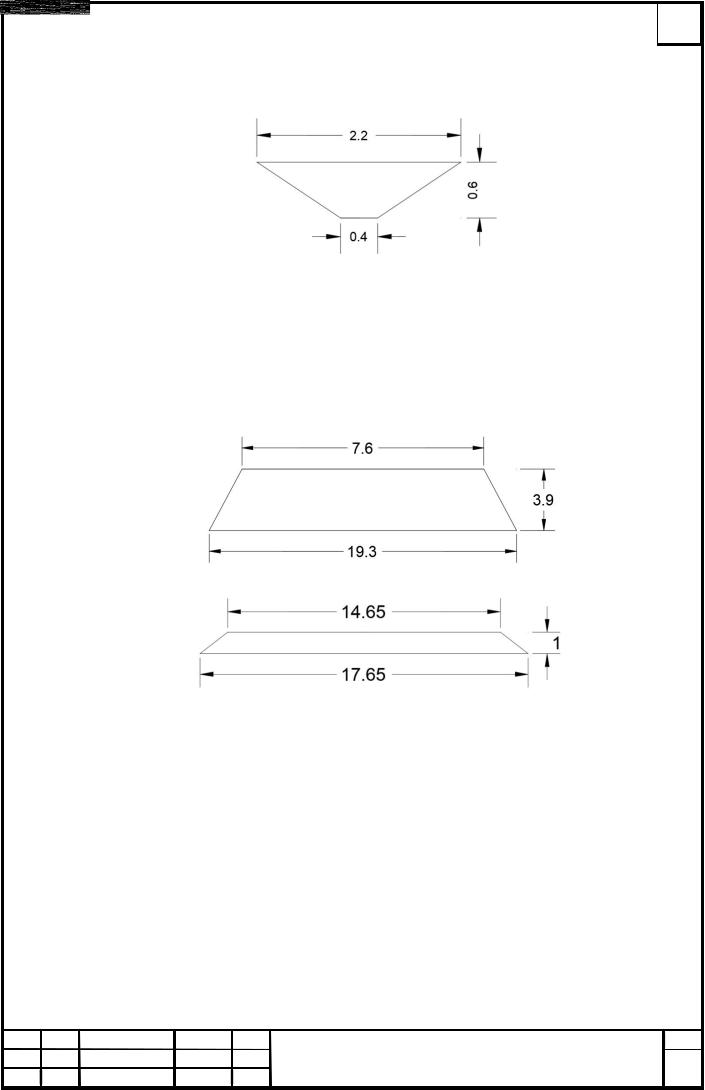

Определение объема грунта в насыпи показано на рисунке 5.

2,9

16,3

1)

2)

Рис. 5. Поперечные разрезы насыпи: 1 – на главных путях, 2 – на станционных путях

Общий объем грунта в насыпи определяется по формуле:

нобщ

нгл нст

где нгл – объем грунта насыпи на главных путях, м3 ;

нст

– объем грунта насыпи на станционных путях, м3.

Расчет объемов грунта насыпи на главных и станционных путях производится по формуле:

н

* +н ,н -н

7,6 16,3

2

нгл

2,9 11180 387442,9 м0

2

нст 14,65 17,65 1 2400 38760 м0

2

нобщ 387442,9 38760 426202,9 м0

Объем экскаваторных работ:

Определение сметной стоимости строительства

Лист

Дата

участка железнодорожной линии

8

Изм. Лист

докум.

Подпись

10

экс нобщ 8 Вобщ 426202,9 8 386484 39718,9 м0

Вобщ – объем грунта выемки с учетом кюветов, м3 .

Вес перевозимого грунта:

= экс > 39718,9 1,6 63550,24 т

где > удельный вес грунта, 1-ая группа = 1,6 т/м3 .

Объем водоотводных канав:

кан 1400 -гл 1400 17,2 24080 м0

где 1400 – объем канав на 1 км трассы.

1.4.Определение работ по укреплению откосов

Средняя высота откосов:

?ср ?н 2 ?в 2,92 3,62 3,25 м

Длина откосов:

-отк @A?ср 1,5BC ?срC DA3,25 1,5BC 3,25C 5,86 м

Площадь укрепления откосов:

отк -отк гл 2 5,86 17200 2 201584 мC

На этой площади производится посев многолетних трав. Из них 20% (0,2*201584=40316,8 м2) высаживаются вручную, 30% (0,3*201584=60475,2 м2 ) – механизированным способом, 50% (0,5*201584=100792 м2) - гидропосев.

1.5.Определение объемов работ по верхнему строению пути

Общий вес рельсошпальной решетки и блоков стрелочных переводов:

==гл гл =ст -ст E=сп Fсп =спG FспH

332 17,2 332 2,4 A30 4 22 2B 6671,2 т

где =гл, =ст – вес рельсошпальной решетки соответственно на главных и станционных путях:

Pст,гл 332 т;

K K K K

=спKK, =спL – вес блоков стрелочных переводов марок 1/11 и 1/9: PспKK 30 т, PспL 22 т. Fсп количество стрелочных переводов.

Расчет объема балластной призмы производится по рисунку 6:

0,65 (0,65)

Рисунок 6. Поперечный разрез балластной призмы

Определение сметной стоимости строительства

Лист

участка железнодорожной линии

9

Изм. Лист

докум.

Подпись Дата
