Курсовая работа
Оценка
производственной программы и определение финансового результата деятельности
строительной организации
Содержание
ВВЕДЕНИЕ
. Расчет выполнения плана по объему подрядных работ
. Определение динамики объемов подрядных работ
. Оценка ритмичности подрядных работ
. Определение возможных резервов дополнительных объемов работ
. Определение себестоимости выполненных работ
. Определение уровня затрат на 1 рубль подрядных работ
. Оценка финансового результата деятельности организации
. Оценка уровня рентабельности организации
ЗАКЛЮЧЕНИЕ
СПИСОК ИСПОЛЬЗОВАННОЙ ЛИТЕРАТУРЫ
затраты себестоимость подрядные работы
ВВЕДЕНИЕ
Актуальность темы исследования обусловлена тем, что эффективность функционирования организации, независимо от организационно-правовой формы и видов ее деятельности в условиях рынка определяется способностью организации приносить достаточный доход или прибыль. Прибыль - это конечный результат работы предприятия (организации) , стимулирующий дальнейшую производственную деятельность и создающий основу для её расширения. Чем больше предприятие реализует рентабельной продукции, тем больше получит прибыли, тем лучше его финансовое состояние.
Объём реализации и величина прибыли, уровень рентабельности зависят от производственной, снабженческой, сбытовой и коммерческой деятельности предприятия, иначе говоря, эти показатели характеризуют все стороны хозяйствования.
Во времена рыночных отношений исключительно велика роль анализа финансовых результатов деятельности организации. Это связано с тем, что организации приобрели самостоятельность и несут полную ответственность за результаты своей производственно-хозяйственной деятельности перед совладельцами, акционерами, работниками, банками и кредиторами.
Для написания курсовой работы поставлены следующие задачи:
В соответствии с исходными данными о выполнении
объемов подрядных работ за 3 года, сведений о составе затрат за 2 года,
дополнительной информации, дать оценку выполнения производственной программы и
определить финансовый результат деятельности строительной организации.
1.
Расчет выполнения плана по объему подрядных работ
Важным показателем производственной программы является выполнение подрядных строительных работ. Объем подрядных работ планируется в договорных ценах в этих же ценах панируются и составление отчетности выполнения плана строительных работ. В процессе анализа количественных показателей проверяется выполнение общего плана работ строительной организации в целом, ее отдельными подразделениями , по отдельным заказчикам, стройками и объектам.
При анализе качественных показателей мы исходим из данных относящихся к объему строительной деятельности относящихся к осуществлению выполнения работ собственными силами.
В дальнейшем в работе будем иметь дело только с объемами работ, которые выполняются собственными силами организации. Основным источником анализа показателей строительной продукции служит отчет о выполнении плана ввода в действие производственных мощностей.
Необходимые расчеты произведем в таблице.
Выполнение плана по объему подрядных работ. Табл.№1.
|
Пок-ли. Млн.р. |
Распределение по годам |
||||||||
|
|
2011г. |
2012г. |
2013г. |
||||||
|
|
план |
факт |
% |
план |
факт |
% |
план |
факт |
% |
|
Объем вып-ных и сданных заказчику работ. |
1200 |
1100 |
91 |
1200 |
1250 |
104 |
1300 |
1280 |
98 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|

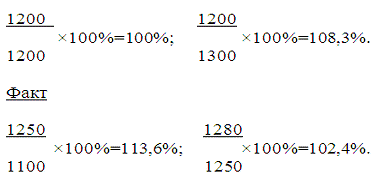

% выполнения по объему работ определим по
формуле:
Yv - % выполнения плана по объему работ
(%);факт. - объем работ выполненных фактически (млн.руб.);план. - объем работ
по плану (млн.руб.).
Вывод:
В 2011 году план по объему работ выполнен на 91% (организация не справилась с поставленной задачей на 9%);
В 2012 году план по объему работ выполнен на 104% (организация перевыполнила план на 4%);
В 2013 году план по объему работ выполнен на 98%
(организация не справилась с поставленной задачей на 2%).
2.
Определение динамики объемов подрядных работ
Для анализа динамики выполненных объемов подрядных работ необходимо определить абсолютный приросты (цепные и базисные темпы роста и темпы прироста).
Для построения цепных индексов в качестве базы
для сравнения фактических показателей служат показатели предыдущего года, а для
базисных индексов служат единой базой показатель первого анализируемого года.
Абсолютные приросты определяются по следующей формуле:
Цепной абсолютный прирост
Где- текущий год;- предыдущий год.
-2012 цепные.
План
∆= 1200 - 1200=0
∆= 1300 - 1200=100
Факт
∆=1280 - 1250=30

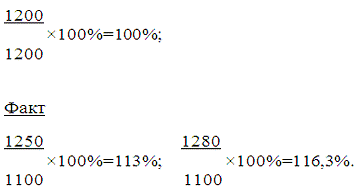

Базисные абсолютные приросты определяются по
следующей формуле:
∆= Yi
- Yо
Где i - текущий год; о - базисный год.
Базисный прирост
План
∆= 1200 - 1200=0
∆=1300 - 1200=100
Факт
∆=1250 - 1100=150
∆=1280 - 1100=180.
Темпы роста цепные
Определяются по формуле:
План
Темпы роста базисные
План
Цепные темпы роста показывают изменения объема работ за год относительном выражении (%), а абсолютные приросты показывают изменения объема работ в абсолютном выражении.
Темпы прироста определяются по следующей
формуле:
Тр= Тр - 100%
Цепные
План
% - 100%=0%;
,3 - 100%=8,3.
Факт
,6 - 100%=13,6%;
,4 - 100%=2,4%.
Базисные
План
% - 100%=0%;
,3 - 100%=8,3%.
Факт
% - 100%=13%;
,3% - 100%=16,3%.
3.
Оценка ритмичности подрядных работ
Выполнение ритмичности плана по вводу в действие
объектов и объемов подрядных работ зависит от многих факторов. В общем виде под
ритмичностью производства понимают особенности хода прочеса производства в
течении отчетного периода. Если процесс производства совершается в строгом
соответствии с графиком без скачков, то он характеризуется как ритмичной.
Рассчитаем по квартальное выполнение плана подрядных работ за 3 года.
По квартальное выполнение плана. Табл.№2.
|
Пок-ли |
2011г. |
2012г. |
2013г. |
||||||
|
|
план |
факт |
% |
план |
факт |
% |
план |
факт |
% |
|
V,млн.р. Всего. |
1200 |
1100 |
9,1 |
1200 |
1250 |
104 |
1300 |
1280 |
98 |
|

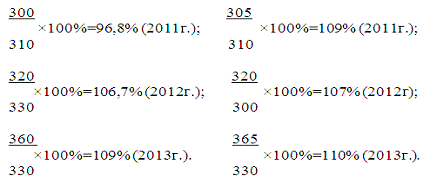

I кв-л |
290 |
250 |
86,2 |
300 |
310 |
103,3 |
325 |
84,6 |
|
|
II кв-л |
310 |
300 |
96,8 |
300 |
320 |
107 |
330 |
360 |
109 |
|
III кв-л |
310 |
305 |
98,3 |
300 |
320 |
106,7 |
330 |
365 |
110 |
|
IV кв-л |
290 |
245 |
84,5 |
300 |
300 |
100 |
315 |
280 |
89 |
I кв-л:
IIкв-л: III кв-л:
кв-л:
В течении года степень выполнения плана
подрядных работ по кварталам различна, что говорит об имеющихся резервах.

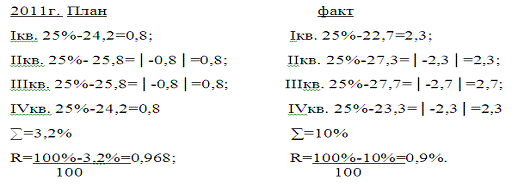

Ритмичность работы организации оценивается коэффициентом равномерности.

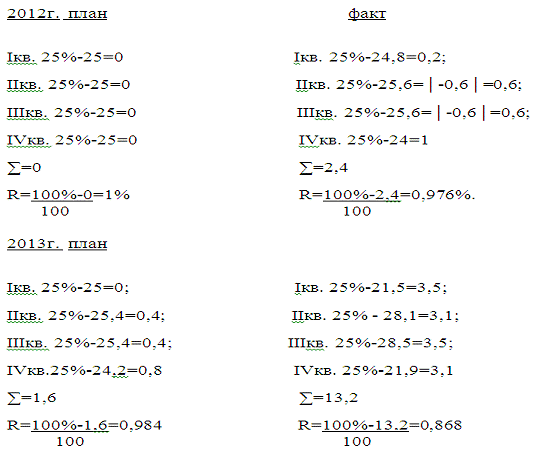

R- коэф. Равномерности в %
∆Vi - отклонение объемов работ в определенном квартале за год от среднеквартального.
Среднеквартальный объем работ составляет 25%.
Чтобы определить коэф. равномерности необходимо
составить таблицу структуры объемов работ по кварталам и рассчитать отклонение
объемов работ от среднеквартального объема (по модулю), затем про суммировать
их.

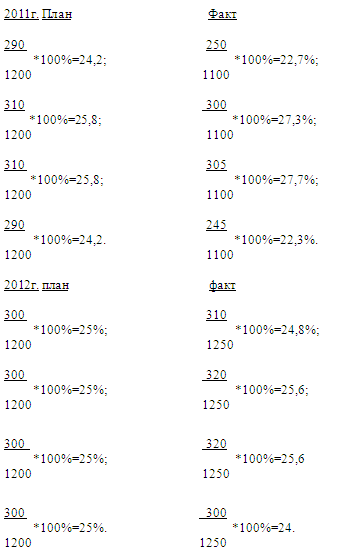

Структура объемов работ по кварталам. Табл. №3.
|
Кв-лы |
2011г. |
2012г. |
2013г. |
|||||||||
|
|
план |
факт |
план |
факт |
план |
факт |
||||||
|
|
Млн.р. |
% |
Млн.р. |
% |
Млн.р. |
% |
Млн.р. |
% |
Млн.р. |
% |
Млн.р. |
% |
|
всего |
1200 |
100 |
1100 |
1200 |
100 |
1250 |
100 |
1300 |
100 |
1280 |
100 |
|
|
Iкв. |
290 |
24,2 |
250 |
22,7 |
300 |
25 |
310 |
24,8 |
325 |
25 |
275 |
21,5 |
|
IIкв. |
310 |
25,8 |
300 |
27,3 |
300 |
25 |
320 |
25,6 |
330 |
25,4 |
360 |
28,1 |
|
IIIкв. |
310 |
25,8 |
305 |
27,7 |
300 |
25 |
320 |
25,6 |
330 |
25,4 |
365 |
28,5 |
|
IVкв. |
290 |
24,2 |
245 |
22,3 |
300 |
25 |
300 |
24 |
315 |
24,2 |
280 |
21,9 |
По приведенным расчетам можно построить график изменений ритмичности работы организации за 3года.
Коэффициент равномерности

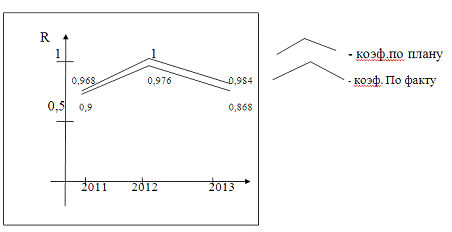

Ритмичность работы организации. Рис. №1.
4.
Определение возможных резервов дополнительных объемов работ

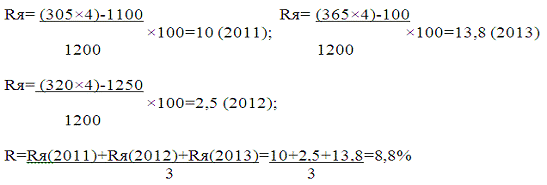

Для определения возможных явных резервов дополнительных объемов работ при наиболее полном использовании производственной мощности воспользуемся формулой:
R яв. - величина явных резервов при достижении полного использования производственной мощности (%);- число кварталов в году (4);
∑ V max.- фактический объем работ за год;
∑ Vплан - плановый
Вывод:
В среднем за 3 года производственная программа выполняется на 100-8,8%=91,2%. Резервами производственной мощности будет 1,8%.
5.
Определение себестоимости выполненных работ

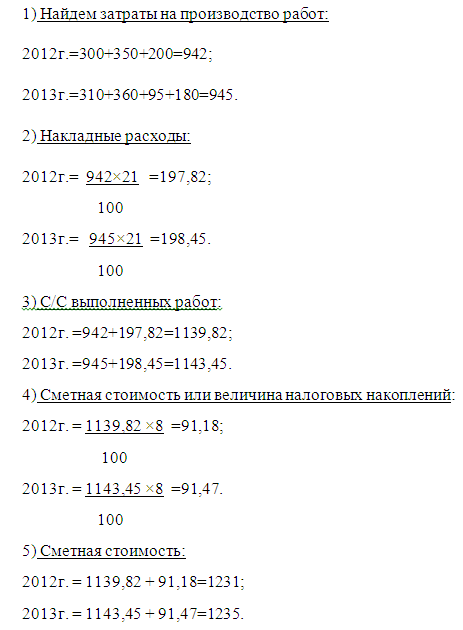

В хозяйственной практике для определения величины издержек производства используется категория себестоимость.
С/С представляет собой стоимостную оценку используемых в процессе производства природных ресурсов, сырья, материалы и т.д., а так же другие затраты на производство и реализацию продукции.

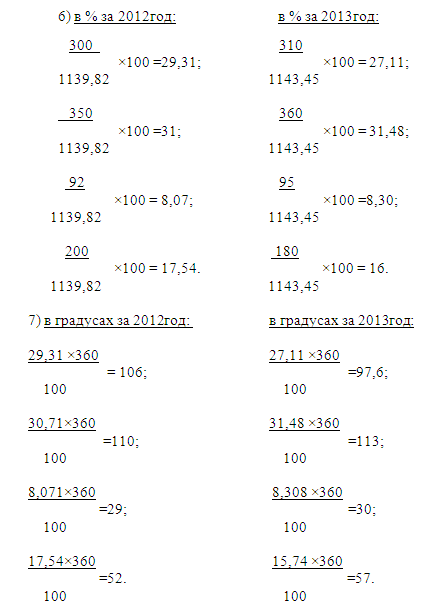

Произведем расчет к таблице №4 «Структура
затрат»
Структура затрат. Табл. № 4.
|
показатели |
2012г. |
2013г. |
||||
|
|
В т.р. |
В % |
В градусах |
В т.р. |
В % |
В градусах |
|
Расходы на сырье, материалы, топливо, энергию для нужд пр-ва |
300 |
26,31 |
106 |
310 |
27,11 |
97,6 |
|
Расходы на оплату труда рабочих, занятых производством работ |
350 |
31 |
110 |
360 |
31,48 |
113 |
|
Отчисления на социальные нужды |
92 |
8,07 |
29 |
95 |
8,30 |
30 |
|
Расходы на содержание и обслуживание машин, механизмов и оборудования. |
200 |
17,54 |
52 |
180 |
16 |
57 |
|
Накладные расходы (в % от стоимости прямых затрат) |
197,82 |
17,08 |
63 |
198,45 |
17,11 |
62,4 |
|
Всего: |
1139,82 |
100 |
360 |
1143,45 |
100 |
360 |
