Цель работы: Изучение методологии управления проектами. Получение навыков по применению данных методологий для планирования проекта.
Введение
Лабораторная работа направлена на ознакомление с основными понятиями методологии управления проектами, получение навыков по применению данных понятий при построении плана проекта, построения графика работ, распределения исполнителей, управления рисками.
Требования к результатам выполнения лабораторной работы:
Построить модель управления проектом, включающую:
определение всех этапов проекта, зависимых этапов, определение длительности этапов;
построение на основе полученных данных сетевой и временной диаграмм;

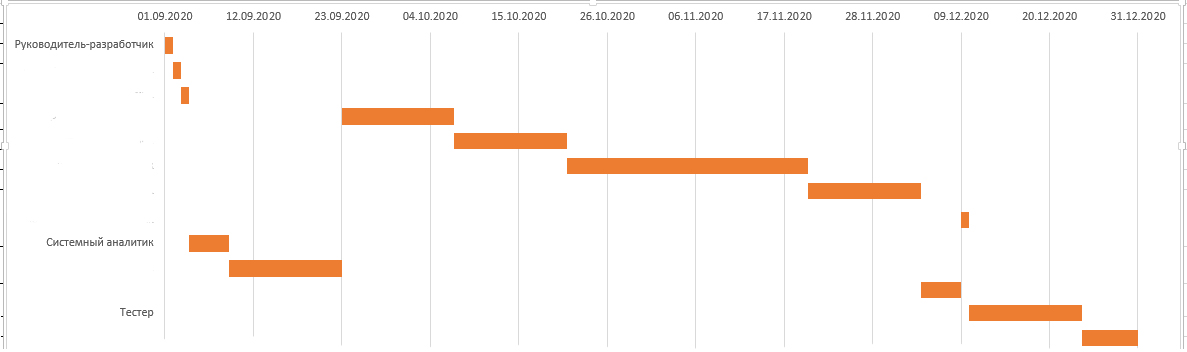

построение диаграммы распределения работников по этапам;
при определении этапа указывается его название – отражающее суть этапа (например, определение пользовательских требований, проектирование интерфейса и т.д.);
этапов должно быть не менее 7, срок реализации проекта – с 1.09 по 31.12;
в проекте задействовано 3 человек персонала (группа разработчиков).
Программно-аппаратные средства, используемые при выполнении работы
При построении временной диаграммы используется программное средство MS Excel 2013. MS Excel представляет собой табличный процессор. Он позволяет не только создавать таблицы, но и автоматизировать обработку табличных данных. С помощью электронных таблиц можно выполнять различные экономические, бухгалтерские и инженерные расчеты, а также строить разного рода диаграммы, проводить сложный экономический анализ, моделировать и оптимизировать решение различных хозяйственных ситуаций.
При построении сетевой диаграммы используется пакет MS Visio 2013. Microsoft Office Visio – это решение для создания технических и деловых диаграмм, предназначенных для систематизации и наглядного представления различных данных, процессов и систем.
Основная часть

Сетевая диаграмма

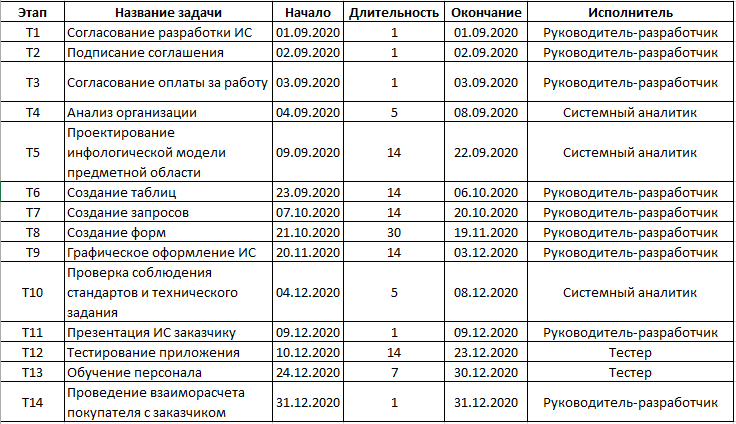

Временная диаграмма
Риск |
Типы риска |
Описание риска |
Изменение требований |
Риск для проекта и для разрабатываемого продукта |
Появление большого количества непредвиденных изменений в требованиях, предъявляемых к разрабатываемому ПО |
Недооценка размера разрабатываемой системы |
Риск для проекта и для разрабатываемого продукта |
Размер системы значительно превысил первоначальную оценку |
Недостаточная эффективностьCASE-средств |
Риск для разрабатываемого продукта |
CASE-средства, предназначенные для поддержки проекта, оказались менее эффективными, чем ожидалось |
Изменения в технологии разработки ПО |
Бизнес-риск |
Основные технологии построения программной системы заменяются новыми |
Появление конкурирующего программного продукта |
Бизнес-риск |
На рынке программных продуктов до окончания проекта появилась конкурирующая программная система |
Риск |
Вероятность |
Степень ущерба |
Финансовые затруднения в организации привели к уменьшению бюджета проекта |
Средняя |
Серьезная |
Изменения требований приводят к значительным повторным работам по проектированию системы |
Средняя |
Серьезная |
База данных, которая используется в программной системе, не обеспечивает обработку ожидаемого объема транзакций |
Средняя |
Серьезная |
Недооценки времени выполнения проекта |
Высокая |
Серьезная |
CASE-средства невозможно интегрировать с другими средствами поддержки проекта |
Высокая |
Терпимая |
Первоначальная нечеткая формулировка пользовательских требований привела к значительным изменениям системных требований, проявившихся на поздних стадиях разработки проекта |
Средняя |
Терпимая |
Невозможно организовать необходимое обучение персонала |
Средняя |
Терпимая |
Размер системы значительно превышает первоначально рассчитанный |
Высокая |
Терпимая |
Риск |
Стратегия |
Финансовые проблемы организации |
Подготовить краткий документ для руководства организации, показывающий важность данного проекта для достижения финансовых целей организации |
Изменения требований |
Попытаться определить требования, наиболее вероятно подверженные изменениям; в структуре системы не отображать детальную информацию |
Недостаточная производительность базы данных |
Рассмотреть возможность покупки более производительной базы данных |
Недооценки времени выполнения проекта |
Рассмотреть вопрос о покупке системных компонентов, исследовать возможность использования генератора программного кода |
Заключение
В процессе работы составлены диаграммы распределения участников по проекту, а также временная и сетевая диаграммы. Проведен анализ рисков и выявлена стратегия их предотвращения.
Список используемой литературы
1.Буч Г., Рамбо Дж., Джекобсон А. Язык UML. Руководство пользователя. – С-П.: Издательство «Питер», 2003. – 432 с.
2. Соммервиль Иан. Инженерия программного обеспечения, 6-е издание.: Пер. с англ. – М.: Издательский дом ―Вильямс, 2002. – 624 с.
3. Константайн Л., Локвуд Л. Разработка программного обеспечения. – СПб.:Питер, 2004. – 592 с.
