2.Організаційна частина

1 Визначення річного приведеного обсягу випуску деталей

річного обсягу випуску деталі-представника і кількості найменувань технологічно однорідних деталей, що обробляються на ділянці. Розрахунок норм штучно-калькуляційного часу і розцінок.

1.1 Річний приведений випуск деталей, тобто умовне количествотиповых деталей, трудомісткість обробки яких дорівнює трудомісткості всехдеталей, закріплених за ділянкою, визначається виходячи з производственноймощности ділянки і найбільш раціонального використання устаткування по формулі:

Nпр= , шт. (1)

де: Fдо - дійсний річний фонд часу роботи одного верстата, година.

При режимі роботи двозмінний приймається 4015 година.

Кз - коефіцієнт завантаження верстата (приймається рівним 0.8-0.85, що

характеризує досить повне використання устаткування і

наявність необхідного резерву часу). Приймаю Кз = 0.8;

Тштв - норма штучного часу на провідній операції.

- коефіцієнт допустимих втрат на переналадку.

Для типу виробництва сраднесерийный приймаю = 0.05;

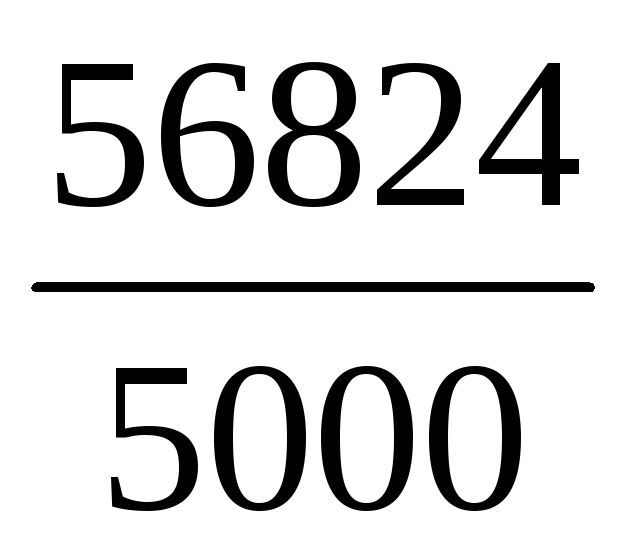

Nпр= = 56824 шт.

Приймаємо Nпр = 57000 шт.

1.2 Річний обсяг випуску деталей визначається по формулі:

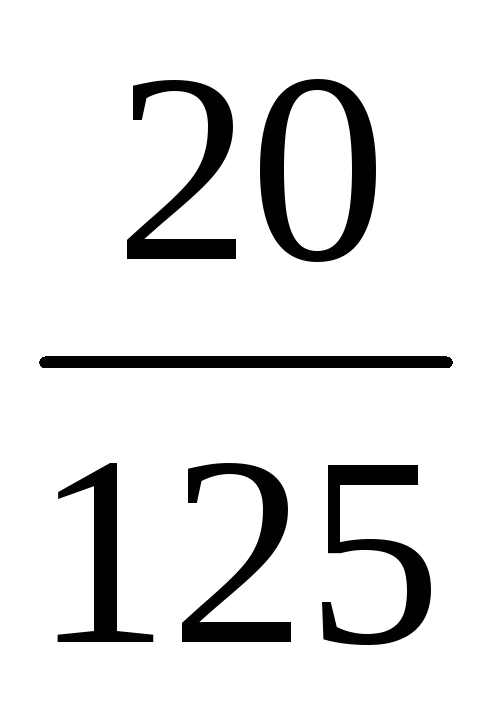

Nг = - , шт.

де Кзо - коефіцієнт закріплення операцій(11-20)

N==28505181 шт.

Приймаємо Nг = 5000шт.

1.3. Кількість найменувань деталей, що обробляються на ділянці, визначається по формулі:

mд = (2)

mд = = 11 найменувань

Висновок: оскільки, маса деталі лежить в межах 11-20, тип виробництва середньосерійний.

Середньосерійне виробництво(С.С.В) характеризується середньою обмеженою номенклатурою виробу, що виготовляються або ремонтованих партіями і порівняно великим обсягом випуску, що періодично повторюються, близько 10-20 найменувань виробів. Використовується універсальне і спеціалізоване устаткування і частково спеціальне. Широко використовуються верстати з ЧПУ, оброблювальні центри. Устаткування розставляється по технологічних групах з урахуванням напряму основних вантажопотоків цеху по предметнозамкнутым ділянках. Технологічне оснащення в основному універсальна але також використовуються універсально-соборне, переналагоджуване технологічне оснащення.

1. 4. Мінімальна кількість деталей в партії визначається по формулі:

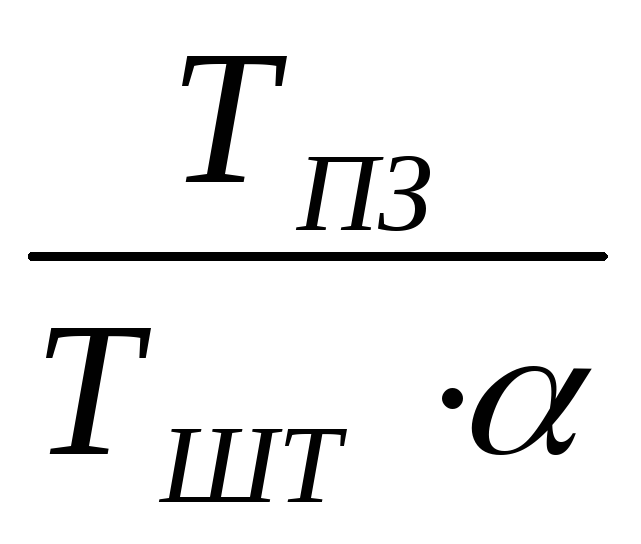

Nд = ,шт.. (3)

де: Тпз - норма підготовчо-завершального часу на провідній операції, хв.

Nд = = 123 шт.

Розрахункова величина партії коригується так, щоб вона була не менш позмінного випуску деталей-представників і кратна річному обсягу випуску деталей представників.

Випуск деталей за половину зміни визначається з наступної залежності:

1/2 Nсм= ,шт. (4)

де Т - оперативний час за зміну, мін (для серійного виробництва

приймається 300 хв.);

Т - норма норма оперативного часу на провідній операції, мін(Те + Тв).

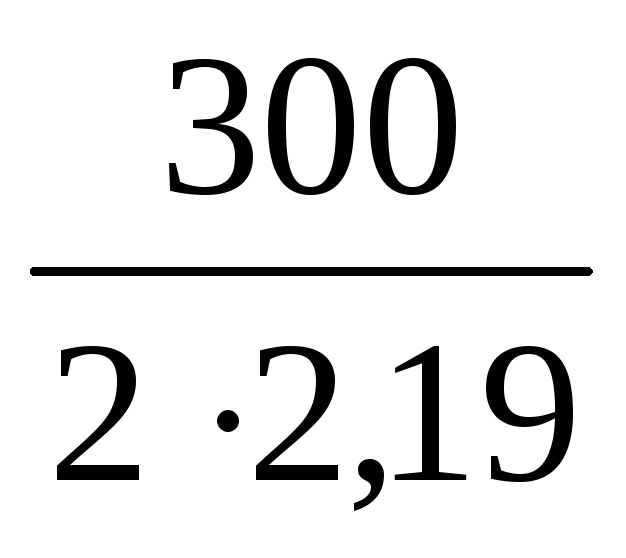

1/2 Nсм= = 68шт

Приймаємо - 125 шт.

Кількість випусків за рік рівна

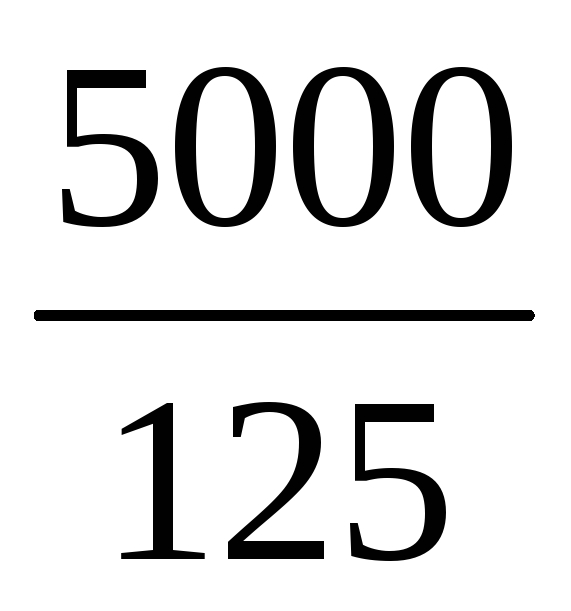

Nзапусков = (5)

Nзап == 40 запусков

1.5. Норма штучно-калькуляційного часу на операцію визначається по формулі:

Тшк= Тшт+,мин. (6)

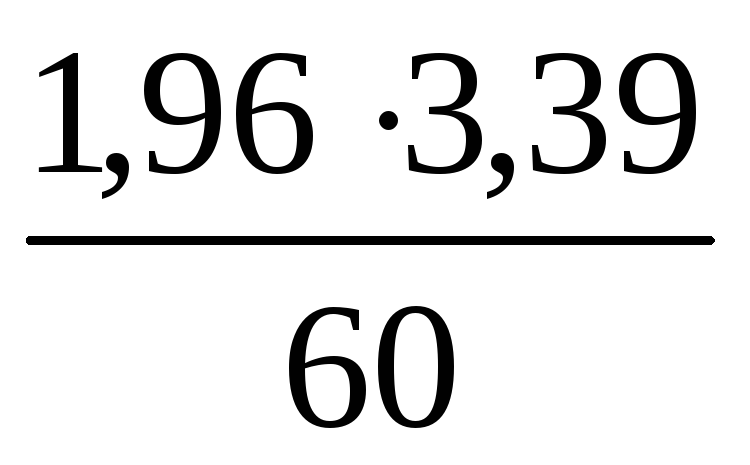

Операція 010 Тшк= 2,25 + = 2,75 хв

Операція 030 Тшк= 3,23 + = 3,39 хв.

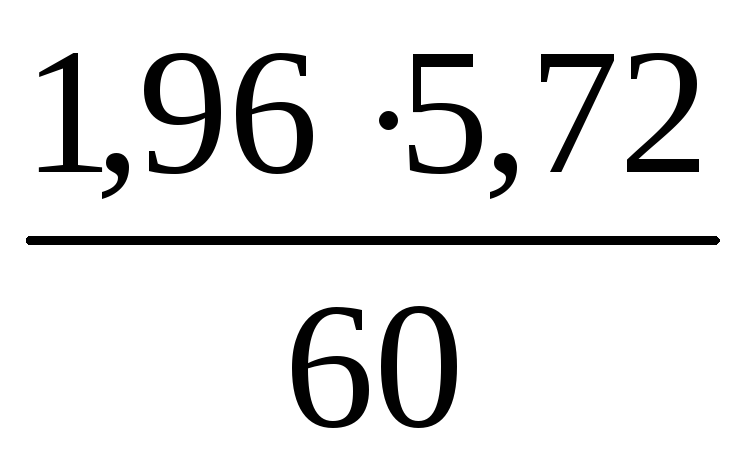

Операція 040 Тшк= 5,56 + = 5,72 хв.

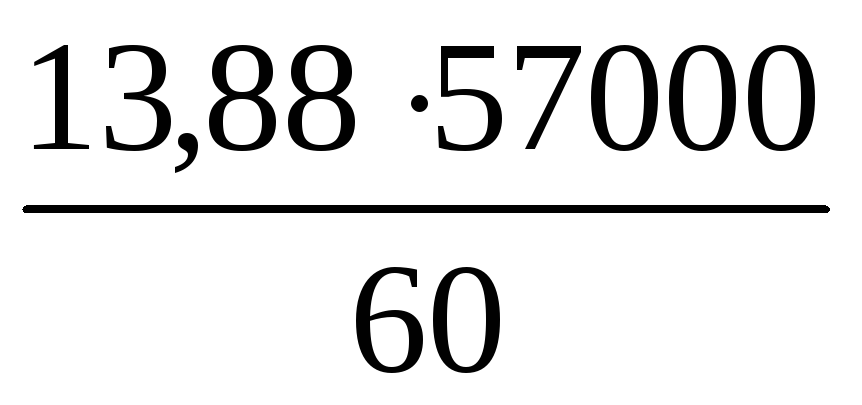

Операція 060 Тшк= 13,7 + = 13,88 хв.

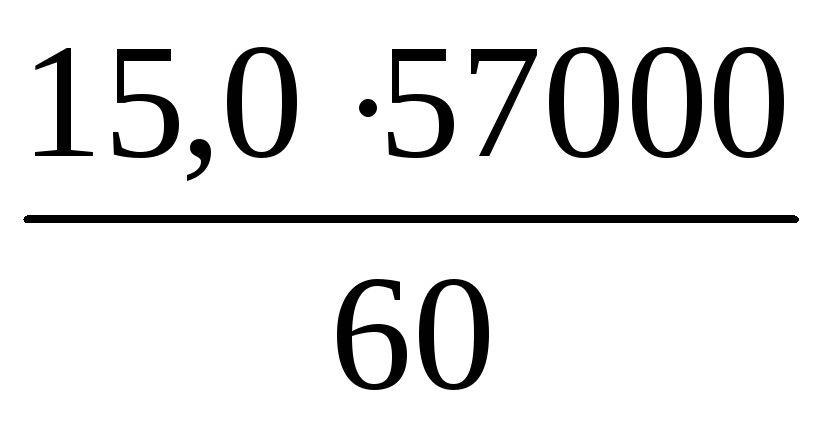

Операція 070 Тшк= 14,86 + = 15,0 хв..

1.6. Відрядна розцінка на операцію визначається по формулі:

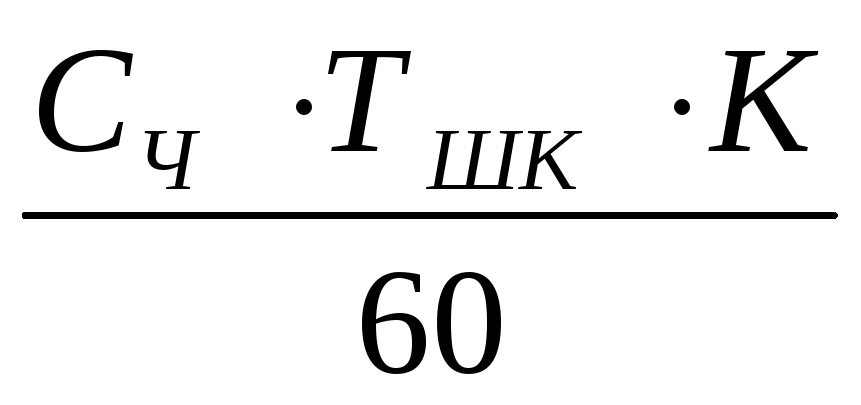

Рсд=,грн. (7)

де: Сч- Годинна тарифна ставка, відповідного розряду роботи. Вони узяті за зразком ВАТ СМНПО їм Фрунзе.

Операція 010 Рсд= = 0,073 грн.

Операція 030 Рсд= = 0,110 грн.

Операція 040 Рсд= = 0,187 грн.

Операція 060 Рсд= = 0,370 грн.

Операція 070 Рсд= = 0,545 грн.

1.7. Трудомісткість річного приведеного випуску деталей по кожній операції визначається по формулі:

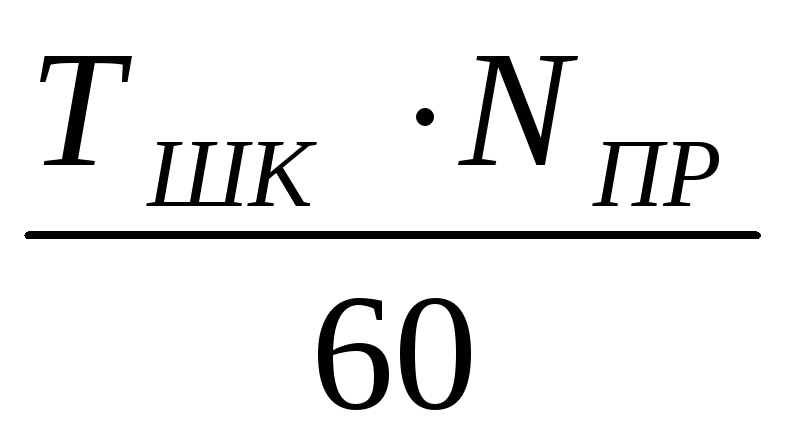

Q= , (8)

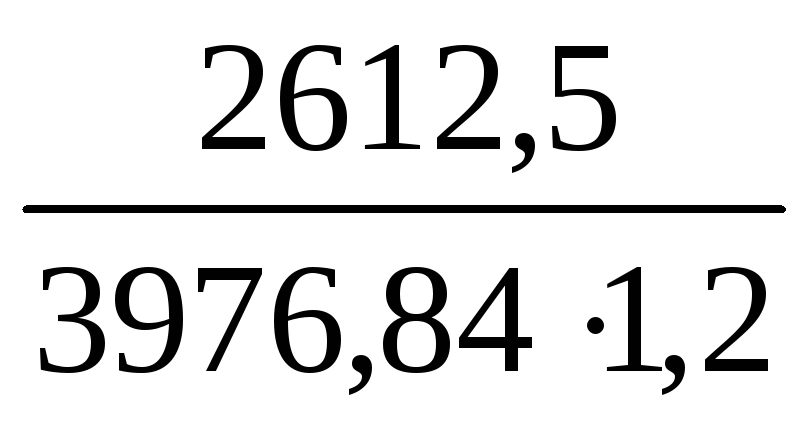

Операція 010 Q = = 2612,5 н-часов

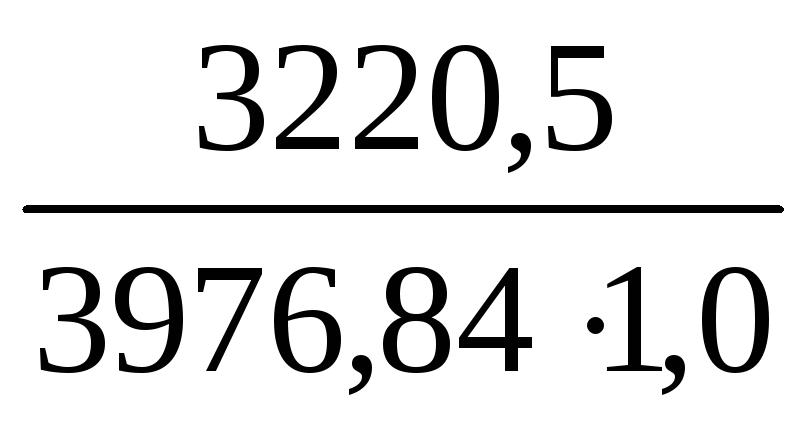

Операція 030 Q = = 3220,5 н-часов

Операція 040 Q = = 5434 н-часов

Операція 060 Q = = 13186 н-часов

Операція 070 Q. = = 14250 н-часов

Таблиця 2 - Розрахунок норм часу і розцінок на деталь

обпер

Тшт

мін

Тпз

мін

шт

Тшк

мін

Розряд

Роботи

Сч

грн

Рсд

грн

Nпр

грн

Q

н-час.

010

2,57

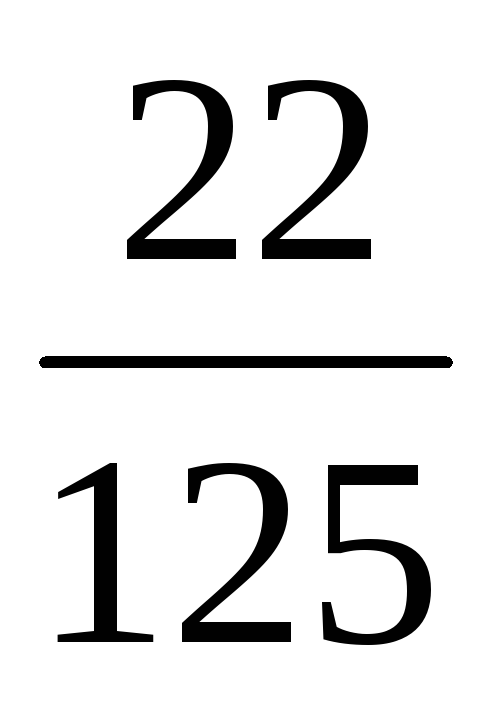

22

125

2,75

2

1,60

0,073

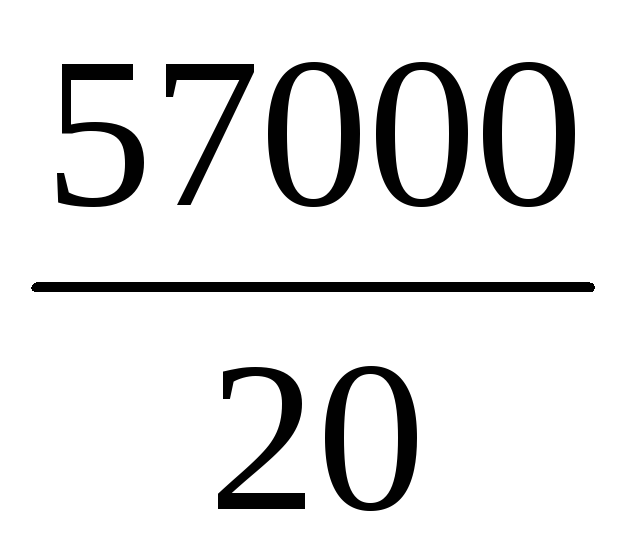

57000

2612,5

030

3,23

20

125

3,39

3

1,96

0,110

57000

3220,5

040

5,56

20

125

5,72

3

1,96

0,187

57000

5434

060

13,7

22

125

13,88

2

1,60

0,370

57000

13186

070

14,86

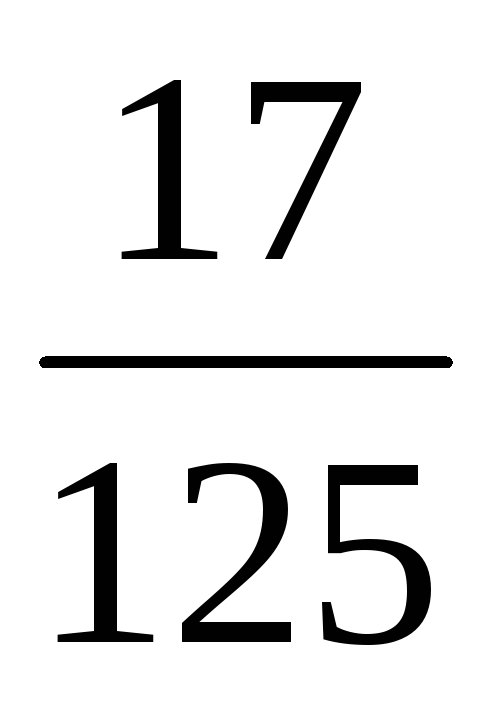

17

125

15,0

4

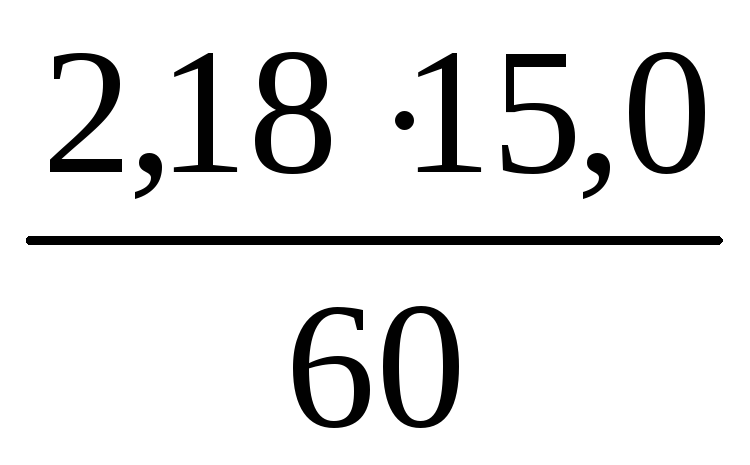

2,18

0,545

57000

14250

Σ

39,92

40,74

1,285

38703

2. Визначення кількості верстатів і коефіцієнта їх

використання.

Розрахункова кількість верстатів на кожній операції визначається виходячи з трудомісткості обробки річного приведеного випуску деталей по формулі:

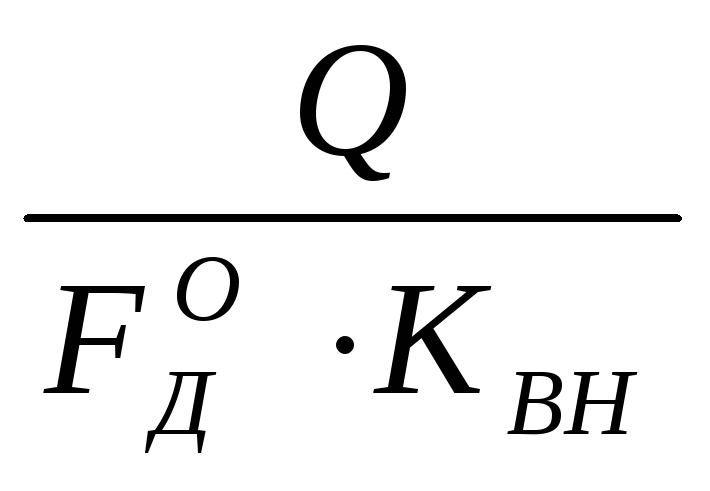

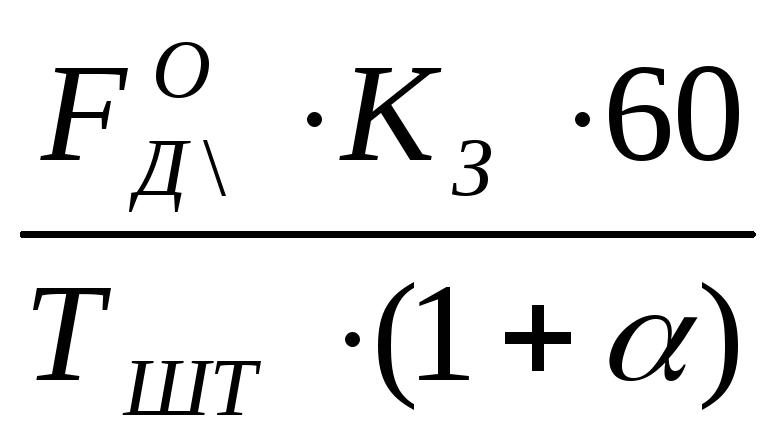

Ср = , шт. (1.2.1)

де Квн - коэффицент виконання норм.

Для універсальних верстатів Квн = 1.05-1,25. Для верстатів З ЧПУ Квн = 1,0;

Fдо - дійсний фонд часу устаткування по групах устаткування.

F= FН·(1-); часів (2.9

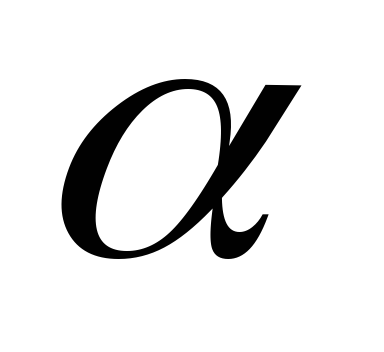

де Fно - номінальний фонд часу роботи устаткування, година. Приймається при режимі роботи двозмінний рівним 4058 годин; α - втрати часу із-за знаходження устаткування в ремонті

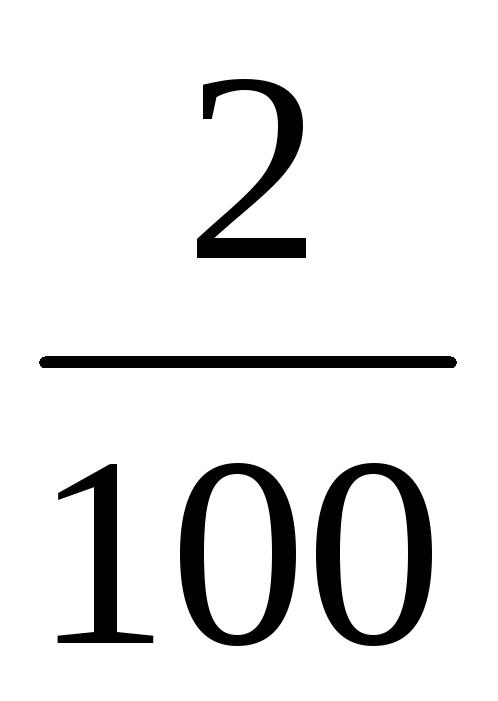

для верстатів з масою до 10 тон α=2% так, як на ділянці встановлені усі верстати до 10 тон, α прийнято вірно.

F= 4085·(1-) = 3976,84 часів

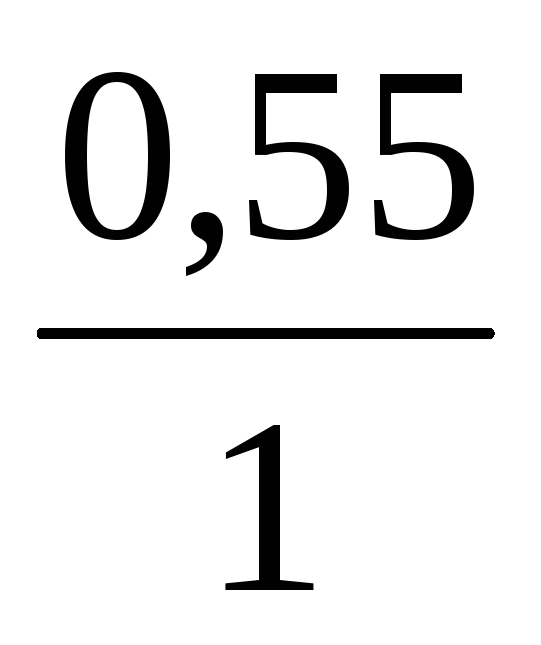

Операція 010 Ср = = 0,55 Спр = 1 шт. К = = 0,55

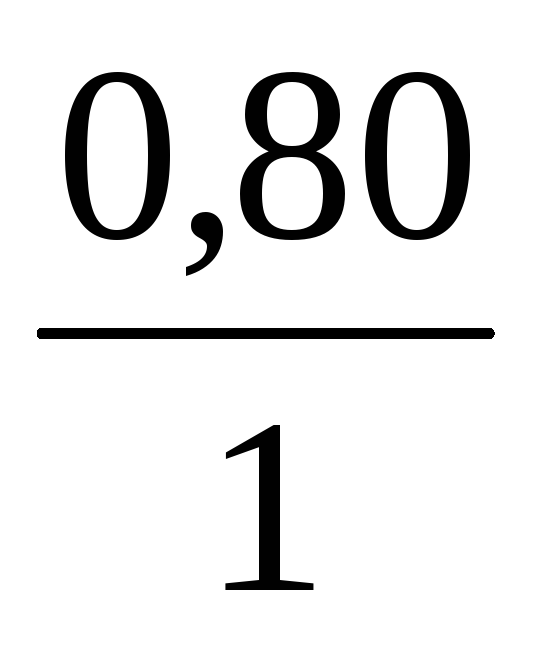

Операція 030 Ср = = 0,80 Спр = 1 шт. К = = 0,80

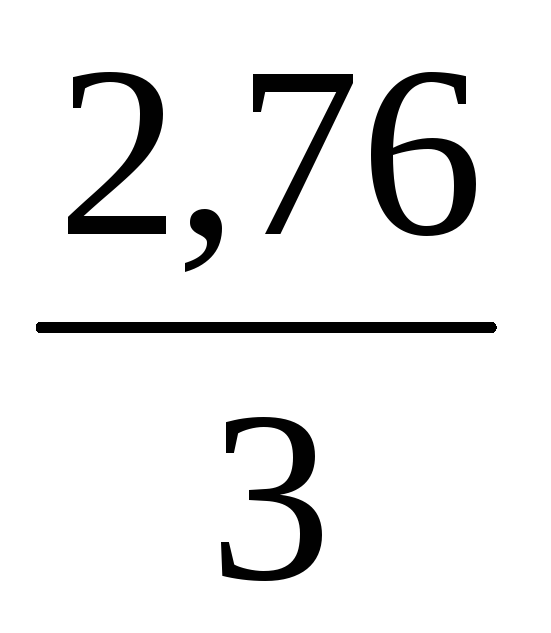

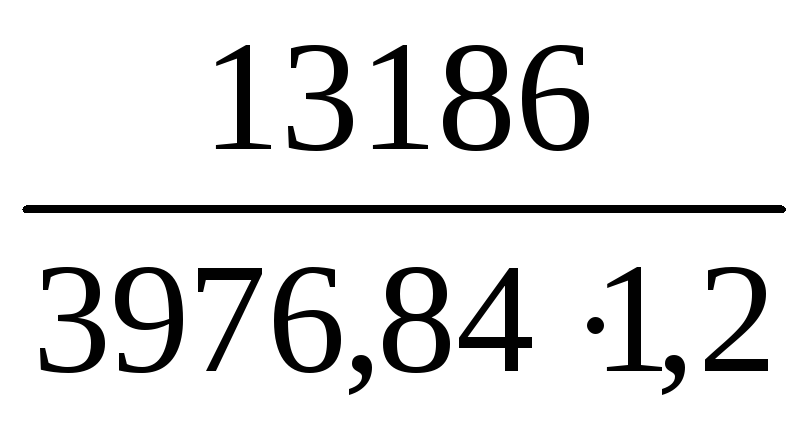

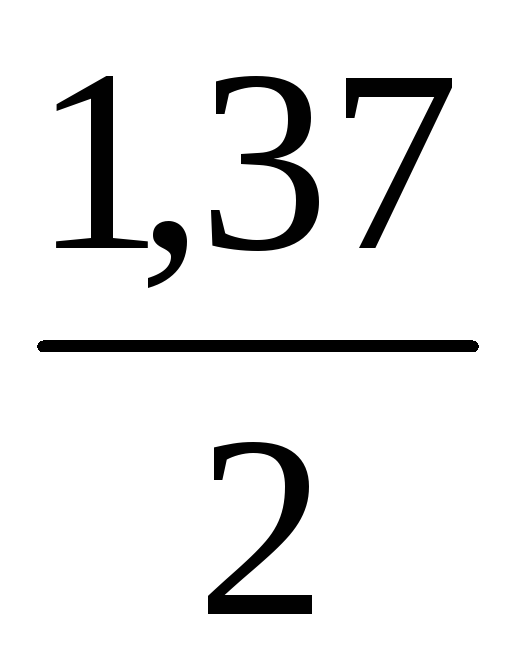

Операція 040 Ср = = 1,37 Спр = 2 шт. К = = 0,69

Операція 060 Ср = = 2,76 Спр = 3 шт. К = = 0,92
