Проходные коллекторы размером более 1,8–2 м обеспечивают бес- |
|||||
препятственный доступ к ним обслуживающего персонала и служат для |
|||||
размещения в них значительного количества трубопроводов и кабельных |
|||||
сетей различного назначения. По своей форме коллекторы могут быть |
|||||
круглыми, полукруглыми, трапецеидальными, эллиптическими, комбини- |
|||||
рованными, прямоугольными (рис. 8.1). |
|
|
|
||
а |
б |
в |
г |
д |
е |
Р с. 8.1. Формы поперечных сечений коллекторов: а – круглые; |
|
||||
С |
круглые; в – трапецеидальные; г – эллиптические; |
|
|||
б – полу |
|
||||
|
д – ком инированные; е – прямоугольные |
|
|||
Коллекторы о орудуют приточной вентиляцией. Температура внутри |
|||||
иколлектора должна ыть менее 30 оС, воздух обменивается 3 раза в час. |
|||||
Одна вент ляц онная установка о служивает участок 200–250 м. |
|
||||
В коллекторах о еспечивается водоотвод с помощью насосных установок. |
|||||
В коллекторах |
высотой |
олее 2,5 м |
допускается |
напряжение до |
|
127– 220 В для их аварийного освещения, рабочее же освещение от напря- |
|||||
жения 36 В. Конструкция о щего коллектора представлена на рис. 8.2. |
|||||
При длине коллектора |
олее 1 м следует устраивать диспетчерский |
||||
пункт. Коллекторы выпускают унифицированного сечения высотой от 1,99 |
|||||
до 3,2 м. Двухсекционный коллектор (рис. 8.3) устраивают при необходи- |
|||||
бА |
|
|
|||
мости размещения большого числа различных сетей. |
|
|
|||
В общих коллекторах размещают коммуникации водопровода, тепло- |
|||||
провода, напорной канализации, кабельные сети различного назначения. |
|||||
Трубопроводы размещают в коллекторе на бетонных или металличе- |
|||||
ских опорах. Кабели на опорах или крючьях – через 0,9 м. |
ля опускания в |
||||
|
|
Д |
|
||
коллектор длинномерных труб в верхнем перекрытии коллектора устраи- |
|||||
вают люки прямоугольного сечения шириной 0,9–1,2 м и длиной 4,5 м че- |
|||||
рез каждые 500 м. |
|
|
|
|
|
Глубина заложения коллекторов принимается от 1 до 1,2 м от поверх- |
|||||
ности земли. Наименьшая глубина – 0,5 м, на тротуарах – 0,3 м. |
|
||||
|
|
|
И |
||
Коллекторы устраивают из сборных железобетонных элементов, стен- |
|||||
ки коллектора, плиты днища и плит перекрытия. |
|
|
|||
Плиты днища коллектора монтируют на монолитное железобетонное |
|||||
основание толщиной 10–12 см. Подстилающий слой устраивают из песка и |
|||||
щебня. |
|
|
|
|
|
Плиты перекрытия покрывают двух или трёхслойной гидроизолдяцией |
|||||
из гидроизола. Толщина гидроизоляцтт состовляет т 30–40 мм. |
|
||||
86

СибР с. 8.2. Поперечное сечениеАо щего коллектораДИдля подземных сетей: 1 – электрока ели; 2 – ка ели связи;3 – кронштейны; 4 – водопровод;
5 – железобетонный лок днища;6 – оклеечная гидроизоляция; 7 – бетонная подготовка; 8 – кирпичная защитная стенка; 9 – теплопровод; 10 – обратный теплопровод; 11 – ре ристый стеновой блок; 12 – плита перекрытия;
13 – ка ели внутреннего обслуживания
10
Рис. 8.3. Двухсекционный коллектор: 1 – паропровод; 2 – резервный паропровод; 3 – воздухопровод; 4 – линия теплосети; 5 – водопровод ; 6 – обратная линия теплосети; 7 – вентиляция; 8 – горячая вода; 9 – трубопровод горячей воды;
10 – гидроизоляция коллектора
87
Порядок выполнения работ при строительстве коллекторов:
1.Подготовительные работы.
2.Разбивка.
3.нятие растительного слоя. СибАДИ4. Земляные работы.
5.Устройство оснований под коллектор.
6.Транспорт ровка подготовка деталей к установке.
7.Монтажные работы.
8.Заделка верт кальных стыков.
9.Укладка сетей внутри коллектора.
10.Монтаж пл т перекрытия и их гидроизоляция.
11.Г дро золяц я стеновых локов.
12.Внутренн е отделочные ра оты.
13.Устройство наземных элементов коллектора.
14.Испытан е сетей.
15.Обратная засыпка котлована.
16.Вывозка л шнего грунта.
Кподготовительным ра отам относятся: подготовка площадки, размещение материалов, полуфа рикатов, конструкций, установка знаков, ограждение и т.д. Раз ивку осуществляет геодезист и двое рабочих 1–2-го разрядов с помощью геодезических инструментов. Снятие растительного слоя производят бульдозером или автогрейдером на глубину 0,15–0,3 м.
Земляные работы. Разработку траншей производят продольной проходкой экскаваторами с емкостью ковша 0,5–1,0 м3, оборудованными обратной лопатой, или драглайном.
Подготовительные работы. Работы начинают с освоения строительной площадки: ограждение зоны строительства; обеспечение строительства электропитанием необходимой мощности; устройство служебных и бытовых помещений для рабочих ИТР; установка телефонной связи, освещения в ночное время; устройство складских помещений для материалов (щебня, песка, цемента и т.д.), а также железобетонных конструкций.
До начала строительства оформляют ордер в администрации города
или района на право производства работ, согласуют с Г БДД сроки работ и утверждают схему движения транспорта и пешеходов на весь период строительства. Во время строительства кабельные сети, пересекающие трассу, укладывают в специальные деревянные короба и подвешивают на временные крепления. В последующем после возведения коллектора кабели освобождают от защитных устройств и осторожно засыпают песком.
88
Работы выполняют в присутствии представителя эксплуатационной организации, в ведении которой находятся кабели. Разрытие грунта в местах вновь строящихся коллекторов с действующими газопроводами и другими подземными инженерными сетями следует производить в присутствии производителя работ (прораба) и представителя эксплуатационной организации, который на месте определяет границы разрытия грунта вручную.
Для установления кабельных сетей следует производить шурфование. Запрещается перемещать существующие подземные сооружения без согласован я с за нтересованными организациями. При глубине траншеи до 4 м экскаватор устанавл вают по оси траншеи или параллельно ей. При глуби-
не более 4 м грунт разрабатывают в две очереди. На участках, где невоз- |
||||
можно рытье траншеи с откосами на всю высоту, применяют крепления. |
||||
С |
|
|
||
Траншею крепят сразу же после отрытия ее экскаватором (рис. 8.4). |
||||
Точность |
|
разра отки |
|
|
траншеи по глу |
не |
прове- |
|
|
ряют спец альными |
глу и- |
|
||
. Если отсутствуют |
|
|||
номерами |
|
|||
глубиномеры, смонт рован- |
|
|||
ные на экскаваторе, глу ину |
|
|||
забоя проверяют рейкой, это |
|
|||
отнимает много времени. |
|
|||
Устройство |
оснований |
|
||
под коллектор. |
Основание |
|
||
устраивают из бетона М-100 |
|
|||
толщиной 10–12 см. Предва- |
|
|||
рительно бАустанавливают |
||||
опалубку из досок, которые |
|
|||
закрепляют |
деревянными |

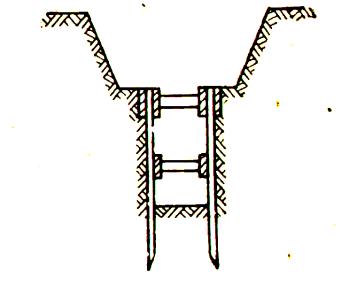

Рис. 8.4. Траншеи для прокладки под- |
||
или металлическими |
колья- |
|||
ми. Бетонную смесь подают |
земных сетей со стенками смешанного типа |
|||
в котлован |
автокранами в |
Д |
||
металлических емкостях. После разравнивания и вибрирования виброрейкой или площадочными вибраторами производят уход с помощью разлива
битумной эмульсии. Если нет эмульсии, используют полиэтиленовую |
|
пленку или песок, который периодически несколько раз в день поливают |
|
водой. |
И |
Транспортировка и подготовка к монтажу. Оптимальным является метод монтажа с колес, когда подвезенный элемент устанавливают в проектное положение. При складировании изделий необходимо соблюдать правила складирования и следить за качеством деталей и конструкций, за их ровностью, гладкостью, чтобы не было трещин, раковин, наплывов, сколов и т.д.
89
Монтаж деталей коллектора. На очищенное бетонное основание наносят тонкий слой цементопесчаного раствора для сопряжения стеновых блоков с основанием. Монтаж можно производить с одной стороны котлована, с двух сторон и очень редко со дна котлована. В первую очередь устанавливают стеновые блоки по 6–8 шт., затем приступают к монтажу
Свнутренней стороны. Ширину коллектора проверяют шаблоном ±10 мм. Затем приступают к установке блоков днища. В днище закрепляют закладные части для теплопроводов. Сваривают арматуру и бетонируют закладные бетоном М-200 с уплотнением вибратором.
Заделка верт кальных стыков. Вертикальные швы заполняют це- свариваютментным раствором М-200 с помощью передвижных растворонасосов. Для этого спользуют переносную опалубку для омоноличивания стыков.
Укладка сетей внутри коллектора. После заделки стыков по дну коллектора устанавл вают етонные трубы на цементном растворе. На поверхности бАземли про зводят укрупненную сварку труб. Трубы сваривают на бровке котлована в звенья или плети. После чего опускают на опоры и друг с другом. Производят изоляцию стыков. Для кабельных сетей пр вар вают кронштейны как с одной, так и с другой стороны кол-
лектора. После золяц и теплоизоляции труб производят их испытания согласно техническим условия. По дну коллектора устраивают дорожку из литого асфальта шириной 0,5–1,0 м.
Монтаж плит перекрытия производят автокранами или трубоукладчиками. Поверх блоков перекрытия укладывают слой цементного раствора М-100 с уклоном 20‰, а затем устраивают гидроизоляцию нанесением слоя битума с помощью распылителяД. Раскатывают рулоны гидроизола или рубероида поперек, затем второй слой битума и гидроизола с перекрытием полос 15–25 см. Гидроизоляцию устраивают по плите перекрытия и по стенкам на h=30–40 мм. Затем третий слой битума и поверх его цемент- но-песчаный раствор h=10–15 мм. Можно для гидроизоляции использовать битумную эмульсию на основе латекса. ГидроизоляцияИсчитается сформированной, если при нажатии на неё с усилием 1 кгс/см2 на поверхности не проступают следы влаги.
Гидроизоляция стеновых блоков. Стыки стеновых блоков с наруж-
ной стороны покрывают двухслойным гидроизолом на всю высоту по 20 см в одну и другую сторону от стыкового шва, для чего гидроизол нарезают полосами шириной 40 см. Во влажных грунтах поверхность стеновых блоков обмазывают битумом.
Внутренние отделочные работы. Устраивают сети обслуживания собственных нужд – это линии телефонной связи, вентиляции, электрического освещения. Затем окрашивают стены и потолки коллектора, кронштейны и опоры, строят камеры различного назначения из железобетона.
90
