Материал: Пособие_ПГС_22.04.11

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

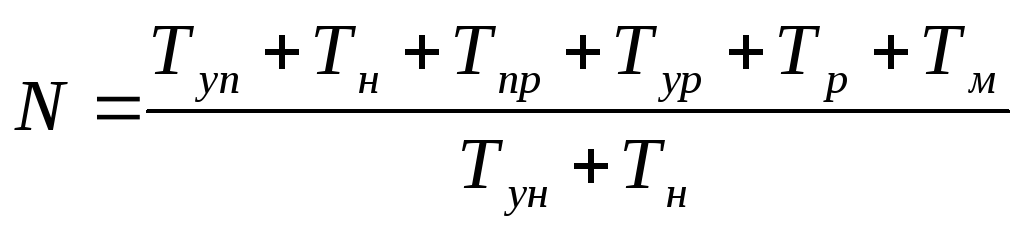

Число автомобилей необходимых для бесперебойной работы землеройной машины, определяется

,

где Туп =0,3 мин – продолжительность установки под погрузку;

Тн – продолжительность нагрузки, мин;

Тпр – продолжительность пробега автомобиля от места загрузки до места разгрузки и обратно, мин;

Тур =0,6 мин – продолжительность установки под разгрузку;

Тр =1 мин – продолжительность разгрузки;

Тм =1,25 мин – продолжительность маневрирования машины в течении рейса.

,

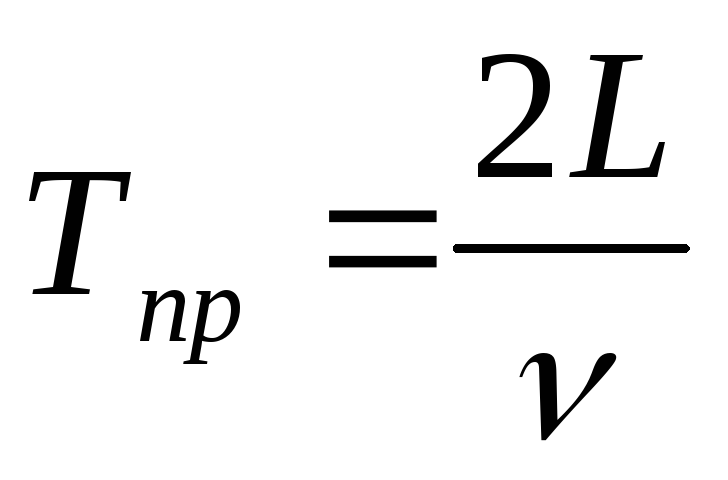

где L =3 км – расстояние транспортирования;

Ν = 22 км/ч – средняя скорость движения автомобиля.

.

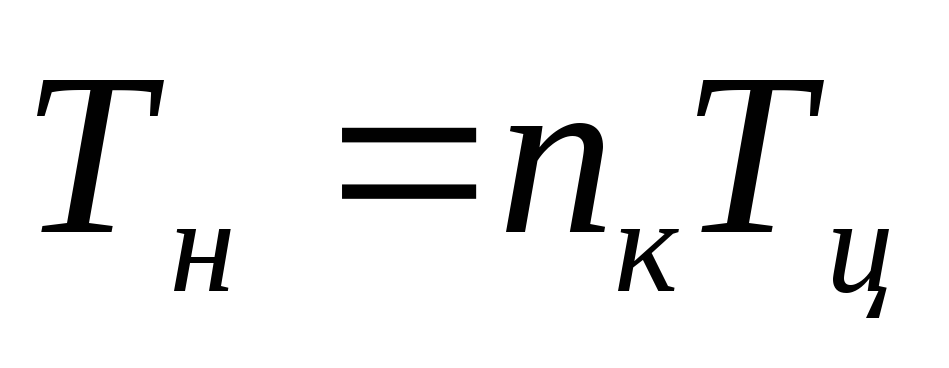

Продолжительность нагрузки автосамосвала определяется по формуле:

,

где nк – число ковшей грунта, погружаемого в кузов;

Тц =0,45 мин – продолжительность цикла.

,

где Q = 10 т – грузоподъемность автосамосвала;

γ = 1,8т/м3 – плотность грунта;

q=0,65 м3 – объем ковша;

kн = 0,8 – коэффициент наполнения.

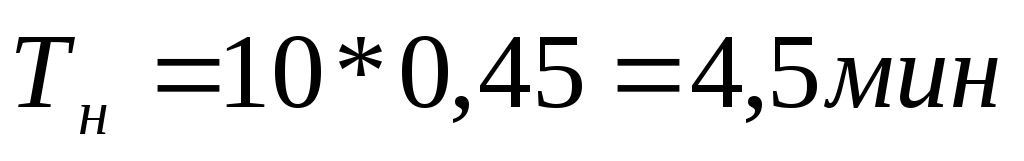

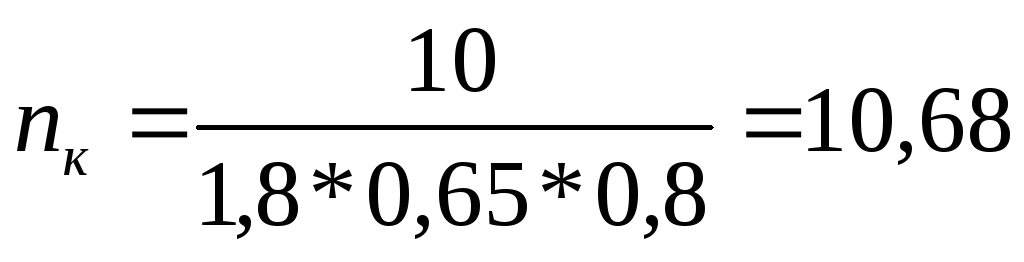

Принимаем число ковшей грунта, погружаемых в кузов 10.

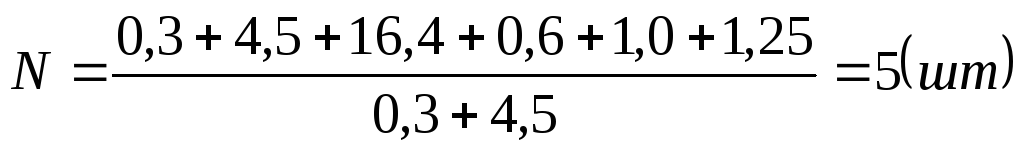

Число автомобилей для обеспечения бесперебойной работы:

Суточная производительность экскаватора определяется с помощью ЕНиР §Е-2:

Псут = (100 / 2,6) *8* 2 *1 = 615,4 м3/сут.

здесь с погрузкой в транспортные средства 2,6 – норма из ЕниР, маш.-час. / 100 м3;

8 – продолжительность рабочей смены, ч;

2 – число рабочих смен в сутки;

1 – число ведущих машин в комплекте.

Псут = (100 / 2,1) *8* 2 *1 = 761,9 м3/сут.

здесь навымет 2,1 – норма из ЕниР, маш.-час. / 100 м3;

9. Техника безопасности при производстве земляных работ. При производсте работ соблюдать правила техники безопасности СНиП 12-03-2001, 12-04-2002 «Безопасность труда в строительстве».

9.1. Производство земляных работ в зоне действующих подземных коммуникаций следует осуществлять под непосредственным руководством прораба или мастера, а в охранной зоне кабелей, находящихся под напряжением, или действующего газопровода, кроме того, под наблюдением работников электро – или газового хозяйства.

9.2. Места прохода людей через траншеи должны быть оборудованы переходными мостиками, освещаемыми в ночное время.

9.3. Грунт, извлеченный из котлована или траншеи, следует размещать на расстоянии не менее 0,5м от бровки выемки.

9.4.Валуны и камни, а также отслоение грунта, обнаруженные на откосах, должны быть удалены.

9.5. Погрузка грунта на автосамосвалы должна производиться со стороны заднего или бокового борта.

9.6.При разработке грунта взрывным способом необходимо соблюдать Единые правила безопасности при взрывных работах, утвержденные Гостехнадзором РФ.

III. Калькуляция трудовых затрат.

Таблица.10.

№ п/п

Наименование работ

Ед.изм.

Кол-во

ЕНиР

Норма времени на единицу

Трудоемкость

состав звена (разряд,кол-во

чел.-ч

маш.-ч

чел.-дн

маш.-дн

1

2

3

4

5

6

7

8

9

10

1

Разработка грунта

В самосвал

100 куб.м

10,88

Е2-1-11

2,6

3,56

машинист-6р.-1

В отвал

2,89

2,1

0,97

2

Предварительная планировка дна котлована бульдозером

1000 кв.м

0,43

Е2-1-35

0,41

0,02

машинист-5р.-1

3

Окончательная планировка дна котлована

бульдозером

1000 кв.м.

 0,43

Е2-1-36

 0,49

 0,03

машинист-5р.-1

вручную

100 кв.м.

4,27

Е2-1-60

16,5

2,65

Землекоп 3р.-1

Итого: Σ…2,65 Σ…4,58.

IV. Контроль качества выполненных работ.

Выполнить по подобию см.п. 1.5.1. стр.26, табл.4 и 5.

V. Технико-экономические показатели.

Основные технико-экономические показатели приведены в таблице 11.

Общая трудоемкость выполнения работ определяется как сумма строк по графе 8 таблицы 10.

Общая потребность в машинах определяется как сумма строк по графе 9 таблицы 8.

Таблица 11

Технико-экономические показатели.

№№ пп.

Наименование показатели

Значение

1

2

3

1

Общая трудоемкость выполнения работ, чел.-дн

 2,65

2

Общая потребность в машинах, маш.-см

 4,58

3

Выработка ведущей машины, куб.м./см.

 323,20

4

Продолжительность выполнения работ, дн.

 2,995

Таблица 12

VI. Материально-технические ресурсы.

№№ пп.

Наименование

Тип,марка, ГОСТ

Кол-во

Техническая характеристика

Назначение

1

2

3

4

5

6

1

Экскаватор

ОЭ-4321

1

Мощность двигателя 58 кВт

Отрывка котлована

2

Ковш обратная лопата

на экскаваторе

1

Ёмкость 0,65куб.м.

Отрывка котлована

3

Автосамосвал

КамАЗ-5511

5

Грузоподьемность 10т.

Перевозка грунта

4

Трактор

ДТ-75

1

Мощность двигателя 58 кВт

Зачистка дна котлована

5

Бульдозер

ДЗ-42 на тракторе

1

Производительность 2326 м2

Зачистка дна котлована

6

Штыковая лопата

-

2

-

Зачистка дна котлована

7

Рулетка металлическая

-

1

-

Контрольно-измерительные приборы

8

Нивелир

-

1

-

Контрольно-измерительные приборы

9

Нивелирная рейка

-

1

-

Контрольно-измерительные приборы

10

Отвес

ОТ400 ГОСТ 7948-80

1

-

Перенос отметок

VII. Календарный график производства работ.

Разрабатывается в соответствии с методикой, приведенной в п. 1.5.

Библиографический список

  1. Технология железнодорожного строительства/ Э.С. Спиридонов, А.М. Призмазонов, А.Ф. Аккуратов, Т.В. Шепитько. – М., 2002.-631с.

  2. Проектирование производства земляных работ. Ч.1. Распределение земляных масс. Способы разработки грунтов: метод.указания/ сост.Ю.А. Верженский, А.И. Кистанов. - СПб.: ПГУПС, 2000. -51с.

  3. Проектирование производства земляных работ. Ч.2. Проектирование технологических карт: метод.указания/ сост.Ю.А. Верженский, А.И. Кистанов. - СПб.: ПГУПС, 2004. -78с.

  4. ЕНиР. Сборник Е-2. земляные работы. Вып.1. Механизированные и ручные земляные работы.-М., 1989.-224с.

  5. Технология строительного производства, строительные машины и автоматизация строительных процессов. Ю.А. Верженский, Г.Ф. Новожилов, В.А. Рогонский.- М., 1989.

  6. СНиП 3.02.01-87 «Земляные сооружения, основания и фундаметы».

Приложение 1

Задание: Разработать проект производства работ по планировке площадки и технологическую карту на отрывку котлована.

Исходные данные для проектирования

а) выбор расположения площадки на картограмме, размер стороны квадрата и выбор позиции

Таблица 1

Номер варианта

Расположение площадки на картограмме (по прил. )

Размер стороны квадрата, м

Номер варианта

Расположение площадки на картограмме (по прил. )

Размер стороны квадрата, м

1

1–5

20

16

16–20

80

2

2–6

40

17

17–21

100

3

3–7

100

18

18–22

30

4

4–8

60

19

19–23

50

5

5–9

80

20

20–24

60

6

6–10

20

21

21–25

20

7

7–11

40

22

22–26

40

8

8–12

100

23

1–5 (0,8)

100

9

9–13

60

24

2–6 (0,8)

60

10

10–14

80

25

3–7 (0,8)

80

11

11–15

100

26

4–8 (0,8)

40

12

12–16

60

27

5–9 (0,8)

30

13

13–17

20

28

6–10 (0,8)

20

14

14–18

100

29

7–11 (0,8)

60

15

15–19

30

30

8–12 (0,8)

100
