Материал: 1664

Внимание! Если размещение файла нарушает Ваши авторские права, то обязательно сообщите нам

Таблица 6.2

Ведомость объемов с месячной разбивкой

Вид работ

Ссылка

Общий

Объем по месяцам

п/п

С

на ГЭСН

Ед.изм.

объем

май

июнь

июль

август

сентябрь

1

2

3

4

5

6

7

8

9

10

Строительство

песчаного под-

27-04-

1

стилающего

слоя

толщ ной

001-01

100 м3

200

40

60

100

18 см

и

Строительство нижнего слоя ос-

27-04-

2

нования

из

щебня

фракции

007-03

1000 м2

90

27

27

36

40 70 мм толщиной 15 см

б

Строительство слоя щебеночно-

27-04-

3

го основания, обработанного в

015-01

1000 м2

90

18

27

35

10

верхней

части

пескоцементной

смесью при толщине слоя 18 см

4

Устройство покрытия их черно-

27-06-

1000 м2

70

10

50

10

го щебня толщиной 6 см

А

010-01

Устройство покрытия толщиной

27-06-

5

4 см из горячей асфальтобетон-

020-01

1000 м2

70

30

40

ной смеси

Д

Примечание. В таблице приведен ограниченный перечень видов, объемов работ и интервалов строительного проекта

автомобильной дороги .

И

21

7.

АВТОМАТИЗИРОВАННЫЙ РАСЧЕТ РЕСУРСОВ

ДЛЯ ВЫПОЛНЕНИЯ СТРОИТЕЛЬНОГО ПРОЕКТА

В соответствии с инструкцией [6] создают объект в программе

АУРС-

ибАДИ и выполняют ввод видов и объемов работ. Наимено-

вание объекта: фамилия и номер группы студента. Количество интер-

С

валов планового периода 12.

Объемы работ в программе распределяют по интервалам в со-

ответств

с данными из главы 4 курсового проекта. В курсовом

проекте осуществляют разбивку не более чем по 11-ти интервалам. В 12 интервал зап сывают объемы по каждому виду работ в целом на объект. Затем выполняют расчеты по программе. Потребность в ресурсах, необход мых для выполнения требуемых объемов работ, рас-

считываетсяработ по следующ м формулам:

по программе в физическом и стоимостном выражении.

В программе АУРС расчеты выполняются на заданные объемы

Маш ны:

Bijn Vin Aij ,

(7.1)

где Bijn

в j-х машинах для i-го вида работ в n-м интер-

потребность

А

вале, маш.-ч; V in – о ъем i-го вида работ в n-м интервале; Aij – норма

потребности в маш.-ч j-го вида машин на единицу измерения i-го вида

работ.

Д

Материалы:

Gijn Vin

Dij ,

(7.2)

И

где Gijn

– потребность в j-м материале в соответствующих единицах

измерения для i-го вида работ в n-м интервале; Dij

– норма в едини-

цах измерения j-го материала для i-го вида работ.

Трудозатраты:

TOin

Vin toi ;

(7.3)

TRin Vin tri ;

(7.4)

22

TMin Vin tmi ,

(7.5)

где TOin ,TRin ,TM in – потребности трудозатрат соответственно общая,

рабочих на ручных работах, машинистов для i-го вида работ в n-м ин-

тервале, чел.-ч; toi ,tri ,tmi – нормы трудозатрат, чел.-ч, соответствен-

С

но общая, рабочих на ручных работах, машинистов для i-го вида ра-

бот.

Распечатки сводных ведомостей потребности машин, материалов,

трудозатрат оформляют в виде прил. 3 к курсовому проекту. В главе

6 по результатам расчета ресурсов дают пояснения и строят эпюры:

бивкой

потребности маш н j-го вида в n-м месяце M jn , маш.-ч, с раз-

по месяцам по трем основным (максимально загруженным)

машинам;

работы

потребности о щ х трудозатрат,

чел.-ч, и потребности

общей

численности рабоч х ( машинистов и рабочих на ручных работах).

Используя данные о режиме

машин по месяцам в тече-

ние года (коэфф ц ент сменности Knсм ), месячные балансы рабочего

А

времени Бn (пр л. 2) определяют потребное количество машин дан-

ного вида в каждом месяце для выполнения полного комплекса работ

по формуле

M jn

N jn

Д

Б

K см .

(7.6)

n

n

Расчет потребности трудовых ресурсов используют также для

построения эпюр общих трудозатрат (чел.-ч) с месячной разбивкой.

И

Численность рабочих в n-м месяце Ч n определяют с учетом баланса

рабочего времени в n-м месяце Бn и общей потребности трудовых ре-

сурсов в n-м месяце TOn :

Ч n TOn / Бn .

(7.7)

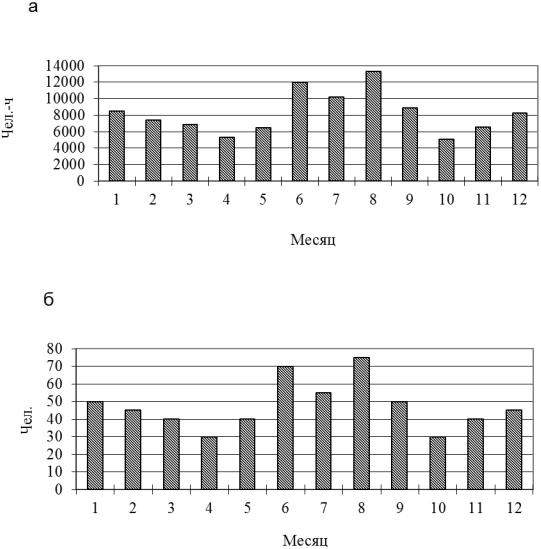

На рис. 7.1, а, б приведены: общая эпюра потребности трудозатрат (чел.-ч), эпюра потребности рабочих с месячной разбивкой.

Если календарный график в проекте составлен с другой интервальной разбивкой (не месяц, а неделя, декада), вносят соответствующие коррективы в формулы расчета ресурсов при определении баланса рабочего времени [формулы (7.6) и (7.7)].

23

Си б А

Рис. 7.1. Эпюры трудозатрат: аД– потребность чел.-ч по месяцам;

б – распределение численности рабочих по месяцам И

24

8. ОЦЕНКА РИТМИЧНОСТИ ПРОИЗВОДСТВА РАБОТ В ПЕРИОД СТРОИТЕЛЬСТВА

троительный проект должен быть организован таким образом, чтобы обеспечить рациональное использование всех видов ресурсов.

Ритмичная работа по проекту оказывает непосредственное влияние на рост производительности труда, улучшение использования основных и оборотных производственных фондов, повышение эффективности про зводства. Для определения ритмичности производства используют понят я «ритмичность выпуска продукции» и «ритмич-

ность про

зводства».

Ритм чность выпуска характеризуется сдачей готовой продукции.

С

В завис мости от стад и производственного процесса ею могут быть

отдельные конструкт вные элементы сооружения в натуральных по-

казателях, а также законченные этапы работ.

Р тм

чность

производства

характеризуется

использованием

хся в нал

ч ресурсов:

силы и средств механиза-

имеющ

рабочей

ции.

А

Коэфф ц ент р тмичности производства

рассчитывают по

формуле

,

(8.1)

Д

где отклонение от равномерного уровня трудовых затрат в пе-

риоде производства работ;

уровень трудовых затрат в j-м ин-

тервале при их равномерном использовании.

Значение

можно

определять как среднее арифметическое

И

значение (по модулю) или как среднее квадратическое отклонение.

Для расчета среднего арифметического значения используют форму-

лу

,

(8.2)

где – величина отклонения от равномерного уровня трудовых затрат в j-м интервале, определяемая как ; n количество интервалов; Pj уровень трудовых затрат в j-м интервале.

Значения и могут измеряться в долях единицы, в % или натуральных показателях, например, чел.-ч, маш.-ч и т.д.
